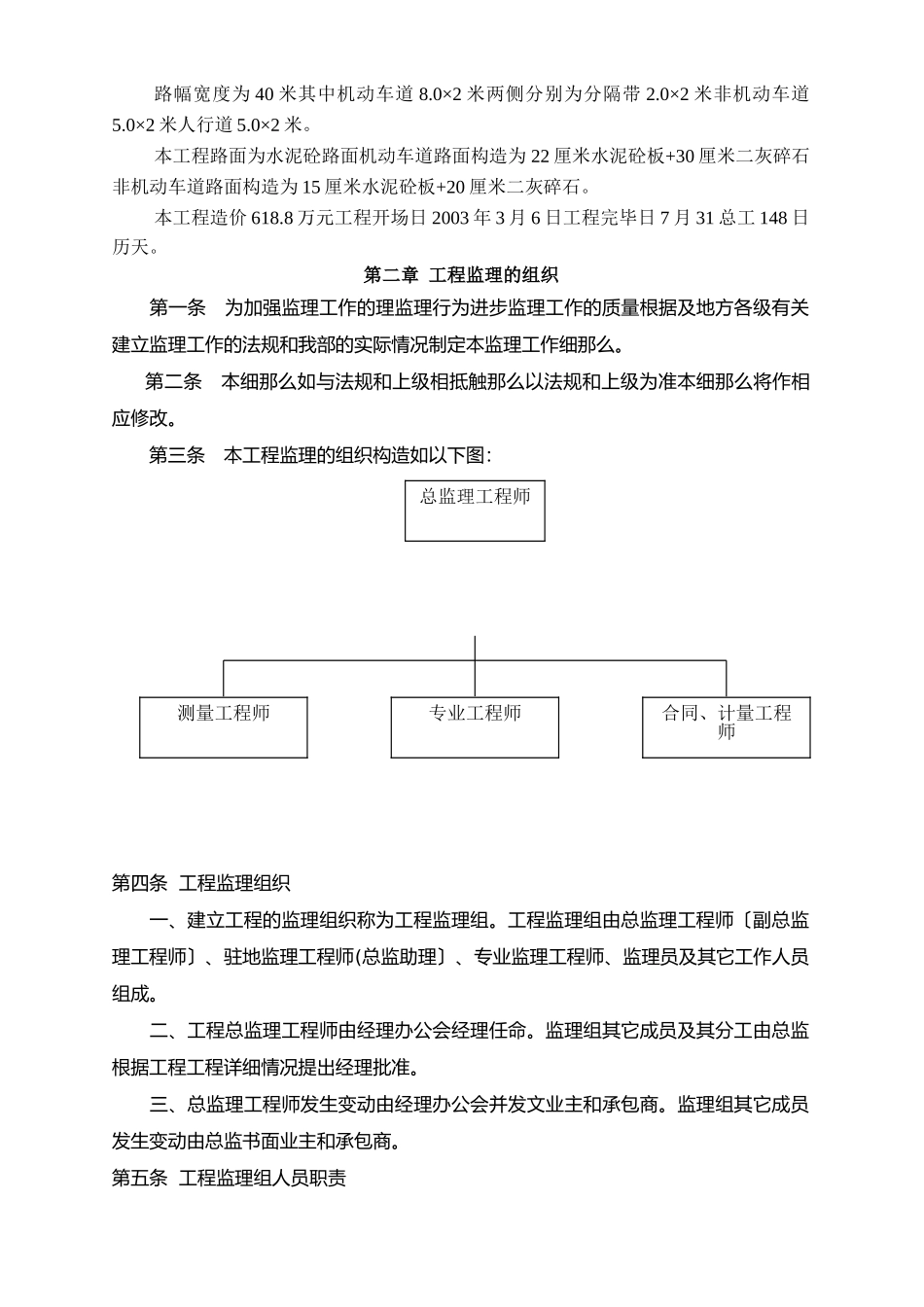

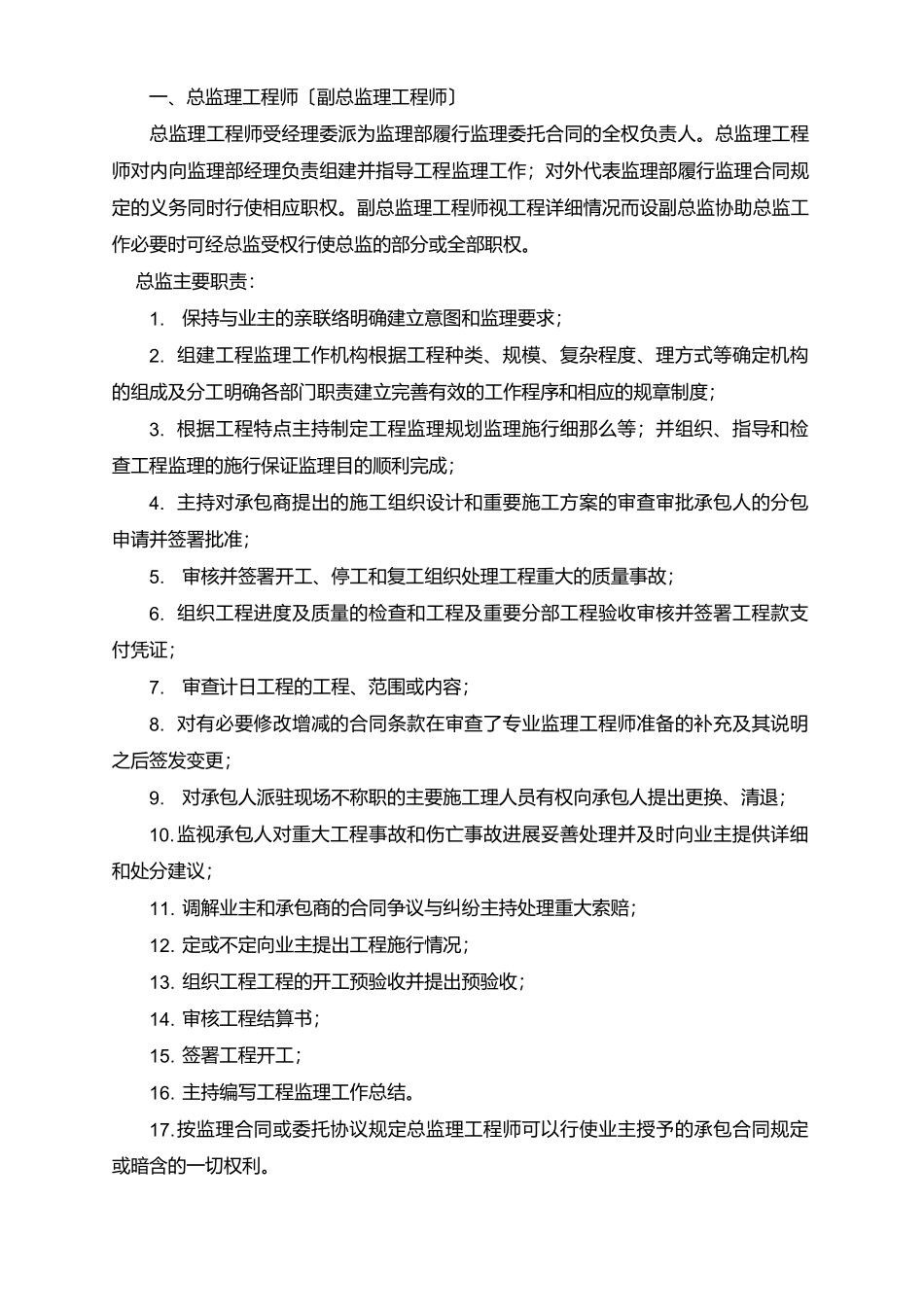

道路工程监理细那么编制:_____________________审核:_____________________总监理工程师:______________________监理工程监理部目录第一章工程概况工程起点桩:1+817.40终点桩:3+051.38道路因设计改线而形成断链断链(长链)长51.09米总里程1285.07米。路幅宽度为40米其中机动车道8.0×2米两侧分别为分隔带2.0×2米非机动车道5.0×2米人行道5.0×2米。本工程路面为水泥砼路面机动车道路面构造为22厘米水泥砼板+30厘米二灰碎石非机动车道路面构造为15厘米水泥砼板+20厘米二灰碎石。本工程造价618.8万元工程开场日2003年3月6日工程完毕日7月31总工148日历天。第二章工程监理的组织第一条为加强监理工作的理监理行为进步监理工作的质量根据及地方各级有关建立监理工作的法规和我部的实际情况制定本监理工作细那么。第二条本细那么如与法规和上级相抵触那么以法规和上级为准本细那么将作相应修改。第三条本工程监理的组织构造如以下图:第四条工程监理组织一、建立工程的监理组织称为工程监理组。工程监理组由总监理工程师〔副总监理工程师〕、驻地监理工程师(总监助理〕、专业监理工程师、监理员及其它工作人员组成。二、工程总监理工程师由经理办公会经理任命。监理组其它成员及其分工由总监根据工程工程详细情况提出经理批准。三、总监理工程师发生变动由经理办公会并发文业主和承包商。监理组其它成员发生变动由总监书面业主和承包商。第五条工程监理组人员职责总监理工程师测量工程师专业工程师合同、计量工程师一、总监理工程师〔副总监理工程师〕总监理工程师受经理委派为监理部履行监理委托合同的全权负责人。总监理工程师对内向监理部经理负责组建并指导工程监理工作;对外代表监理部履行监理合同规定的义务同时行使相应职权。副总监理工程师视工程详细情况而设副总监协助总监工作必要时可经总监受权行使总监的部分或全部职权。总监主要职责:1.保持与业主的亲联络明确建立意图和监理要求;2.组建工程监理工作机构根据工程种类、规模、复杂程度、理方式等确定机构的组成及分工明确各部门职责建立完善有效的工作程序和相应的规章制度;3.根据工程特点主持制定工程监理规划监理施行细那么等;并组织、指导和检查工程监理的施行保证监理目的顺利完成;4.主持对承包商提出的施工组织设计和重要施工方案的审查审批承包人的分包申请并签署批准;5.审核并签署开工、停工和复工组织处理工程重大的质量事故;6.组织工程进度及质量的检查和工程及重要分部工程验收审核并签署工程款支付凭证;7.审查计日工程的工程、范围或内容;8.对有必要修改增减的合同条款在审查了专业监理工程师准备的补充及其说明之后签发变更;9.对承包人派驻现场不称职的主要施工理人员有权向承包人提出更换、清退;10.监视承包人对重大工程事故和伤亡事故进展妥善处理并及时向业主提供详细和处分建议;11.调解业主和承包商的合同争议与纠纷主持处理重大索赔;12.定或不定向业主提出工程施行情况;13.组织工程工程的开工预验收并提出预验收;14.审核工程结算书;15.签署工程开工;16.主持编写工程监理工作总结。17.按监理合同或委托协议规定总监理工程师可以行使业主授予的承包合同规定或暗含的一切权利。二、驻地监理工程师〔总监助理〕驻地监理工程师作为总监理工程师的助手和代表常驻现场直接指导工程监理组开展各项工作。受总监委托驻地工程师可代行总监的部分职权。当总监本人常驻工程现场时可不设驻地工程师而改设总监助理总监助理在总监直接指导下承当驻地工程师的部分职责。驻地监理工程师职责:1.组织编制工程监理施行细那么;2.代表总监理工程师主持工地日常工作按照总监理工程师制定的监理工作大纲及监理施行细那么常驻现埸指导专业监理工程师和监理员开展工程监理各项工作;3.审核单项工程开工申请检查开工条件并签署;4.熟悉施工承包合同〔包括、合同及补充、附件等〕施工前及施工中的记录、信、备忘录等资料建立监理。5.组织审核承包商提出的分部、分项工程施工方案;6.编制汇总工程进度表随时掌握工程进展情况定〔按月〕向总监理工程师汇报。对有可能导致工延的关键工程要催促承包人投入足够的施...
