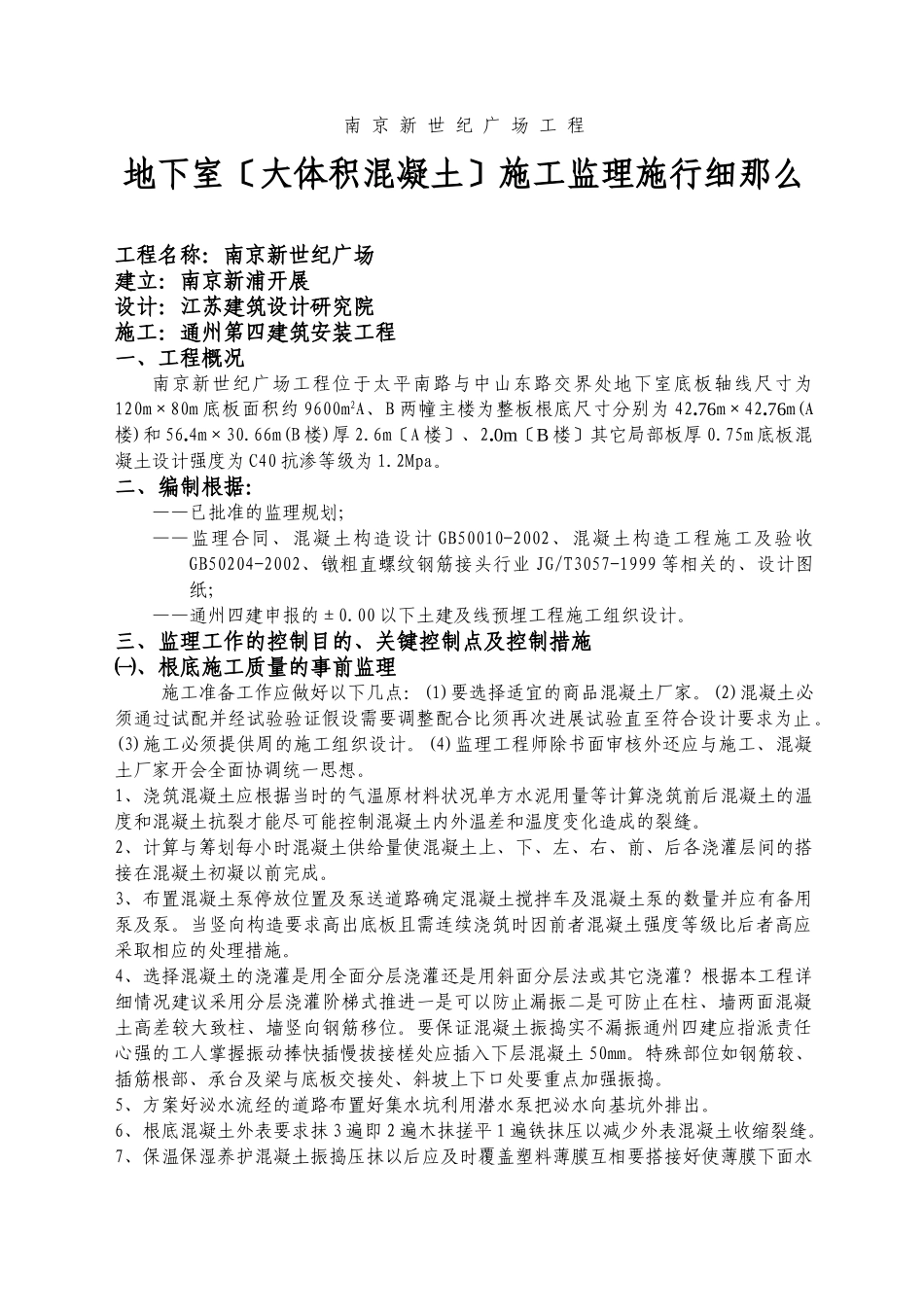

南京新世纪广场工程地下室〔大体积混凝土〕施工监理施行细那么工程名称:南京新世纪广场建立:南京新浦开展设计:江苏建筑设计研究院施工:通州第四建筑安装工程一、工程概况南京新世纪广场工程位于太平南路与中山东路交界处地下室底板轴线尺寸为120m×80m底板面积约9600m2A、B两幢主楼为整板根底尺寸分别为42
76m×42
76m(A楼)和56
66m(B楼)厚2
6m〔A楼〕、2
0m〔B楼〕其它局部板厚0
75m底板混凝土设计强度为C40抗渗等级为1
二、编制根据:——已批准的监理规划;——监理合同、混凝土构造设计GB50010-2002、混凝土构造工程施工及验收GB50204-2002、镦粗直螺纹钢筋接头行业JG/T3057-1999等相关的、设计图纸;——通州四建申报的±0
00以下土建及线预埋工程施工组织设计
三、监理工作的控制目的、关键控制点及控制措施㈠、根底施工质量的事前监理施工准备工作应做好以下几点:(1)要选择适宜的商品混凝土厂家
(2)混凝土必须通过试配并经试验验证假设需要调整配合比须再次进展试验直至符合设计要求为止
(3)施工必须提供周的施工组织设计
(4)监理工程师除书面审核外还应与施工、混凝土厂家开会全面协调统一思想
1、浇筑混凝土应根据当时的气温原材料状况单方水泥用量等计算浇筑前后混凝土的温度和混凝土抗裂才能尽可能控制混凝土内外温差和温度变化造成的裂缝
2、计算与筹划每小时混凝土供给量使混凝土上、下、左、右、前、后各浇灌层间的搭接在混凝土初凝以前完成
3、布置混凝土泵停放位置及泵送道路确定混凝土搅拌车及混凝土泵的数量并应有备用泵及泵
当竖向构造要求高出底板且需连续浇筑时因前者混凝土强度等级比后者高应采取相应的处理措施
4、选择混凝土的浇灌是用全面分层浇灌还是用斜面分层法或其它浇灌
根据本工程详细情况建议采用分层浇灌阶梯式推进一是可
