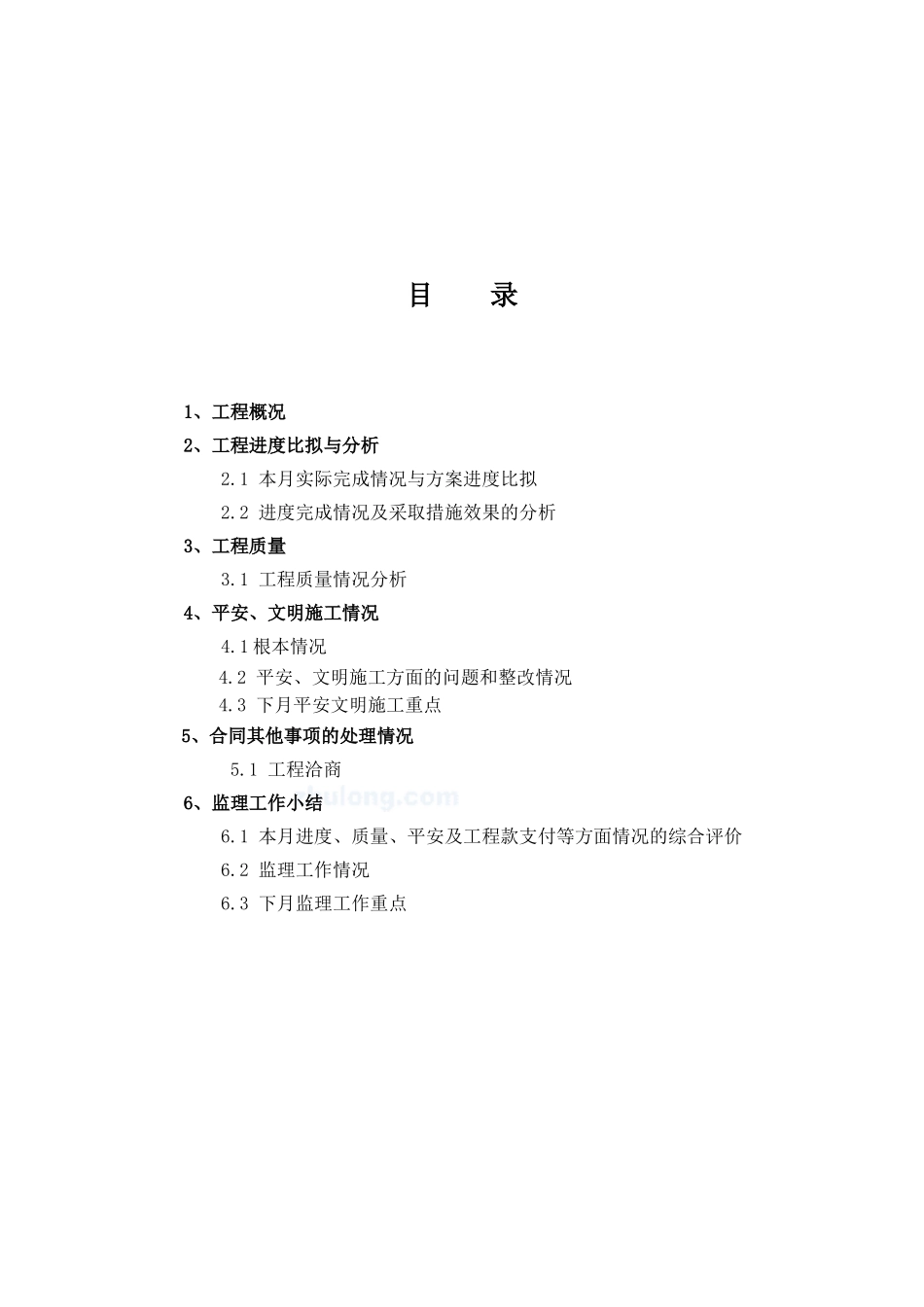

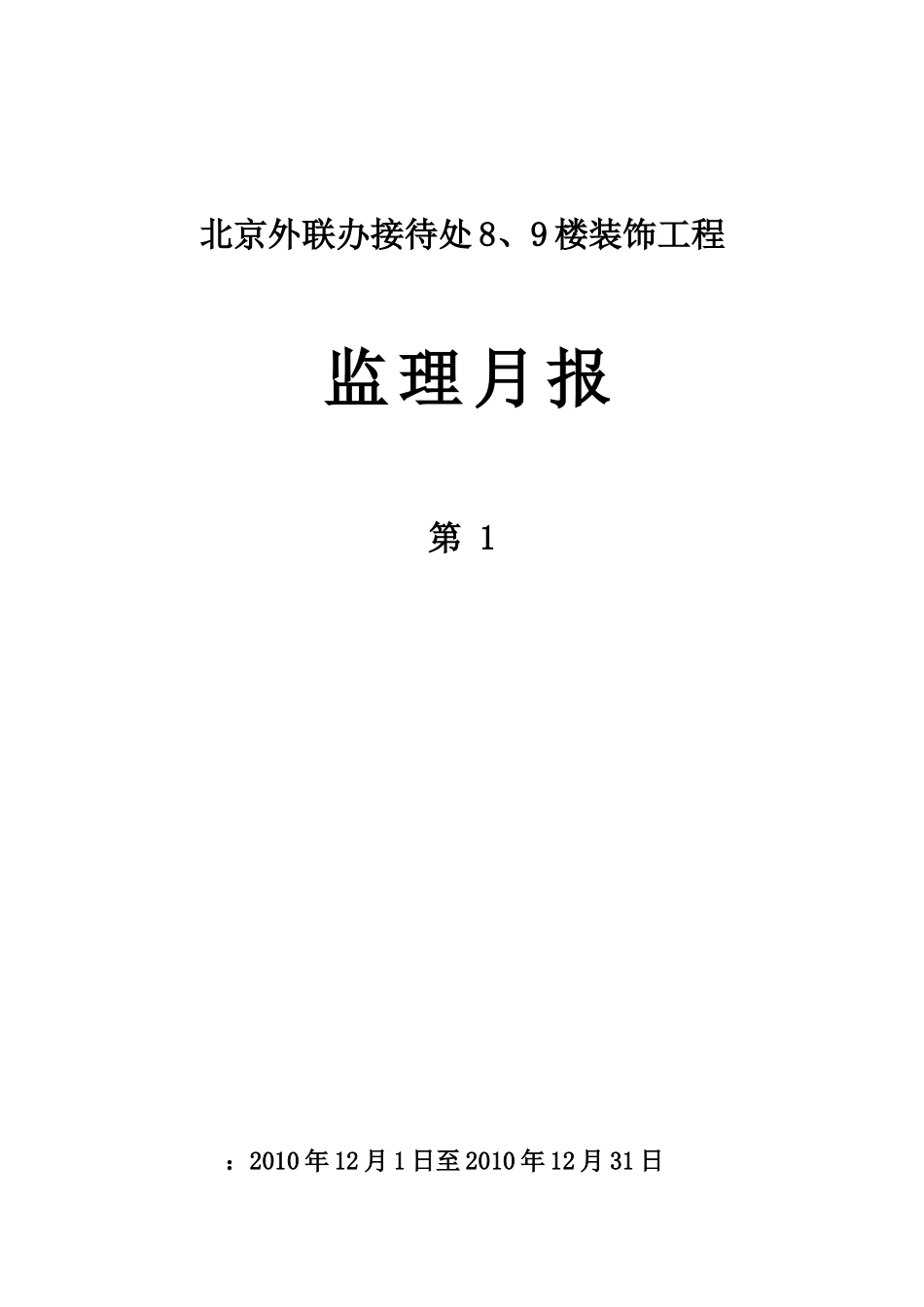

北京外联办接待处8、9楼装饰工程监理月报第1:2010年12月1日至2010年12月31日目录1、工程概况2、工程进度比拟与分析2
1本月实际完成情况与方案进度比拟2
2进度完成情况及采取措施效果的分析3、工程质量3
1工程质量情况分析4、平安、文明施工情况4
1根本情况4
2平安、文明施工方面的问题和整改情况4
3下月平安文明施工重点5、合同其他事项的处理情况5
1工程洽商6、监理工作小结6
1本月进度、质量、平安及工程款支付等方面情况的综合评价6
2监理工作情况6

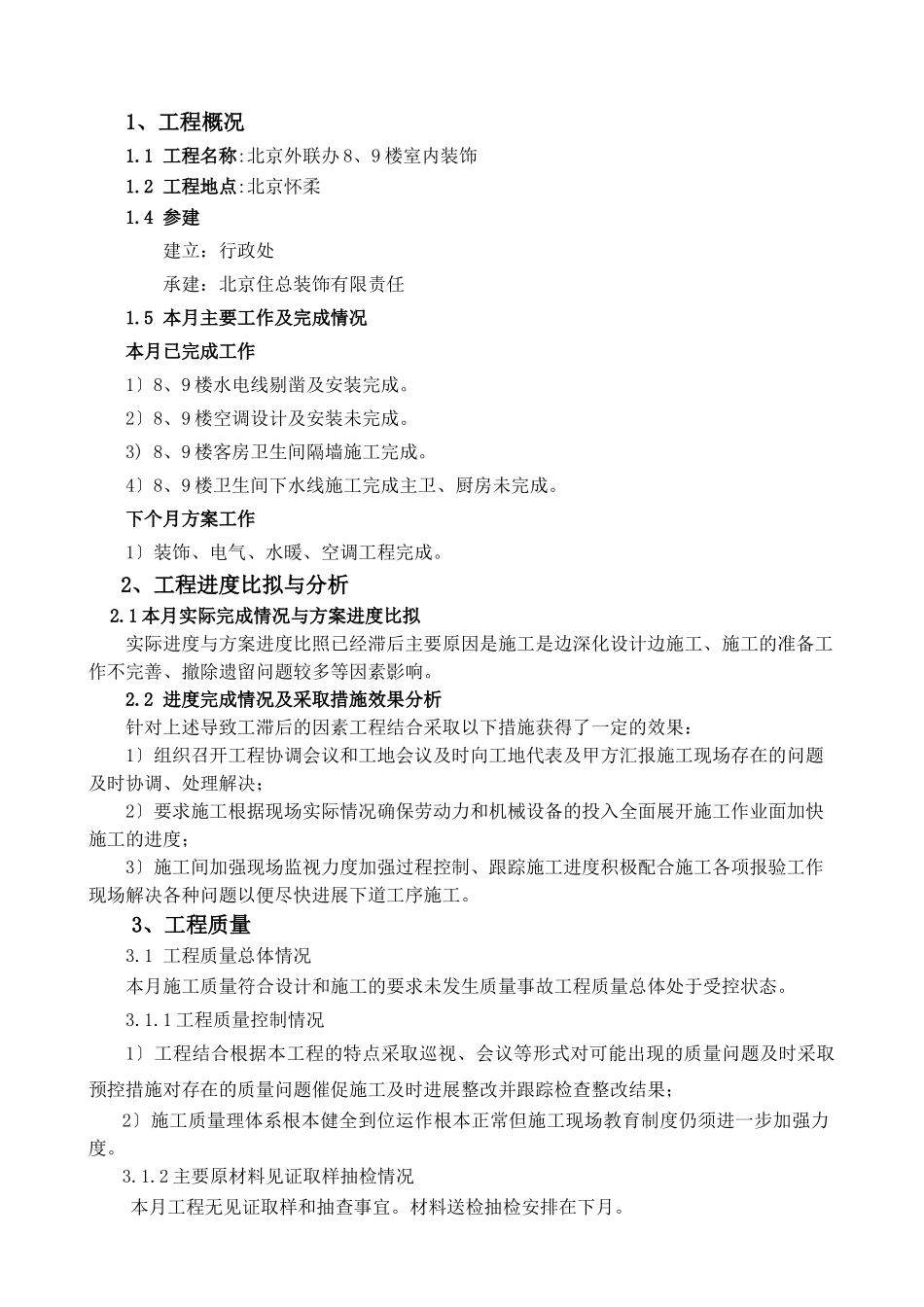

3下月监理工作重点1、工程概况1
1工程名称:北京外联办8、9楼室内装饰1
2工程地点:北京怀柔1
4参建建立:行政处承建:北京住总装饰有限责任1
5本月主要工作及完成情况本月已完成工作1〕8、9楼水电线剔凿及安装完成
2〕8、9楼空调设计及安装未完成
3)8、9楼客房卫生间隔墙施工完成
4〕8、9楼卫生间下水线施工完成主卫、厨房未完成
下个月方案工作1〕装饰、电气、水暖、空调工程完成
2、工程进度比拟与分析2
1本月实际完成情况与方案进度比拟实际进度与方案进度比照已经滞后主要原因是施工是边深化设计边施工、施工的准备工作不完善、撤除遗留问题较多等因素影响
2进度完成情况及采取措施效果分析针对上述导致工滞后的因素工程结合采取以下措施获得了一定的效果:1〕组织召开工程协调会议和工地会议及时向工地代表及甲方汇报施工现场存在的问题及时协调、处理解决;2〕要求施工根据现场实际情况确保劳动力和机械设备的投入全面展开施工作业面加快施工的进度;3〕施工间加强现场监视力度加强过程控制、跟踪施工进度积极配合施工各项报验工作现场解决各种问题以便尽快进展下道工序施工
3、工程质量3
1工程质量总体情况本月施工质量符合设计和施工的要求未发生质量事故工程质量总体处于受控状态
1工程质量控制情况1〕工程结合根据本工程的特点采取
