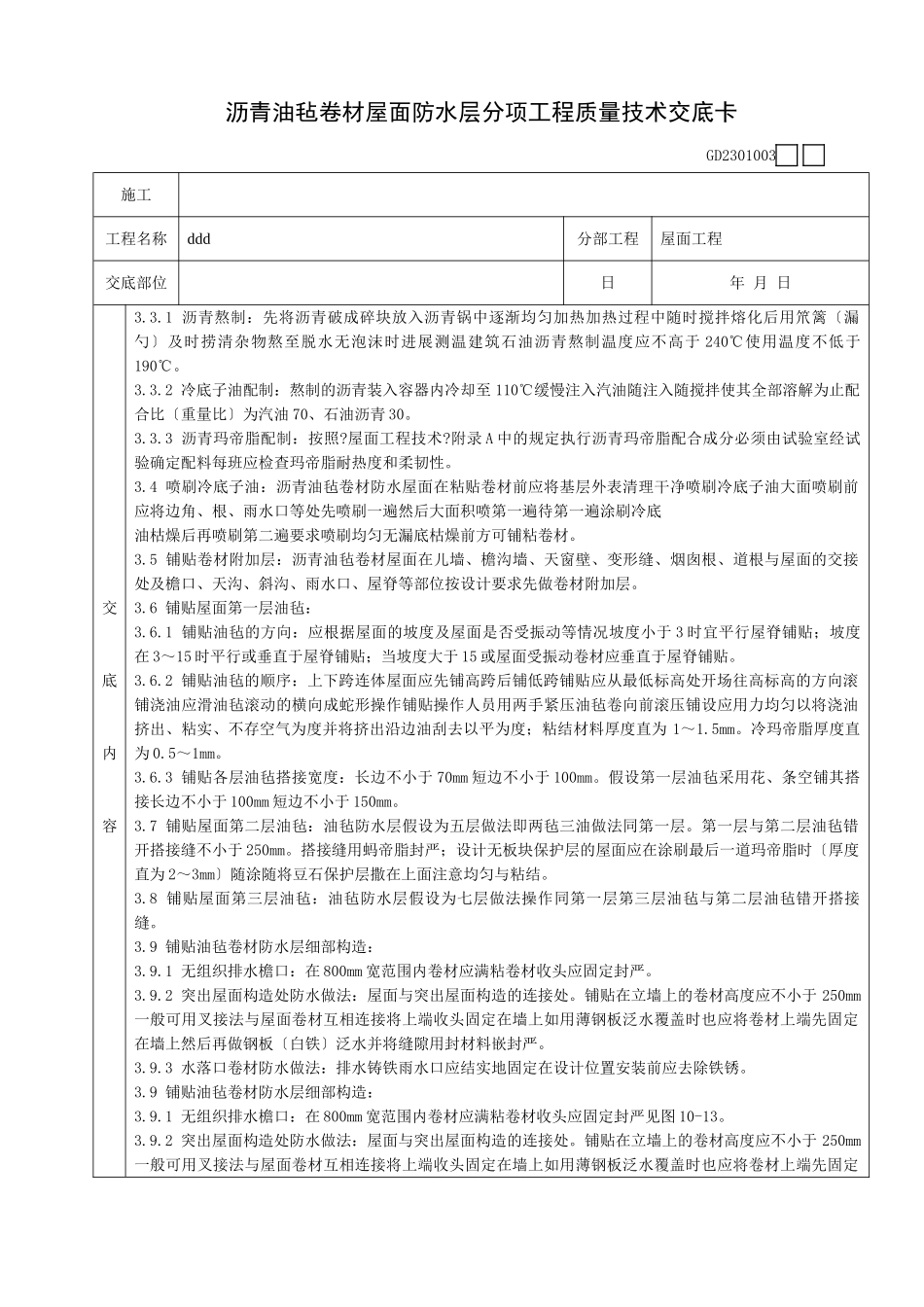

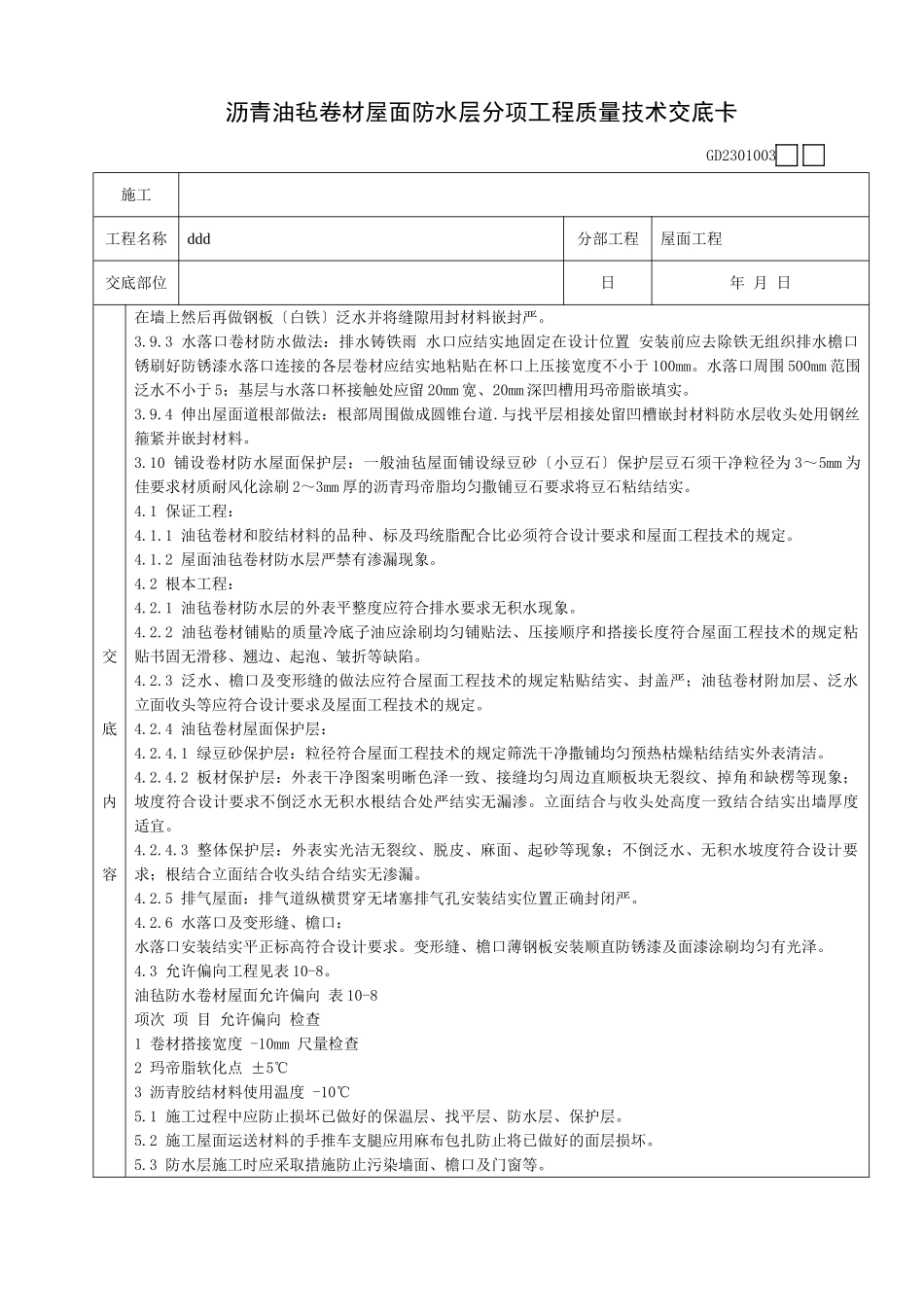

沥青油毡卷材屋面防水层分项工程质量技术交底卡GD2301003施工工程名称ddd分部工程屋面工程交底部位日年月日交底内容1.1本工艺适用于工业与民用建筑的屋面沥青油毡卷材防水层工程的施工。2.1材料及要求:2.1.1沥青油毡卷材品种、标、质量、技术性能必须符合设计和施工技术的要求。有合格证并应做复试。2.1.1.1沥青油毡防水卷材规格见表10-4。沥青油毡防水卷材规格表10-4标宽度(mm)每卷面积(m2)卷重(kg)915粉毡≥28.51000片毡≥31.5915粉毡≥39.51000片毡≥42.52.1.1.2沥青油毡防水卷材的物理性能见表10-5。2.1.1.3沥青玻璃布胎油毡技术性能见表10-6。2.1.2胶结材料:2.1.2.1建筑石油沥青10、30或道路石油沥青60甲、60乙。2.1.2.2填充料:滑石粉、板岩粉、云母粉、石棉粉其含水率不大于3粉状通过900孔筛。2.1.3其他材料:豆石要求粒径3~5mm汽油、煤油、麻丝、苯类、玻璃布等。2.1.4冷作业施工LQ-冷玛帝脂技术性能见表10-7。注:冷玛帝脂与玻璃布胎沥青油毡卷材配套使用便于冷作业施工。2.2主要机具:2.2.1沥青专用锅、燃料〔煤〕、保温车。2.2.2油桶、油壶、笊篱〔漏勺〕、铁锹、刮板、棕刷、温度计〔350~400℃〕。2.2.3消防器材用具、灭火器等。2.3作业条件:2.3.1屋面施工前应掌握施工图的要求选择防水工程专业队编制防水工程施工方案。2.3.2屋面施工应按施工工序进展检验基层外表必须平整、坚实、枯燥、清洁且不得有起砂、开裂和空鼓等缺陷。2.3.3屋面防水层的基层必须施工完毕经养护、枯燥且坡度应符合设计和施工技术的要求不得有积水现象。2.3.4防水层施工前突出屋面的根、预埋件、楼板吊环、拖拉绳、吊架子固定构造处等应做好基层处理;阴角、儿墙、通气囱根、天窗、伸缩缝、变形缝等处应做成半径为150mm的圆弧或钝角。2.3.5做好材料、工具和设施的准备。3.1工艺流程:基层清理→沥青熬制配料→喷刷冷底子油→铺贴卷材附加层→铺贴屋面第一层油毡→铺贴屋面第二层油毡→铺设保护层3.2基层清理:防水屋面施工前将验收合格的基层外表的尘土、杂物清扫干净。3.3沥青熬制配料:沥青油毡卷材屋面防水层分项工程质量技术交底卡GD2301003施工工程名称ddd分部工程屋面工程交底部位日年月日交底内容3.3.1沥青熬制:先将沥青破成碎块放入沥青锅中逐渐均匀加热加热过程中随时搅拌熔化后用笊篱〔漏勺〕及时捞清杂物熬至脱水无泡沫时进展测温建筑石油沥青熬制温度应不高于240℃使用温度不低于190℃。3.3.2冷底子油配制:熬制的沥青装入容器内冷却至110℃缓慢注入汽油随注入随搅拌使其全部溶解为止配合比〔重量比〕为汽油70、石油沥青30。3.3.3沥青玛帝脂配制:按照?屋面工程技术?附录A中的规定执行沥青玛帝脂配合成分必须由试验室经试验确定配料每班应检查玛帝脂耐热度和柔韧性。3.4喷刷冷底子油:沥青油毡卷材防水屋面在粘贴卷材前应将基层外表清理干净喷刷冷底子油大面喷刷前应将边角、根、雨水口等处先喷刷一遍然后大面积喷第一遍待第一遍涂刷冷底油枯燥后再喷刷第二遍要求喷刷均匀无漏底枯燥前方可铺粘卷材。3.5铺贴卷材附加层:沥青油毡卷材屋面在儿墙、檐沟墙、天窗壁、变形缝、烟囱根、道根与屋面的交接处及檐口、天沟、斜沟、雨水口、屋脊等部位按设计要求先做卷材附加层。3.6铺贴屋面第一层油毡:3.6.1铺贴油毡的方向:应根据屋面的坡度及屋面是否受振动等情况坡度小于3时宜平行屋脊铺贴;坡度在3~15时平行或垂直于屋脊铺贴;当坡度大于15或屋面受振动卷材应垂直于屋脊铺贴。3.6.2铺贴油毡的顺序:上下跨连体屋面应先铺高跨后铺低跨铺贴应从最低标高处开场往高标高的方向滚铺浇油应滑油毡滚动的横向成蛇形操作铺贴操作人员用两手紧压油毡卷向前滚压铺设应用力均匀以将浇油挤出、粘实、不存空气为度并将挤出沿边油刮去以平为度;粘结材料厚度直为1~1.5mm。冷玛帝脂厚度直为0.5~1mm。3.6.3铺贴各层油毡搭接宽度:长边不小于70mm短边不小于100mm。假设第一层油毡采用花、条空铺其搭接长边不小于100mm短边不小于150mm。3.7铺贴屋面第二层油毡:油毡防水层假设为五层做法即两毡三油做法同第一层。第一层与第二层油毡错开搭接缝不小于250mm。搭接缝用蚂帝脂封严;设计无板块保护层的...
