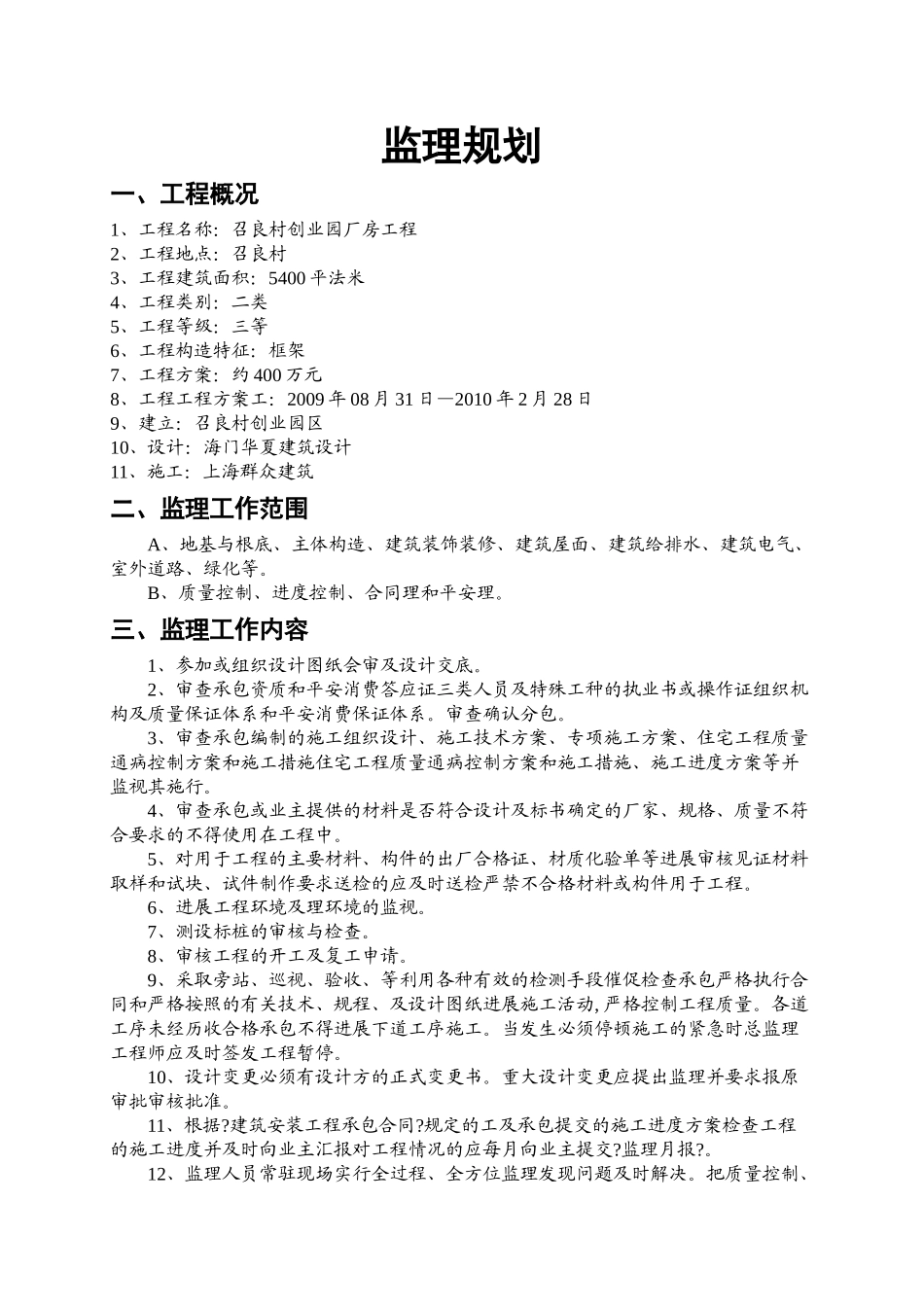

监理规划一、工程概况1、工程名称:召良村创业园厂房工程2、工程地点:召良村3、工程建筑面积:5400平法米4、工程类别:二类5、工程等级:三等6、工程构造特征:框架7、工程方案:约400万元8、工程工程方案工:2009年08月31日—2010年2月28日9、建立:召良村创业园区10、设计:海门华夏建筑设计11、施工:上海群众建筑二、监理工作范围A、地基与根底、主体构造、建筑装饰装修、建筑屋面、建筑给排水、建筑电气、室外道路、绿化等
B、质量控制、进度控制、合同理和平安理
三、监理工作内容1、参加或组织设计图纸会审及设计交底
2、审查承包资质和平安消费答应证三类人员及特殊工种的执业书或操作证组织机构及质量保证体系和平安消费保证体系
审查确认分包
3、审查承包编制的施工组织设计、施工技术方案、专项施工方案、住宅工程质量通病控制方案和施工措施住宅工程质量通病控制方案和施工措施、施工进度方案等并监视其施行
4、审查承包或业主提供的材料是否符合设计及标书确定的厂家、规格、质量不符合要求的不得使用在工程中
5、对用于工程的主要材料、构件的出厂合格证、材质化验单等进展审核见证材料取样和试块、试件制作要求送检的应及时送检严禁不合格材料或构件用于工程
6、进展工程环境及理环境的监视
7、测设标桩的审核与检查
8、审核工程的开工及复工申请
9、采取旁站、巡视、验收、等利用各种有效的检测手段催促检查承包严格执行合同和严格按照的有关技术、规程、及设计图纸进展施工活动,严格控制工程质量
各道工序未经历收合格承包不得进展下道工序施工
当发生必须停顿施工的紧急时总监理工程师应及时签发工程暂停
10、设计变更必须有设计方的正式变更书
重大设计变更应提出监理并要求报原审批审核批准
建筑安装工程承包合同
规定的工及承包提交的施工进度方案检查工程的施工进度并及时向业主汇报对工程情况的应每月向业主提交
