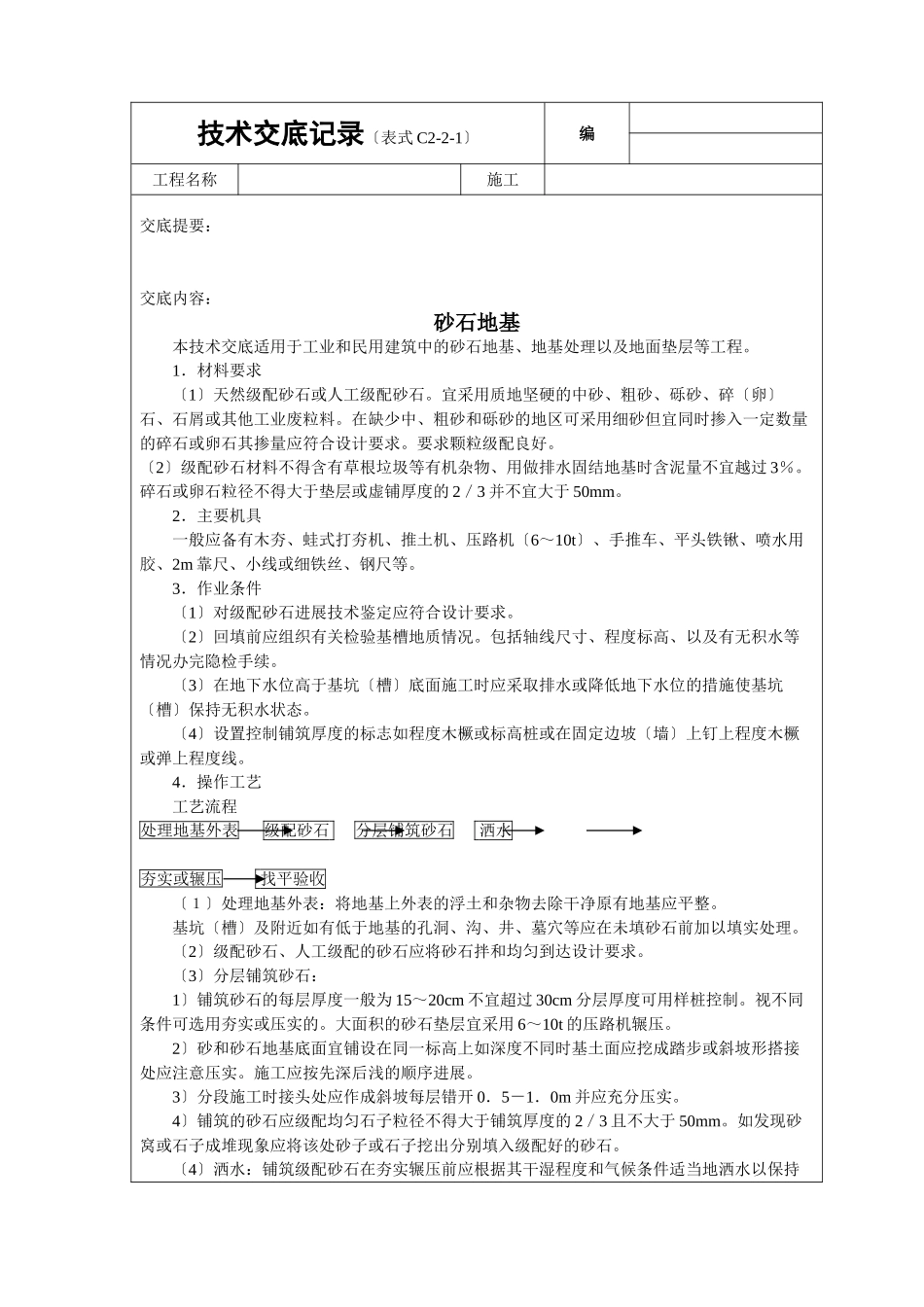

技术交底记录〔表式C2-2-1〕编工程名称施工交底提要:交底内容:砂石地基本技术交底适用于工业和民用建筑中的砂石地基、地基处理以及地面垫层等工程
1.材料要求〔1〕天然级配砂石或人工级配砂石
宜采用质地坚硬的中砂、粗砂、砾砂、碎〔卵〕石、石屑或其他工业废粒料
在缺少中、粗砂和砾砂的地区可采用细砂但宜同时掺入一定数量的碎石或卵石其掺量应符合设计要求
要求颗粒级配良好
〔2〕级配砂石材料不得含有草根垃圾等有机杂物、用做排水固结地基时含泥量不宜越过3%
碎石或卵石粒径不得大于垫层或虚铺厚度的2/3并不宜大于50mm
2.主要机具一般应备有木夯、蛙式打夯机、推土机、压路机〔6~10t〕、手推车、平头铁锹、喷水用胶、2m靠尺、小线或细铁丝、钢尺等
3.作业条件〔1〕对级配砂石进展技术鉴定应符合设计要求
〔2〕回填前应组织有关检验基槽地质情况
包括轴线尺寸、程度标高、以及有无积水等情况办完隐检手续
〔3〕在地下水位高于基坑〔槽〕底面施工时应采取排水或降低地下水位的措施使基坑〔槽〕保持无积水状态
〔4〕设置控制铺筑厚度的标志如程度木橛或标高桩或在固定边坡〔墙〕上钉上程度木橛或弹上程度线
4.操作工艺工艺流程处理地基外表级配砂石分层铺筑砂石洒水夯实或辗压找平验收〔1〕处理地基外表:将地基上外表的浮土和杂物去除干净原有地基应平整
基坑〔槽〕及附近如有低于地基的孔洞、沟、井、墓穴等应在未填砂石前加以填实处理
〔2〕级配砂石、人工级配的砂石应将砂石拌和均匀到达设计要求
〔3〕分层铺筑砂石:1〕铺筑砂石的每层厚度一般为15~20cm不宜超过30cm分层厚度可用样桩控制
视不同条件可选用夯实或压实的
大面积的砂石垫层宜采用6~10t的压路机辗压
2〕砂和砂石地基底面宜铺设在同一标高上如深度不同时基土面应挖成踏步或斜坡形搭接处应注意压实
施工应按先深后浅的顺序进展
3〕分段施工时接头处应作成斜坡每层错
