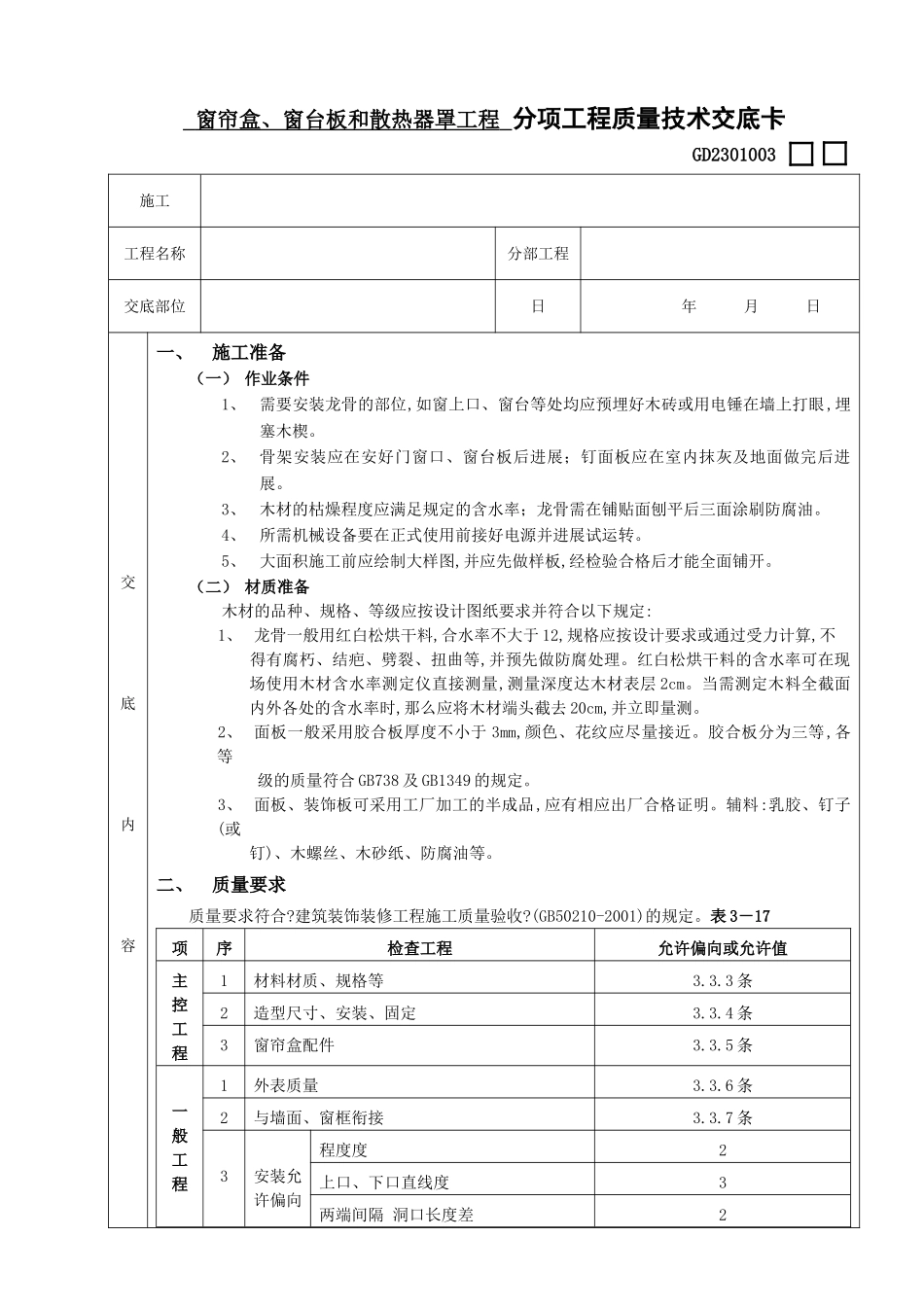

窗帘盒、窗台板和散热器罩工程分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)作业条件1、需要安装龙骨的部位,如窗上口、窗台等处均应预埋好木砖或用电锤在墙上打眼,埋塞木楔
2、骨架安装应在安好门窗口、窗台板后进展;钉面板应在室内抹灰及地面做完后进展
3、木材的枯燥程度应满足规定的含水率;龙骨需在铺贴面刨平后三面涂刷防腐油
4、所需机械设备要在正式使用前接好电源并进展试运转
5、大面积施工前应绘制大样图,并应先做样板,经检验合格后才能全面铺开
(二)材质准备木材的品种、规格、等级应按设计图纸要求并符合以下规定:1、龙骨一般用红白松烘干料,合水率不大于12,规格应按设计要求或通过受力计算,不得有腐朽、结疤、劈裂、扭曲等,并预先做防腐处理
红白松烘干料的含水率可在现场使用木材含水率测定仪直接测量,测量深度达木材表层2cm
当需测定木料全截面内外各处的含水率时,那么应将木材端头截去20cm,并立即量测
2、面板一般采用胶合板厚度不小于3mm,颜色、花纹应尽量接近
胶合板分为三等,各等级的质量符合GB738及GB1349的规定
3、面板、装饰板可采用工厂加工的半成品,应有相应出厂合格证明
辅料:乳胶、钉子(或钉)、木螺丝、木砂纸、防腐油等
二、质量要求质量要求符合
建筑装饰装修工程施工质量验收
(GB50210-2001)的规定
表3-17项序检查工程允许偏向或允许值主控工程1材料材质、规格等3
3条2造型尺寸、安装、固定3
4条3窗帘盒配件3
5条一般工程1外表质量3
6条2与墙面、窗框衔接3

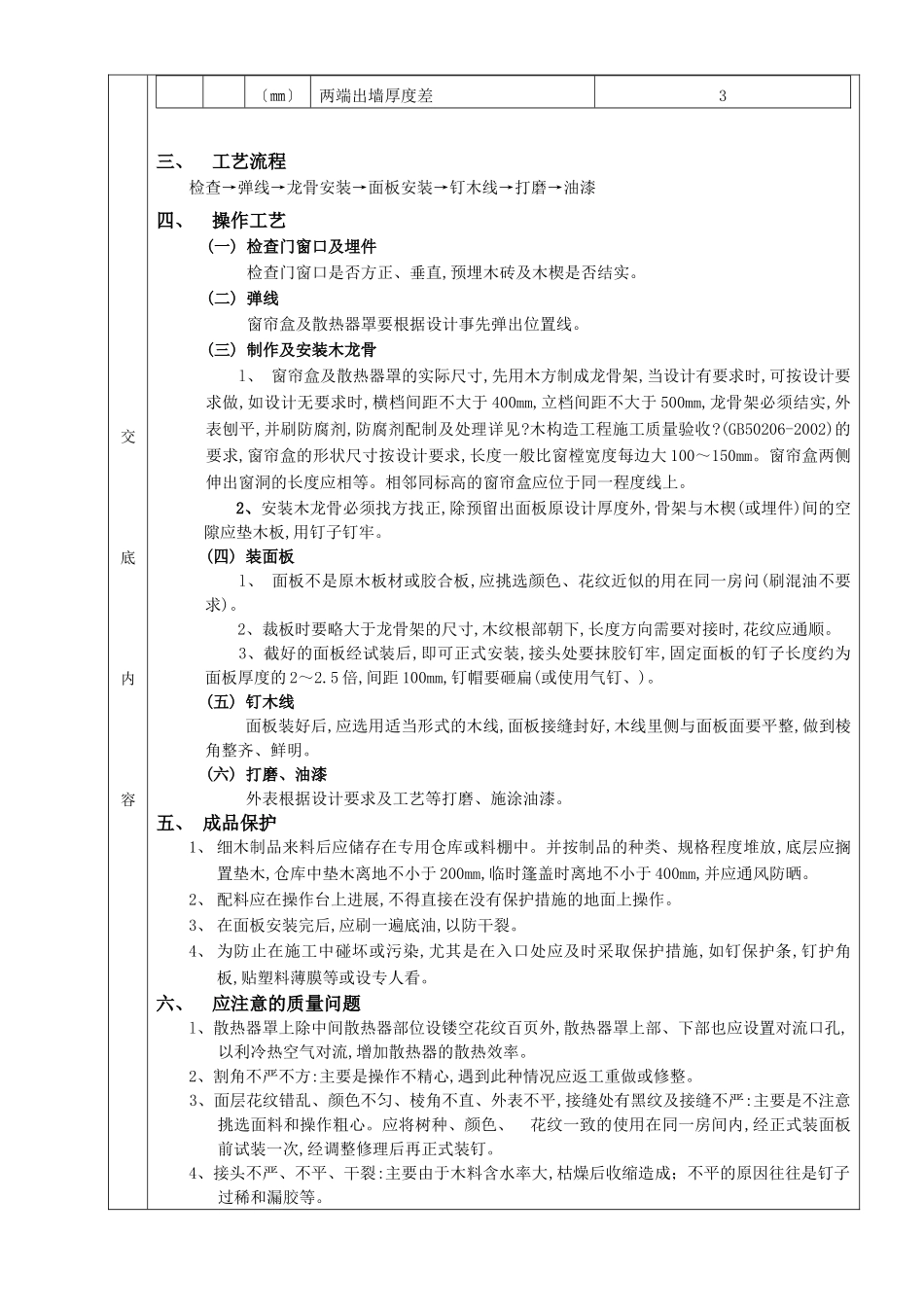

7条3安装允许偏向程度度2上口、下口直线度3两端间隔洞口长度差2交底内容〔㎜〕两端出墙厚度差3三、工艺流程检查→弹线→龙骨安装→面板安装→钉木线→打磨→油漆四、操作工艺(一)检查门窗口及埋件检查门窗口是否方正、垂直,预埋
