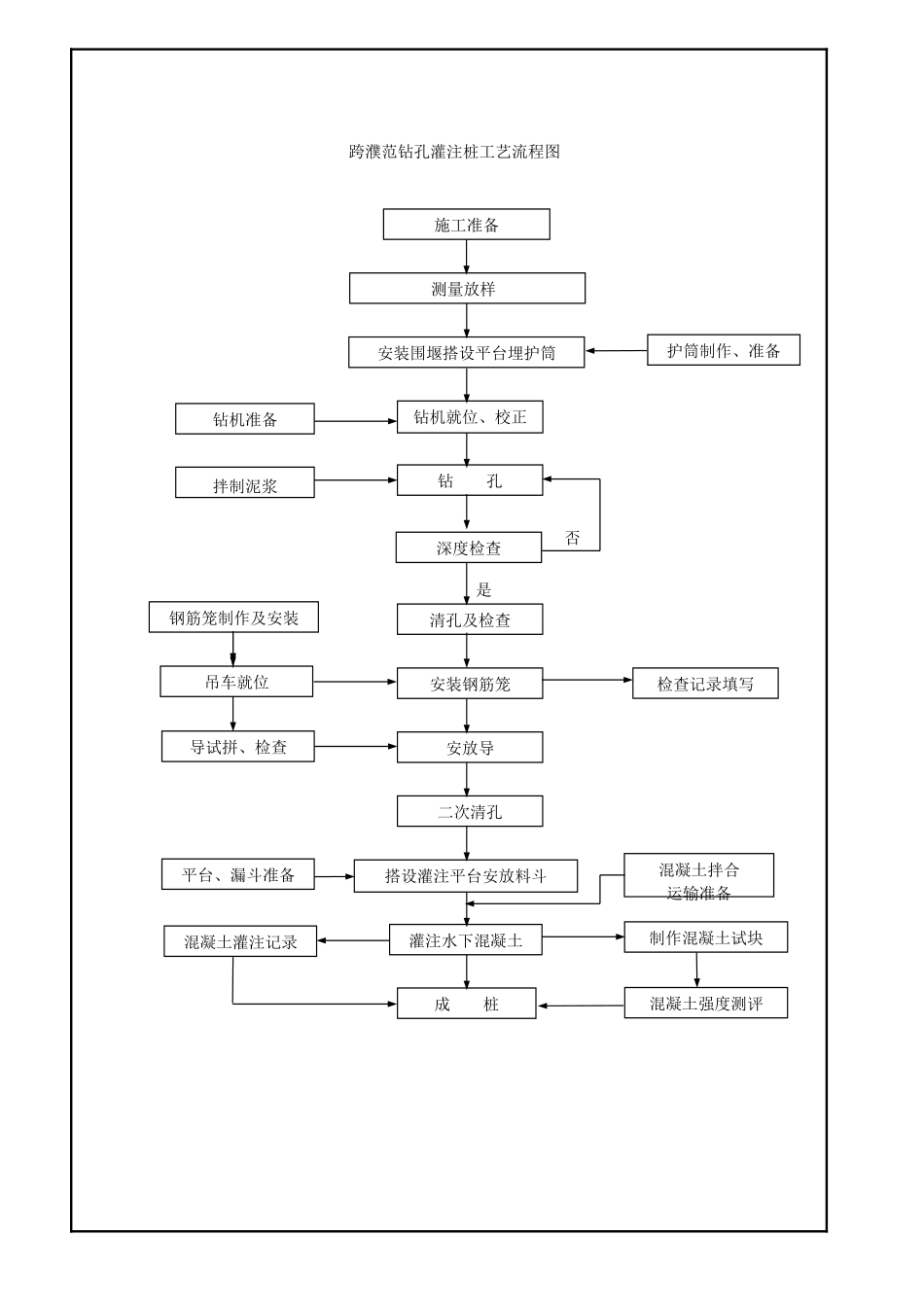

中铁十山西中南部铁路通道经理部部一分部施工技术交底书责任:第架子队编:工程名称中南部铁路通道交底类别地基处理:钻孔灌注桩技术交底内容及要求:一、场地准备施工场地或工作平台的高度应考虑施工间可能出现的降水等并高出其上0
平整场地去除杂物换除软土采用压路机压实
按照5米的施工便道规划每隔500米加宽2米设置会车台规划行车道路时使便道与钻孔位置保持2米以上的平安间隔;以免影响孔壁稳定;钻机不宜直接置于不坚实的填土上以免产生不均匀沉陷;每个钻机考虑50m3的泥浆池可以多个钻机共用
二、护筒1、护筒采用δ=8mm的钢板卷制长度2m应保证巩固、不漏水
0米钻孔桩护筒内径为1
25米钻孔桩护筒内径为1
2、护筒顶端高度:护筒顶端应高出施工水位或地下水位2
Om并高出自然地面0
3、护筒的埋置:〔1〕旱地或水深小于3m且筑岛底无软弱土层时采用明挖埋设法护筒底部和四周所填粘土必须分层夯实
4、护筒中心竖直线与桩中心线重合平面位置的偏向不得大于5cm护筒倾斜度的偏向不大于1%
三、钻机就位钻孔机就位时要事先检查钻孔机的性能状态是否良好保证钻孔机工作正常
钻机头中心严格与桩中心对中并保证钻机底座的平稳防止钻进过程中出现倾斜
钻孔过程中要加强钻孔的垂直度检查发现偏孔及时纠正同时严格控制泥浆比重及护筒内外水位差必须使孔内泥浆高出孔外水位或地下水位1
0m以防坍孔
采用多台钻机同时施工时钻机尽量安排跳开施工
无法跳开时应待临桩灌注48小时后前方可开钻
四、泥浆制备1、泥浆的性能与要求应满足旋挖钻成孔的要求
2、泥浆材料的选定和根本配合比确实定应以最容易坍塌的土层为主初步确定泥浆的配合比
3、工地每日配制泥浆的才能不但要满足造孔用浆的需要还要满足清孔用浆的需要
4、桩孔砼灌注时孔内溢出的泥浆引流至泥浆池内利用于下一基桩钻孔护壁中
5、材料的投放顺序应首先
