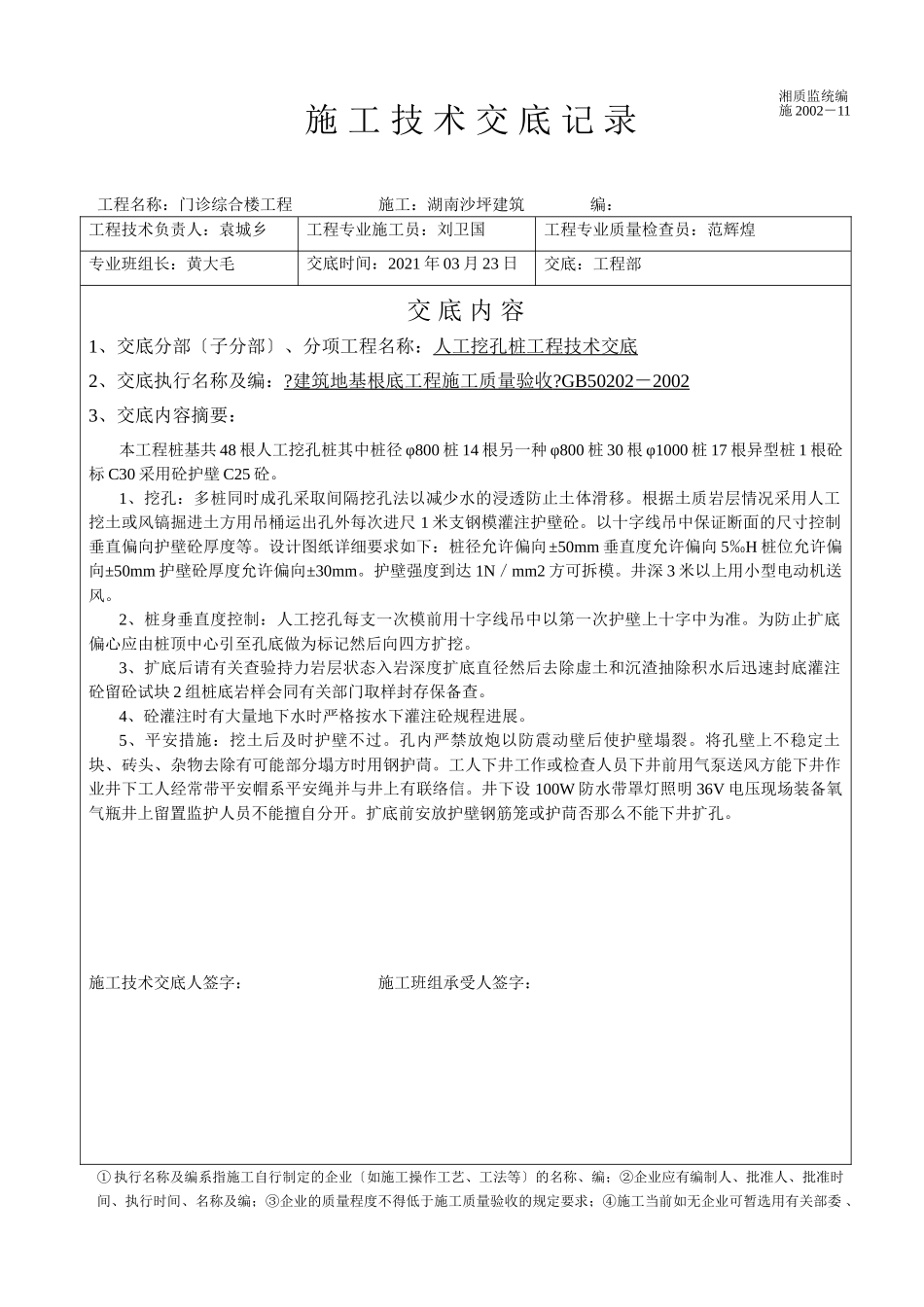

施工技术交底记录工程名称:门诊综合楼工程施工:湖南沙坪建筑编:工程技术负责人:袁城乡工程专业施工员:刘卫国工程专业质量检查员:范辉煌专业班组长:黄大毛交底时间:2021年03月23日交底:工程部交底内容1、交底分部〔子分部〕、分项工程名称:人工挖孔桩工程技术交底2、交底执行名称及编:
建筑地基根底工程施工质量验收
GB50202-20023、交底内容摘要:本工程桩基共48根人工挖孔桩其中桩径φ800桩14根另一种φ800桩30根φ1000桩17根异型桩1根砼标C30采用砼护壁C25砼
1、挖孔:多桩同时成孔采取间隔挖孔法以减少水的浸透防止土体滑移
根据土质岩层情况采用人工挖土或风镐掘进土方用吊桶运出孔外每次进尺1米支钢模灌注护壁砼
以十字线吊中保证断面的尺寸控制垂直偏向护壁砼厚度等
设计图纸详细要求如下:桩径允许偏向±50mm垂直度允许偏向5‰H桩位允许偏向±50mm护壁砼厚度允许偏向±30mm
护壁强度到达1N/mm2方可拆模
井深3米以上用小型电动机送风
2、桩身垂直度控制:人工挖孔每支一次模前用十字线吊中以第一次护壁上十字中为准
为防止扩底偏心应由桩顶中心引至孔底做为标记然后向四方扩挖
3、扩底后请有关查验持力岩层状态入岩深度扩底直径然后去除虚土和沉渣抽除积水后迅速封底灌注砼留砼试块2组桩底岩样会同有关部门取样封存保备查
4、砼灌注时有大量地下水时严格按水下灌注砼规程进展
5、平安措施:挖土后及时护壁不过
孔内严禁放炮以防震动壁后使护壁塌裂
将孔壁上不稳定土块、砖头、杂物去除有可能部分塌方时用钢护茼
工人下井工作或检查人员下井前用气泵送风方能下井作业井下工人经常带平安帽系平安绳并与井上有联络信
井下设100W防水带罩灯照明36V电压现场装备氧气瓶井上留置监护人员不能擅自分开
扩底前安放护壁钢筋笼或护茼否那么不能下井扩孔
施工技术交底人签字:施工班组承受人签字:①执行名
