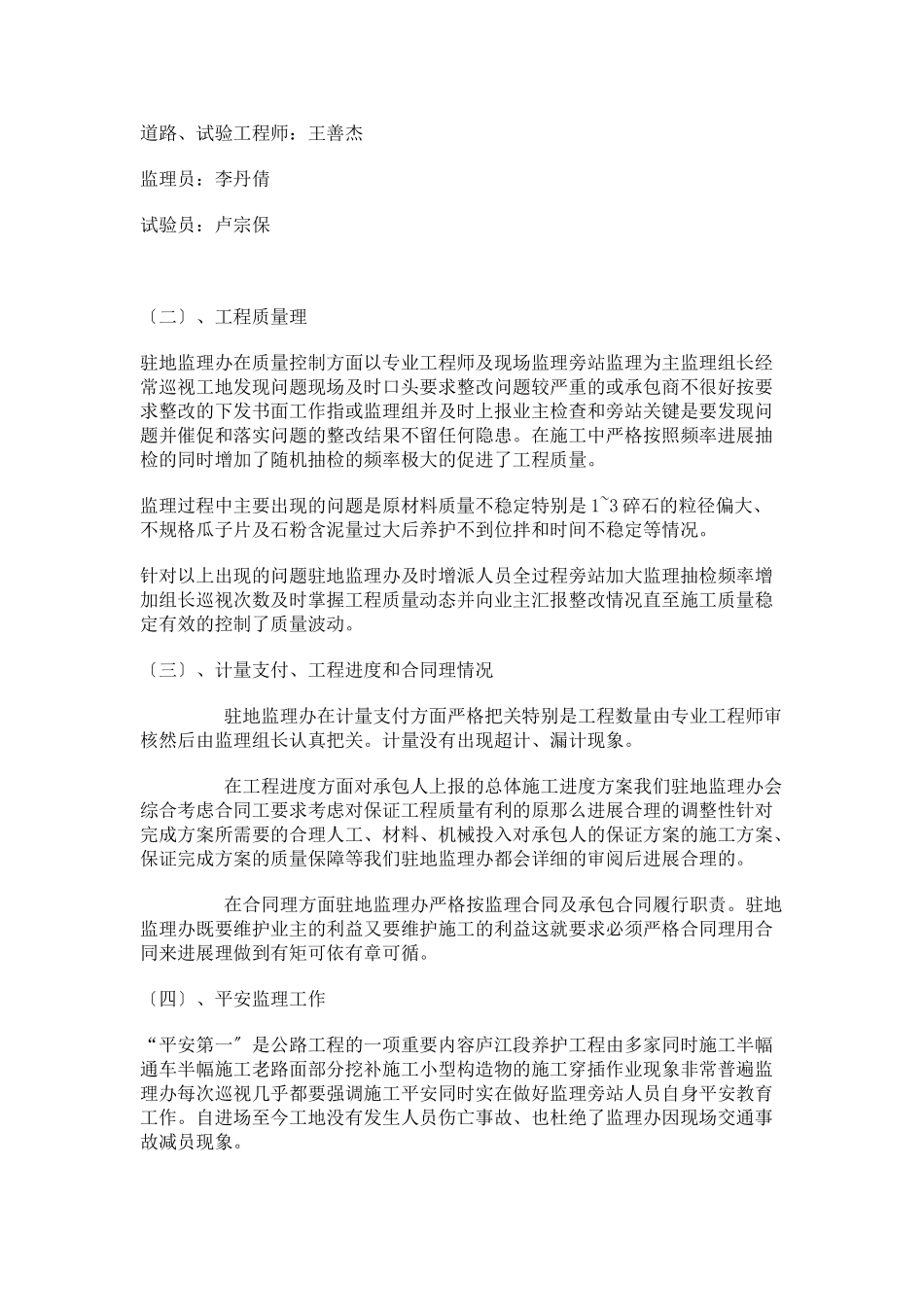

监理工作总结巢湖庐江2021年养护工程驻地监理办于2021年3月8日进驻工地至今。在养护科、养护工程庐江现场办和监理的正确指导下我监理办较圆满的完成了监理任务。现将监理工作总结如下:〔一〕、监理工作概况巢湖庐江大中修工程实行驻地监理形式我监理办主要承当巢湖庐江大中修工程的监理任务今年的庐江大中修工程及主要工程量有:巢庐路YGJ-1标沥青路面大修工程K45+535~K49+073铣刨39748.5m2〔2cm〕AC-13沥青混凝土42150m2〔4cm〕K61+200~K65+237水泥稳定碎石基层45875m2AM-20沥青碎石48444m2AC-13沥青混凝土48504m2路肩土3000m3;巢庐路、二军路YGJ-2标预防性养护工程巢庐路K42+800~K45+500雾封层32400m2巢庐路K49+000~K54+000微表处60000m2二军路K133+800~K138+500、K140+100~K141+200同步碎石52200m2;二军路YGJ-3标混凝土路面大修工程K121+000~K130+000、K138+400~K140+000C35水泥混凝土14270.33m2水泥稳定碎石基层11777.78m2;巢庐路CLL-2标混凝土路面大修工程K65+300~K71+500C35水泥混凝土7700m2水泥稳定碎石基层7500m2;巢庐路CLL-3标沥青路面大修工程K40+700~K42+770水泥稳定碎石基层26292.18m2AM-20沥青碎石24843m2AC-13沥青混凝土24843m2路肩土10500m2;巢庐路CLL-4标沥青路面大修工程K54+500~K59+059水泥稳定碎石基层56996.25m2AM-20沥青碎石54717.6m2AC-13沥青混凝土54876m2路肩土25000m2;二军路EJL-2标沥青路面大修工程K112+850~K113+650水泥稳定碎石基层7744m2AM-20沥青碎石7200m2AC-13沥青混凝土7200m2;二军路EJL-3标沥青路面大修工程K130+800~K131+100水泥稳定碎石基层7620m2AM-20沥青碎石3600m2AC-13沥青混凝土3600m2挖除老路3810m2;二军路K98+381串河桥、K131+169公铁立交桥、裴石路K29+880山溪桥维修加固及巢庐路、二军路、裴石路安保工程。设立驻地监理办一个监理组长为陈沛沛专业监理工程师王善杰监理员李丹倩试验员为卢宗保。驻地监理办实行组长全面负责制责任落实到人分工明确并加强合作始终坚持监理十六字方针认真贯彻执行设计、相关法规和及?公路工程施工监理?信守合同坚持“守法诚信公正科学〞的原那么努力做好“四控二一协调〞。以为业主和承包人提供优质高效技术效劳为目的团结奋斗求真务实不断进步监理工作才能、职业道德加强根底技术工作、监理机构效能建立强调事先控制、及时与各参建沟通较圆满完成工程质量、进度、费用、平安监理工作。监理组组织机构框图监理组长试验监理工程师试验员专业监理工程师监理员监理员监理员监理组长:陈沛沛道路、试验工程师:王善杰监理员:李丹倩试验员:卢宗保〔二〕、工程质量理驻地监理办在质量控制方面以专业工程师及现场监理旁站监理为主监理组长经常巡视工地发现问题现场及时口头要求整改问题较严重的或承包商不很好按要求整改的下发书面工作指或监理组并及时上报业主检查和旁站关键是要发现问题并催促和落实问题的整改结果不留任何隐患。在施工中严格按照频率进展抽检的同时增加了随机抽检的频率极大的促进了工程质量。监理过程中主要出现的问题是原材料质量不稳定特别是1~3碎石的粒径偏大、不规格瓜子片及石粉含泥量过大后养护不到位拌和时间不稳定等情况。针对以上出现的问题驻地监理办及时增派人员全过程旁站加大监理抽检频率增加组长巡视次数及时掌握工程质量动态并向业主汇报整改情况直至施工质量稳定有效的控制了质量波动。〔三〕、计量支付、工程进度和合同理情况驻地监理办在计量支付方面严格把关特别是工程数量由专业工程师审核然后由监理组长认真把关。计量没有出现超计、漏计现象。在工程进度方面对承包人上报的总体施工进度方案我们驻地监理办会综合考虑合同工要求考虑对保证工程质量有利的原那么进展合理的调整性针对完成方案所需要的合理人工、材料、机械投入对承包人的保证方案的施工方案、保证完成方案的质量保障等我们驻地监理办都会详细的审阅后进展合理的。在合同理方面驻地监理办严格按监理合同及承包合同履行职责。驻地监理办既要维护业主的利益又要维护施工的利益这就要求必须严格合同理用合同来进展理做到有矩可依有章可循。〔四〕、平安监理工作“平安第一〞是公路工程的一项重...
