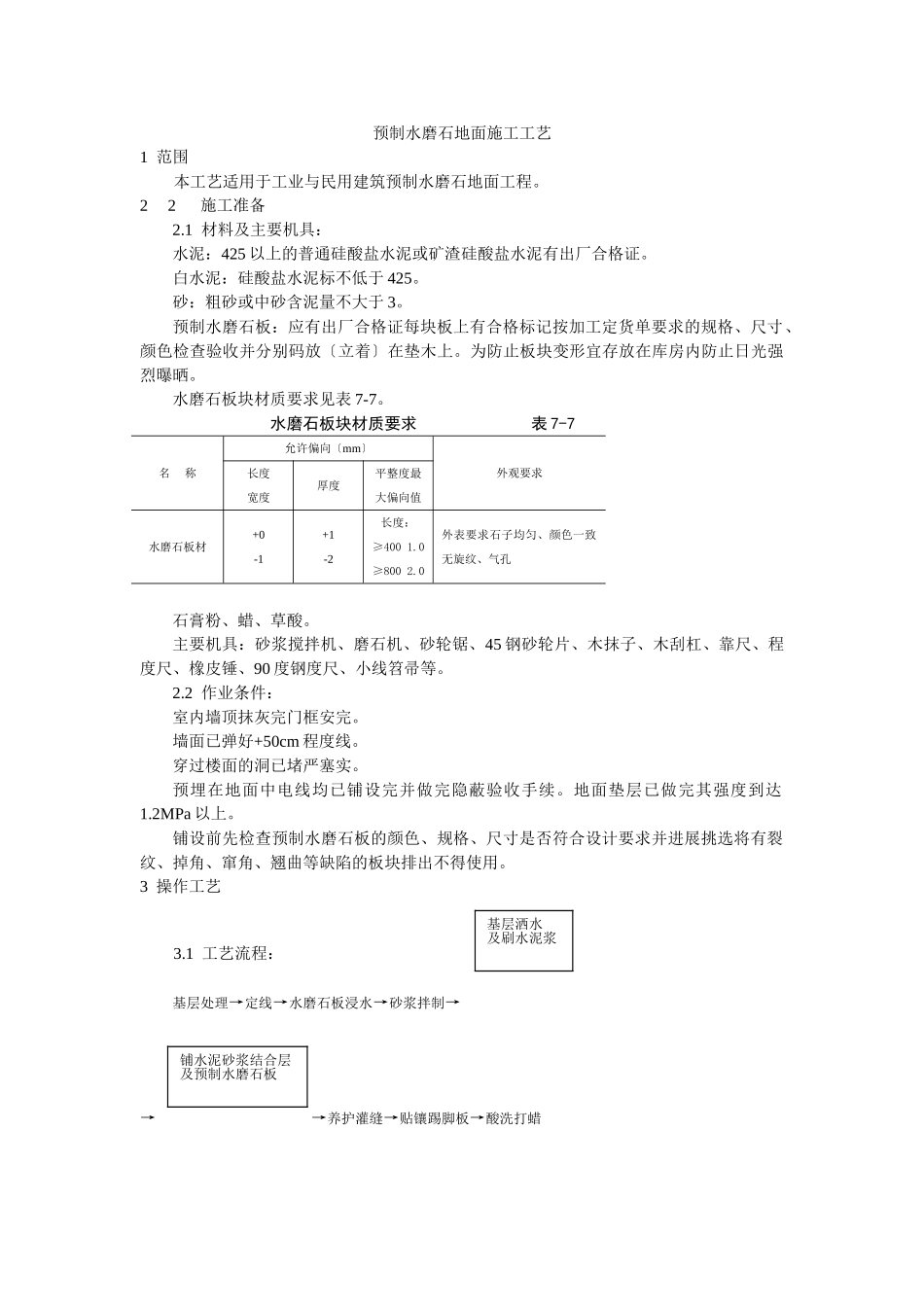

预制水磨石地面施工工艺1范围本工艺适用于工业与民用建筑预制水磨石地面工程
22施工准备2
1材料及主要机具:水泥:425以上的普通硅酸盐水泥或矿渣硅酸盐水泥有出厂合格证
白水泥:硅酸盐水泥标不低于425
砂:粗砂或中砂含泥量不大于3
预制水磨石板:应有出厂合格证每块板上有合格标记按加工定货单要求的规格、尺寸、颜色检查验收并分别码放〔立着〕在垫木上
为防止板块变形宜存放在库房内防止日光强烈曝晒
水磨石板块材质要求见表7-7
水磨石板块材质要求表7-7名称允许偏向〔mm〕外观要求长度宽度厚度平整度最大偏向值水磨石板材+0-1+1-2长度:≥4001
0≥8002
0外表要求石子均匀、颜色一致无旋纹、气孔石膏粉、蜡、草酸
主要机具:砂浆搅拌机、磨石机、砂轮锯、45钢砂轮片、木抹子、木刮杠、靠尺、程度尺、橡皮锤、90度钢度尺、小线笤帚等
2作业条件:室内墙顶抹灰完门框安完
墙面已弹好+50cm程度线
穿过楼面的洞已堵严塞实
预埋在地面中电线均已铺设完并做完隐蔽验收手续
地面垫层已做完其强度到达1
2MPa以上
铺设前先检查预制水磨石板的颜色、规格、尺寸是否符合设计要求并进展挑选将有裂纹、掉角、窜角、翘曲等缺陷的板块排出不得使用
3操作工艺3
1工艺流程:基层处理→定线→水磨石板浸水→砂浆拌制→→→养护灌缝→贴镶踢脚板→酸洗打蜡基层洒水及刷水泥浆铺水泥砂浆结合层及预制水磨石板3
2基层处理:将粘结在基层上的砂浆〔或洒落的混凝土〕及浆皮砸掉刷净并用扫帚将外表浮土清扫干净
3定基准线:根据设计图纸要求的地面标高从墙面上已弹好的+50cm线找出板面标高在四周墙面上弹好板面程度线
然后从房间四周取中拉十字线以备铺块与走道直接连通的房间应拉通线房间内与走道如用不同颜色的水磨石板时分色线应留在门口处
有图案的大应根据房间长宽尺寸和水磨石板的规格、缝宽排列确定各种水磨石板所需块数绘制施工大
