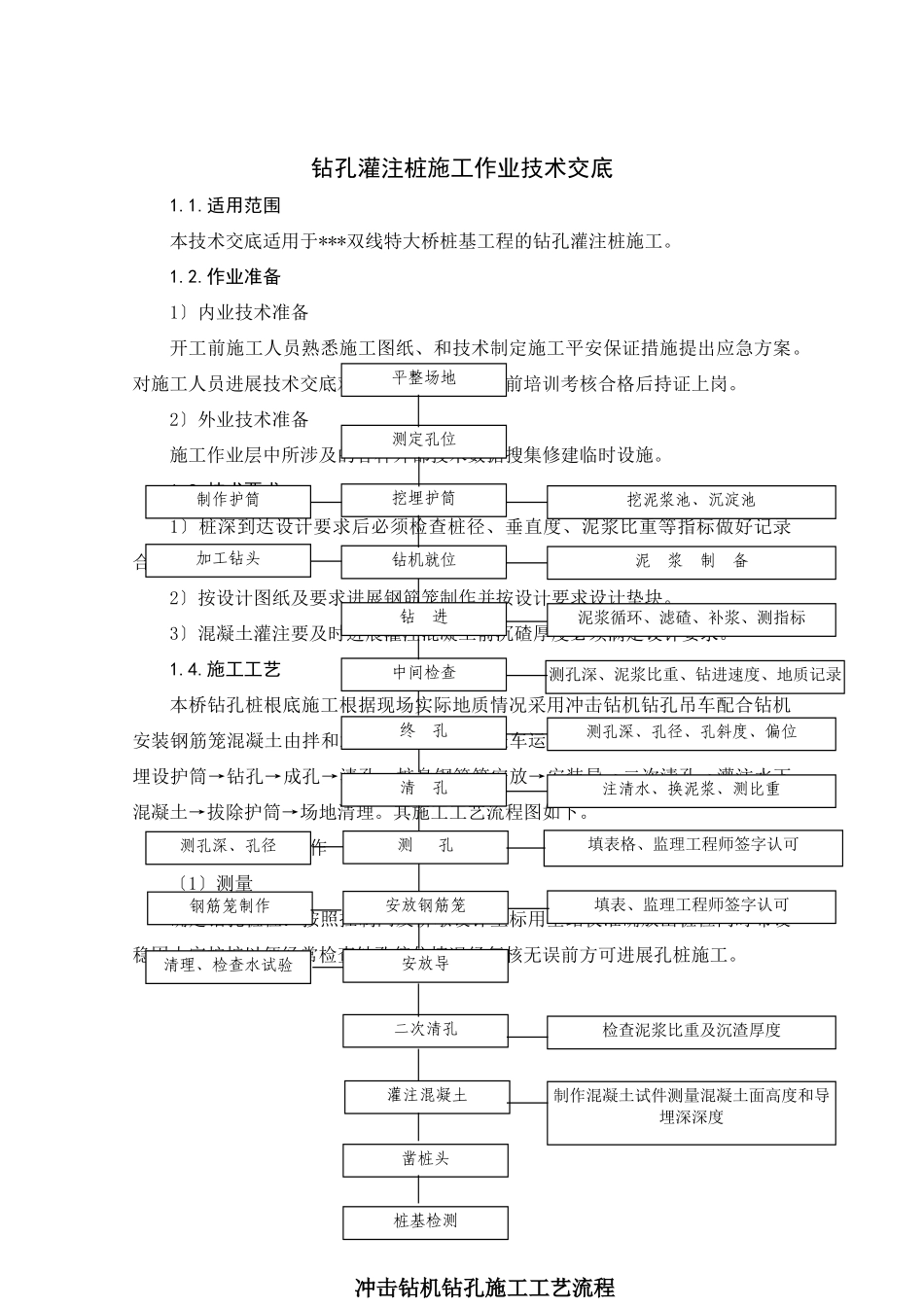

钻孔灌注桩施工作业技术交底1
适用范围本技术交底适用于***双线特大桥桩基工程的钻孔灌注桩施工
作业准备1〕内业技术准备开工前施工人员熟悉施工图纸、和技术制定施工平安保证措施提出应急方案
对施工人员进展技术交底对施工人员进展上岗前培训考核合格后持证上岗
2〕外业技术准备施工作业层中所涉及的各种外部技术数据搜集修建临时设施
技术要求1〕桩深到达设计要求后必须检查桩径、垂直度、泥浆比重等指标做好记录合格后进展清孔换浆
2〕按设计图纸及要求进展钢筋笼制作并按设计要求设计垫块
3〕混凝土灌注要及时进展灌注混凝土前沉碴厚度必须满足设计要求
施工工艺本桥钻孔桩根底施工根据现场实际地质情况采用冲击钻机钻孔吊车配合钻机安装钢筋笼混凝土由拌和站集中供给搅拌输送车运输
施工程序为:施工准备→埋设护筒→钻孔→成孔→清孔→桩身钢筋笼安放→安装导→二次清孔→灌注水下混凝土→拔除护筒→场地清理
其施工工艺流程图如下
1〕施工前准备工作〔1〕测量确定钻孔桩位:按照控制网及桥墩设计坐标用全站仪准确放出桩位同时布设稳固十字护桩以便经常检查钻孔偏位情况经复核无误前方可进展孔桩施工

平整场地凿桩头测定孔位挖埋护筒钻机就位钻进制作护筒加工钻头中间检查终孔清孔测孔安放钢筋笼安放导二次清孔灌注混凝土挖泥浆池、沉淀池泥浆制备泥浆循环、滤碴、补浆、测指标测孔深、泥浆比重、钻进速度、地质记录测孔深、孔径、孔斜度、偏位注清水、换泥浆、测比重填表格、监理工程师签字认可填表、监理工程师签字认可检查泥浆比重及沉渣厚度制作混凝土试件测量混凝土面高度和导埋深深度清理、检查水试验测孔深、孔径钢筋笼制作冲击钻机钻孔施工工艺流程桩基检测〔2〕场地平整及机械安装钻机底座须为与坚实地基上以免施工过程生不均匀沉陷而造成孔位偏移

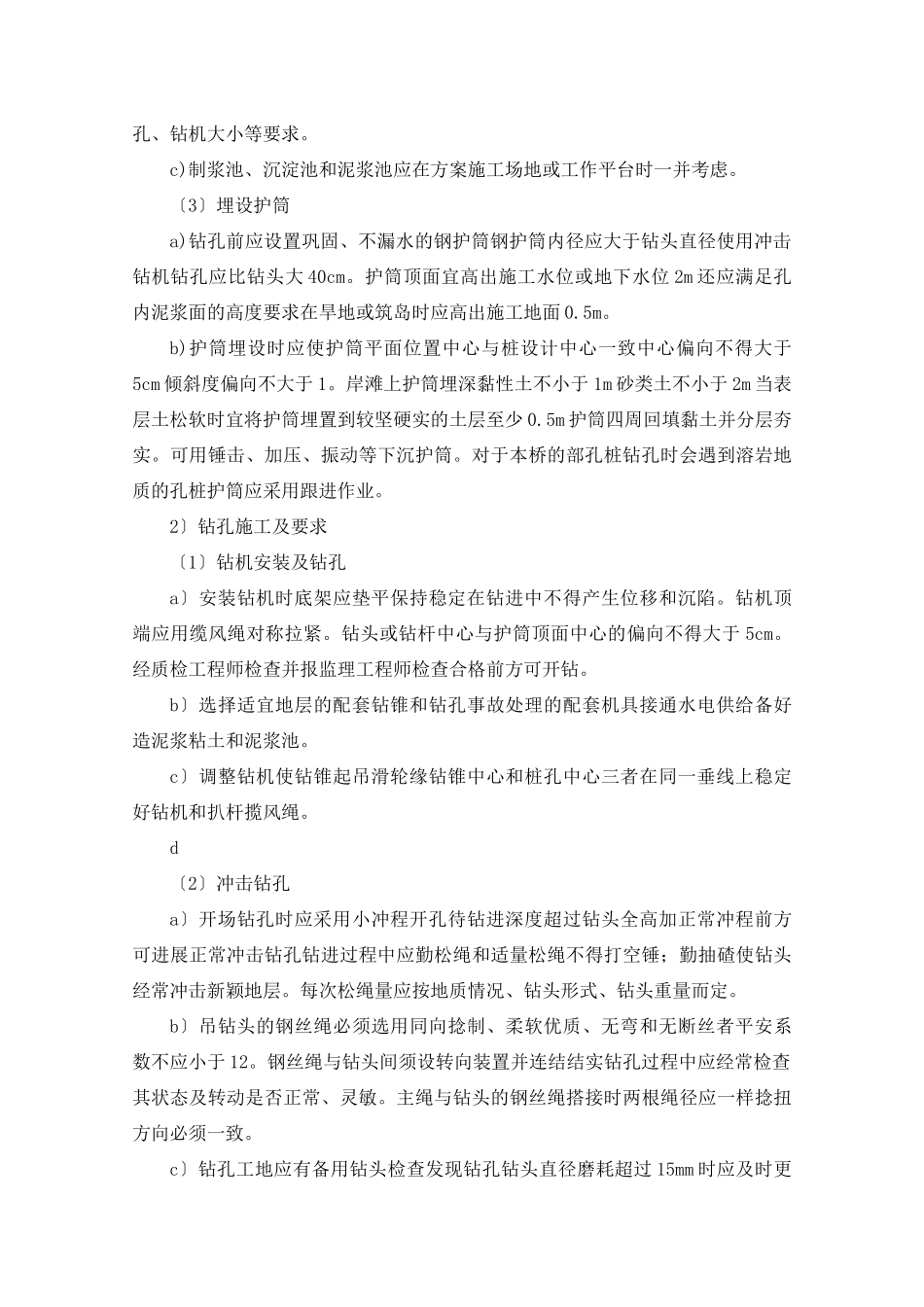

a〕钻孔场地在旱地时应去除杂物、换除软土、平整压实场地位于陡坡时可用枕木、型钢等搭设工作平台
