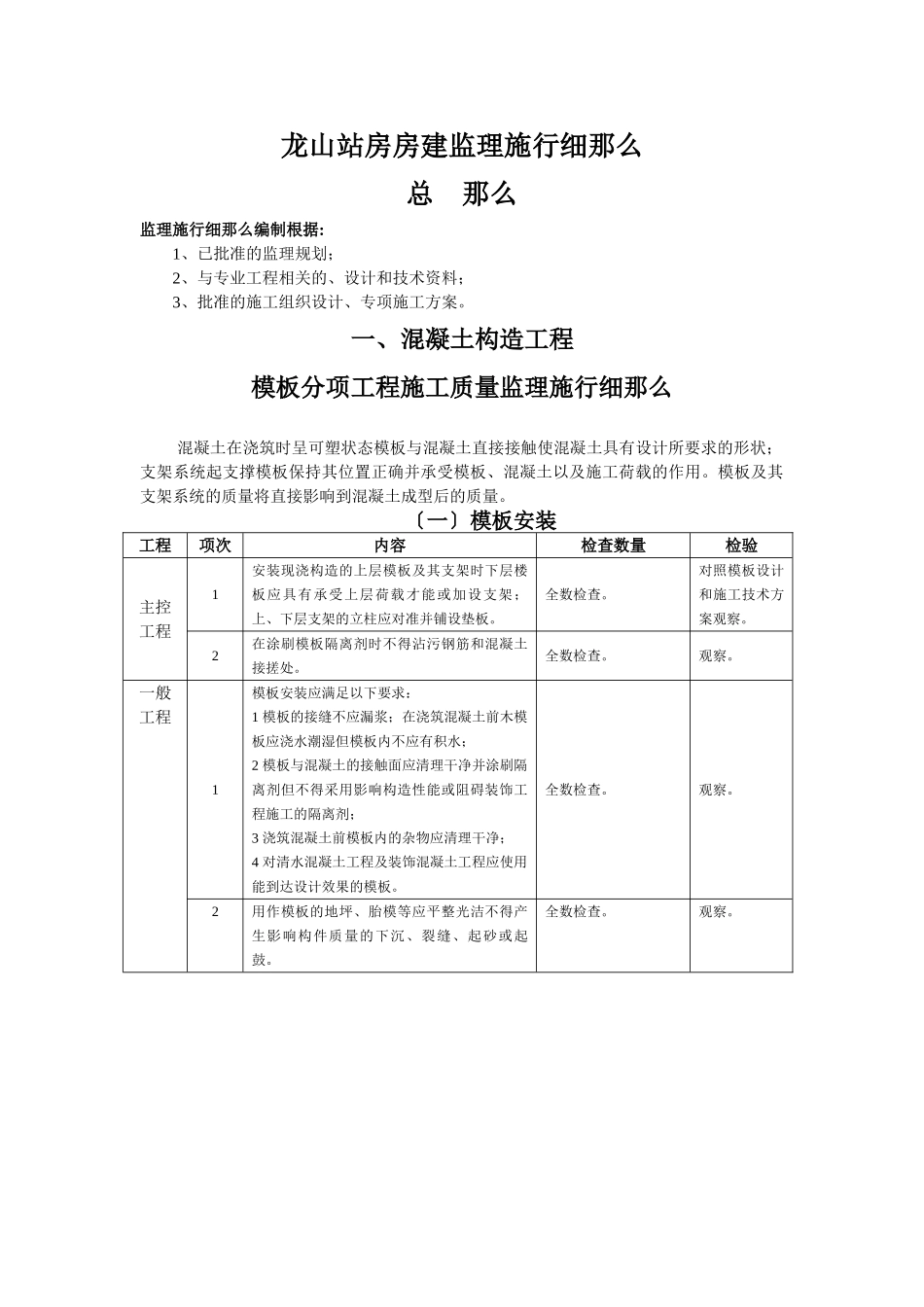

龙山站房房建监理施行细那么总那么监理施行细那么编制根据:1、已批准的监理规划;2、与专业工程相关的、设计和技术资料;3、批准的施工组织设计、专项施工方案
一、混凝土构造工程模板分项工程施工质量监理施行细那么混凝土在浇筑时呈可塑状态模板与混凝土直接接触使混凝土具有设计所要求的形状;支架系统起支撑模板保持其位置正确并承受模板、混凝土以及施工荷载的作用
模板及其支架系统的质量将直接影响到混凝土成型后的质量
〔一〕模板安装工程项次内容检查数量检验主控工程1安装现浇构造的上层模板及其支架时下层楼板应具有承受上层荷载才能或加设支架;上、下层支架的立柱应对准并铺设垫板
对照模板设计和施工技术方案观察
2在涂刷模板隔离剂时不得沾污钢筋和混凝土接搓处
一般工程1模板安装应满足以下要求:1模板的接缝不应漏浆;在浇筑混凝土前木模板应浇水潮湿但模板内不应有积水;2模板与混凝土的接触面应清理干净并涂刷隔离剂但不得采用影响构造性能或阻碍装饰工程施工的隔离剂;3浇筑混凝土前模板内的杂物应清理干净;4对清水混凝土工程及装饰混凝土工程应使用能到达设计效果的模板
2用作模板的地坪、胎模等应平整光洁不得产生影响构件质量的下沉、裂缝、起砂或起鼓

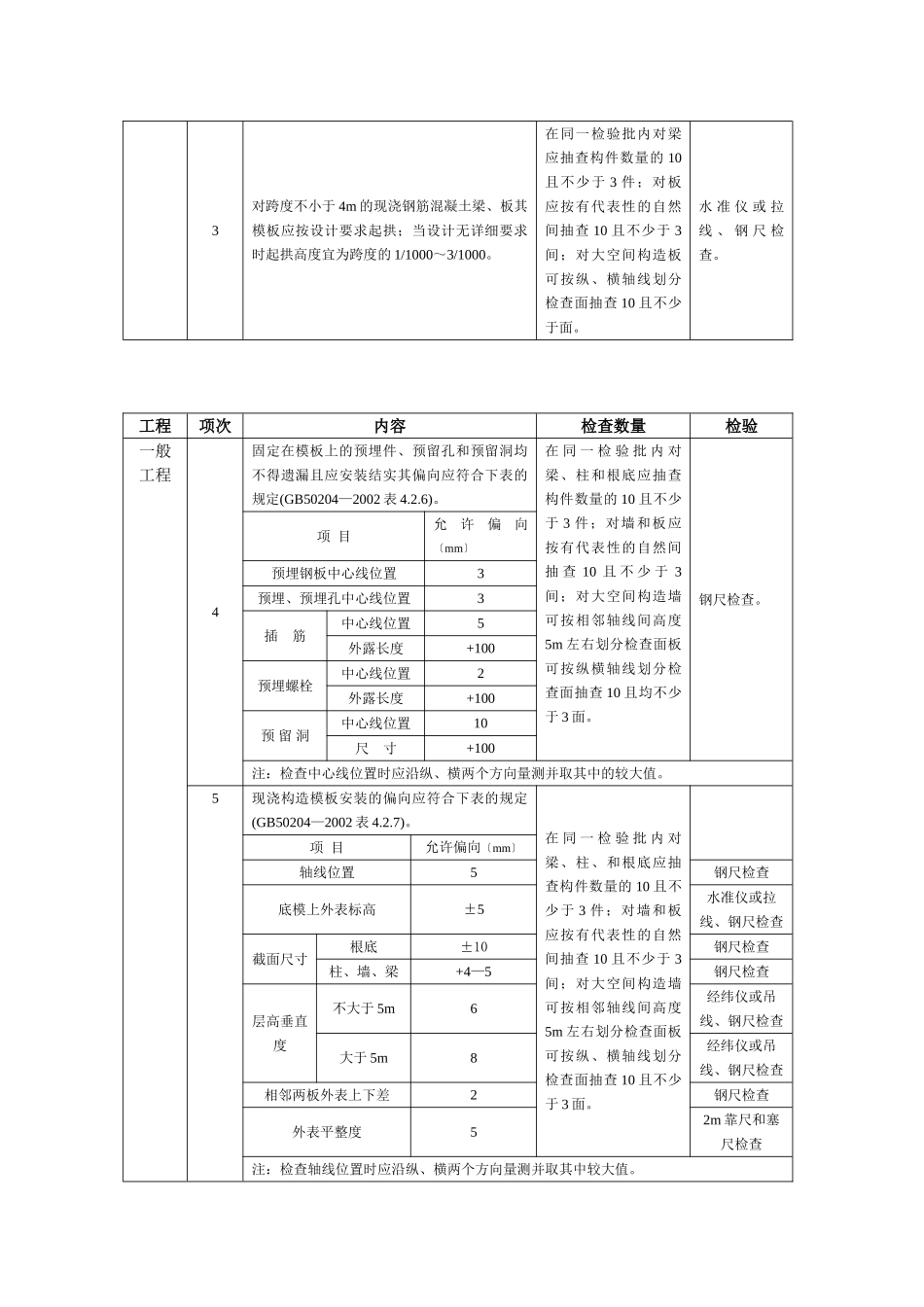

3对跨度不小于4m的现浇钢筋混凝土梁、板其模板应按设计要求起拱;当设计无详细要求时起拱高度宜为跨度的1/1000~3/1000
在同一检验批内对梁应抽查构件数量的10且不少于3件;对板应按有代表性的自然间抽查10且不少于3间;对大空间构造板可按纵、横轴线划分检查面抽查10且不少于面

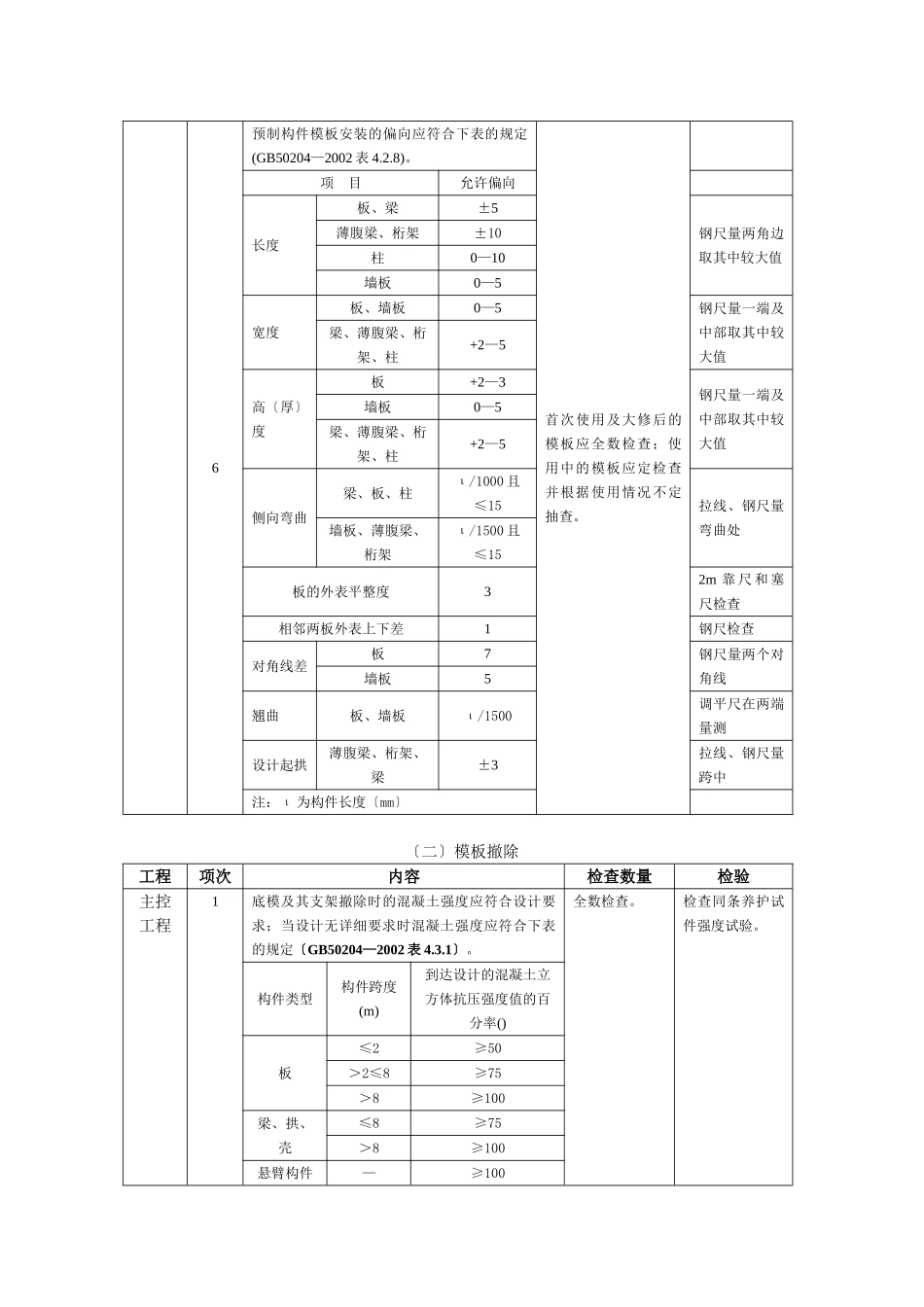

水准仪或拉线、钢尺检查
工程项次内容检查数量检验一般工程4固定在模板上的预埋件、预留孔和预留洞均不得遗漏且应安装结实其偏向应符合下表的规定(GB50204—2002表4
在同一检验批内对梁、柱和根底应抽查构件数量的10且不少于
