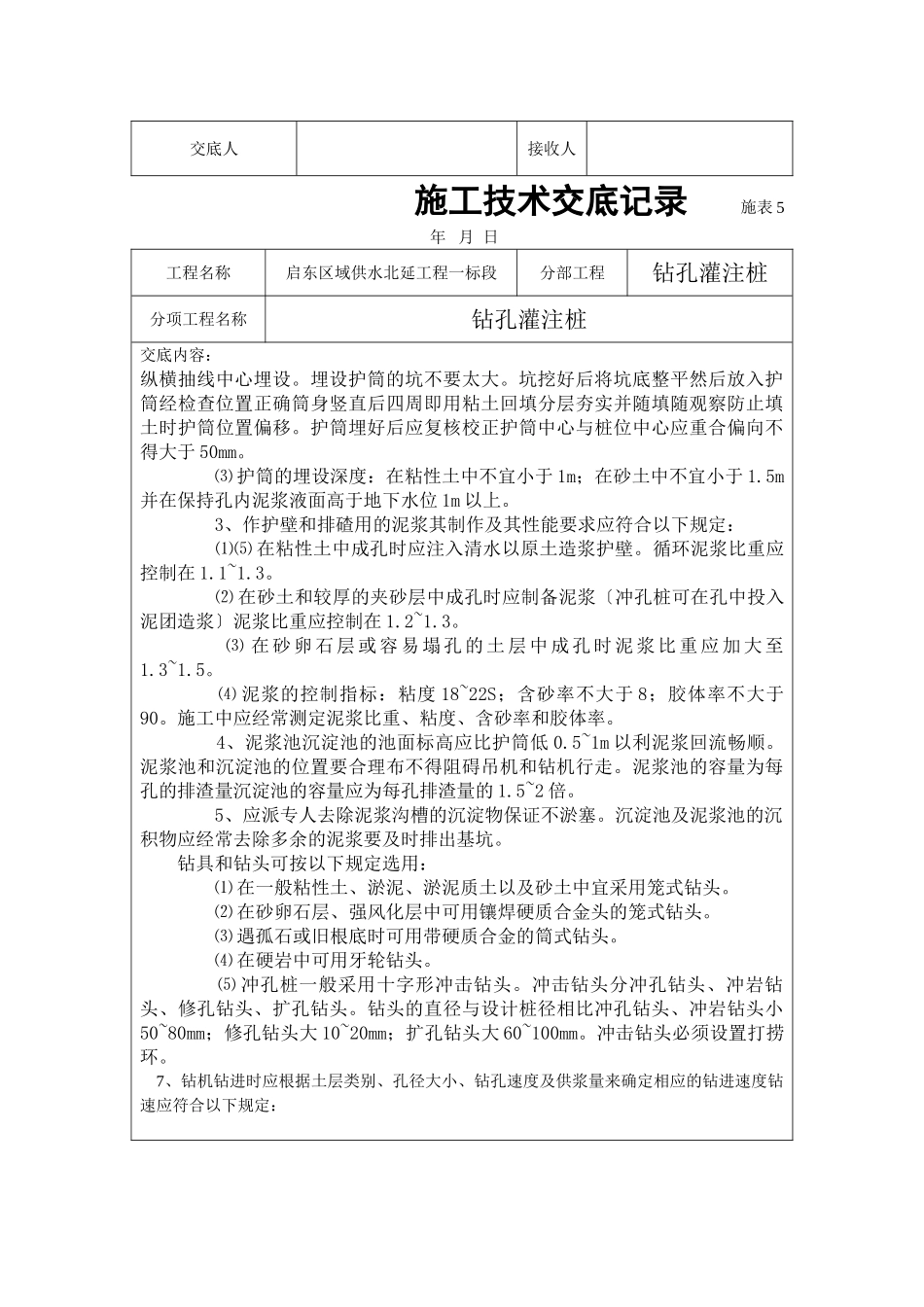

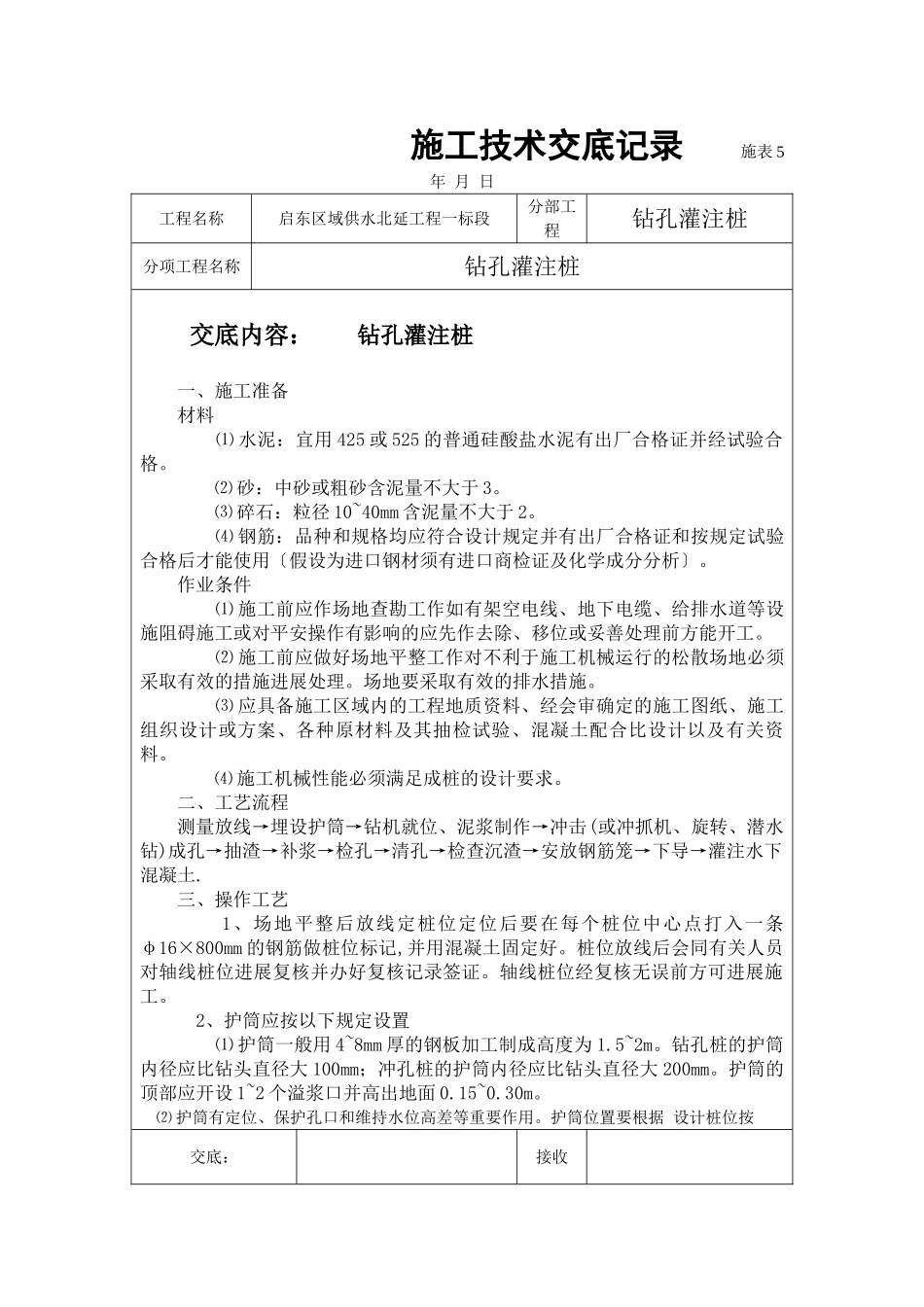

施工技术交底记录施表5年月日工程名称启东区域供水北延工程一标段分部工程钻孔灌注桩分项工程名称钻孔灌注桩交底内容:钻孔灌注桩一、施工准备材料⑴水泥:宜用425或525的普通硅酸盐水泥有出厂合格证并经试验合格
⑵砂:中砂或粗砂含泥量不大于3
⑶碎石:粒径10~40mm含泥量不大于2
⑷钢筋:品种和规格均应符合设计规定并有出厂合格证和按规定试验合格后才能使用〔假设为进口钢材须有进口商检证及化学成分分析〕
作业条件⑴施工前应作场地查勘工作如有架空电线、地下电缆、给排水道等设施阻碍施工或对平安操作有影响的应先作去除、移位或妥善处理前方能开工
⑵施工前应做好场地平整工作对不利于施工机械运行的松散场地必须采取有效的措施进展处理
场地要采取有效的排水措施
⑶应具备施工区域内的工程地质资料、经会审确定的施工图纸、施工组织设计或方案、各种原材料及其抽检试验、混凝土配合比设计以及有关资料
⑷施工机械性能必须满足成桩的设计要求
二、工艺流程测量放线→埋设护筒→钻机就位、泥浆制作→冲击(或冲抓机、旋转、潜水钻)成孔→抽渣→补浆→检孔→清孔→检查沉渣→安放钢筋笼→下导→灌注水下混凝土
三、操作工艺1、场地平整后放线定桩位定位后要在每个桩位中心点打入一条φ16×800mm的钢筋做桩位标记,并用混凝土固定好
桩位放线后会同有关人员对轴线桩位进展复核并办好复核记录签证
轴线桩位经复核无误前方可进展施工
2、护筒应按以下规定设置⑴护筒一般用4~8mm厚的钢板加工制成高度为1
钻孔桩的护筒内径应比钻头直径大100mm;冲孔桩的护筒内径应比钻头直径大200mm
护筒的顶部应开设1~2个溢浆口并高出地面0
⑵护筒有定位、保护孔口和维持水位高差等重要作用
护筒位置要根据设计桩位按交底:接收交底人接收人施工技术交底记录施表5年月日工程名称启东区域供水北延工程一标段分部工程钻孔灌注桩分项工程名
