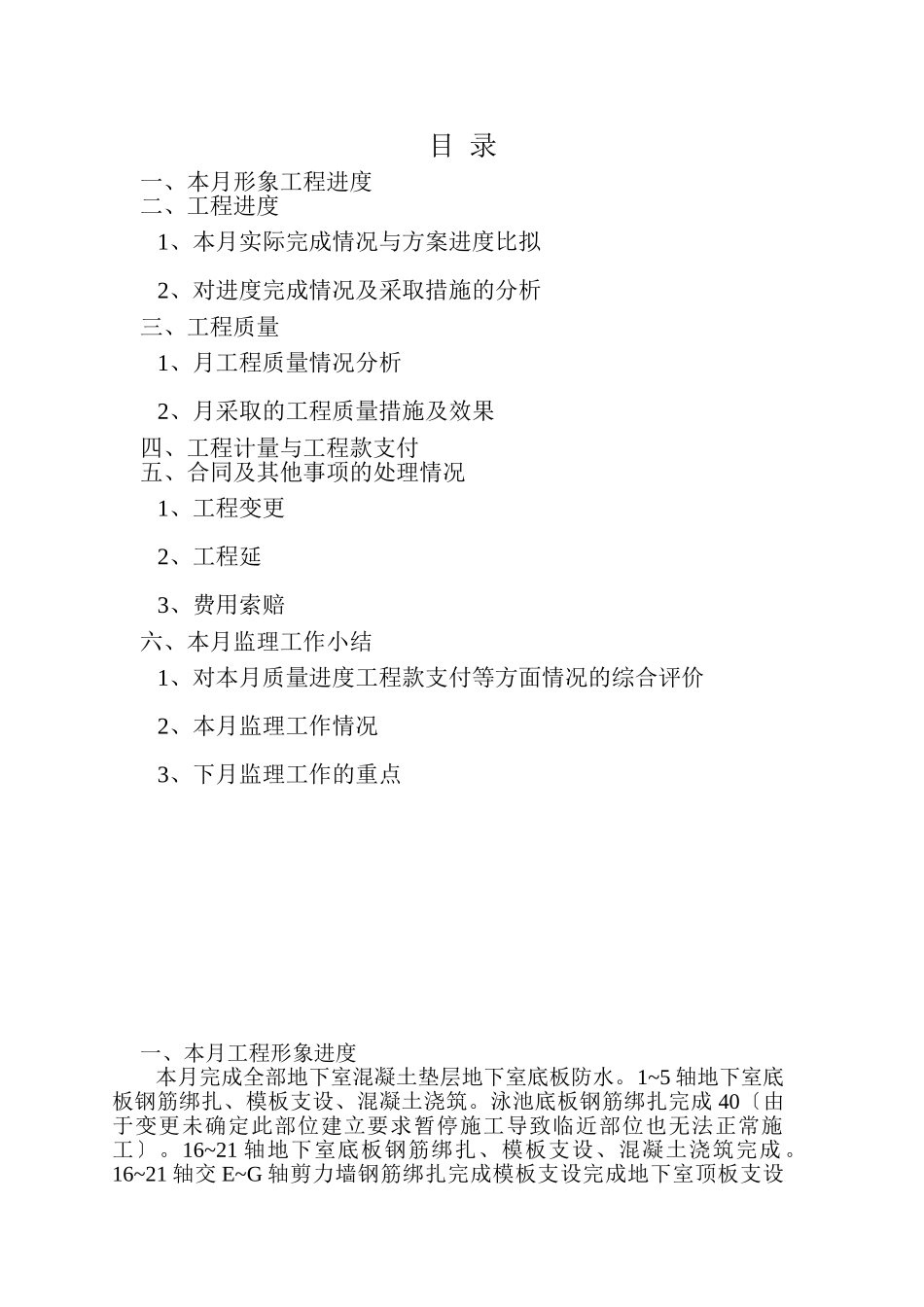

XXXXXXXXXXXXXX厂房配套楼监理月报〔第二〕XXXXXXX工程工程理第六工程监理部2008-10-26目录一、本月形象工程进度二、工程进度1、本月实际完成情况与方案进度比拟2、对进度完成情况及采取措施的分析三、工程质量1、月工程质量情况分析2、月采取的工程质量措施及效果四、工程计量与工程款支付五、合同及其他事项的处理情况1、工程变更2、工程延3、费用索赔六、本月监理工作小结1、对本月质量进度工程款支付等方面情况的综合评价2、本月监理工作情况3、下月监理工作的重点一、本月工程形象进度本月完成全部地下室混凝土垫层地下室底板防水
1~5轴地下室底板钢筋绑扎、模板支设、混凝土浇筑
泳池底板钢筋绑扎完成40〔由于变更未确定此部位建立要求暂停施工导致临近部位也无法正常施工〕
16~21轴地下室底板钢筋绑扎、模板支设、混凝土浇筑完成
16~21轴交E~G轴剪力墙钢筋绑扎完成模板支设完成地下室顶板支设完成顶板钢筋绑扎完成
16~21轴交A~E轴柱钢筋绑扎完成
施工现场临边维护完成施工用两台塔吊安装完成
二、工程进度1、本月实际完成情况与方案进度比拟工程未能按照确定的施工进度方案进展10月份方案完成地下室构造工程的8516~21轴的一层构造完成由于建立对于厂房配套楼地下室的使用功能有调整需要且变更内容至今未完全明确大量工作面无法开展正常的施工作业导致方案无法完成
2、对进度完成情况及采取措施的分析对于目前出现的情况监理部组织参建召开协调会会议明确指出充分利用未变更部位的工作面开展工作施工要及时调整施工思路做好变更明确后的赶工准备工作
三、工程质量1、本月工程质量情况分析本月工程质量根本处于可控状态下钢筋工程、模板工程、混凝土工程及安装工程的预留预埋根本符合要求

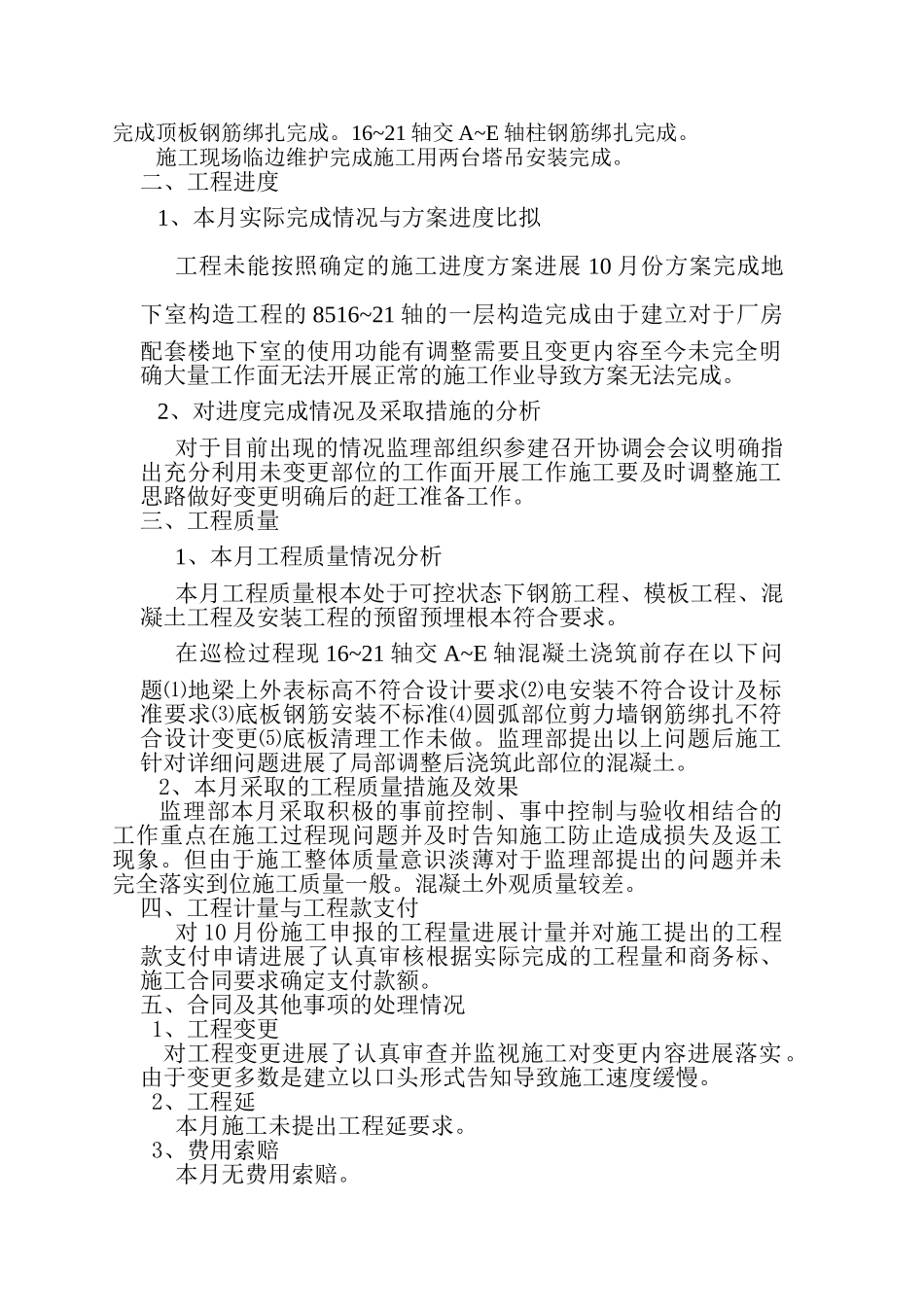

在巡检过程现16~21轴交A~E轴混凝土浇筑前存在以下问题⑴地梁上外表标高不符合设计要求⑵电安装不符合设计及标准要求⑶底板
