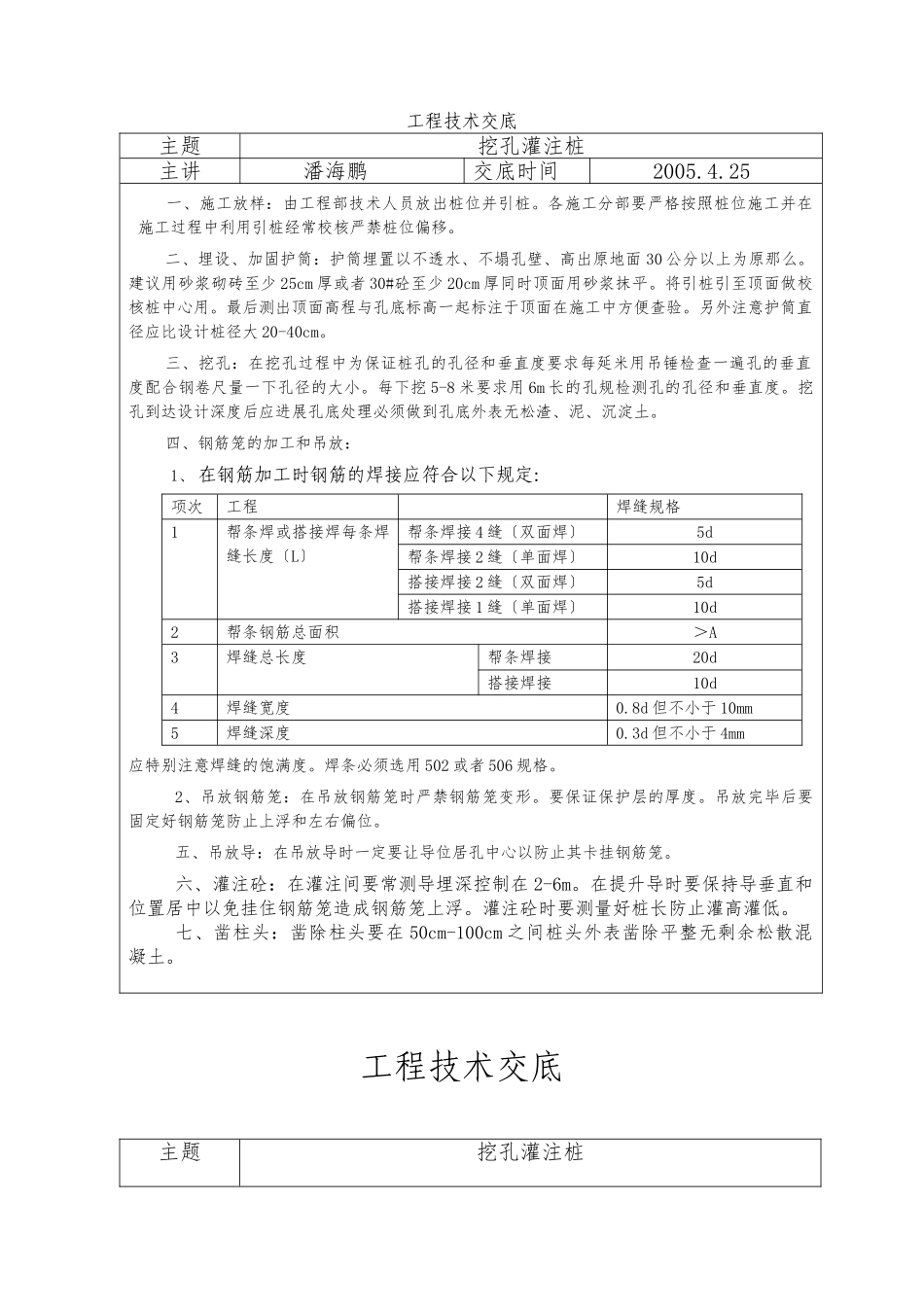

工程技术交底主题挖孔灌注桩主讲潘海鹏交底时间2005
25一、施工放样:由工程部技术人员放出桩位并引桩
各施工分部要严格按照桩位施工并在施工过程中利用引桩经常校核严禁桩位偏移
二、埋设、加固护筒:护筒埋置以不透水、不塌孔壁、高出原地面30公分以上为原那么
建议用砂浆砌砖至少25cm厚或者30#砼至少20cm厚同时顶面用砂浆抹平
将引桩引至顶面做校核桩中心用
最后测出顶面高程与孔底标高一起标注于顶面在施工中方便查验
另外注意护筒直径应比设计桩径大20-40cm
三、挖孔:在挖孔过程中为保证桩孔的孔径和垂直度要求每延米用吊锤检查一遍孔的垂直度配合钢卷尺量一下孔径的大小
每下挖5-8米要求用6m长的孔规检测孔的孔径和垂直度
挖孔到达设计深度后应进展孔底处理必须做到孔底外表无松渣、泥、沉淀土
四、钢筋笼的加工和吊放:1、在钢筋加工时钢筋的焊接应符合以下规定:项次工程焊缝规格1帮条焊或搭接焊每条焊缝长度〔L〕帮条焊接4缝〔双面焊〕5d帮条焊接2缝〔单面焊〕10d搭接焊接2缝〔双面焊〕5d搭接焊接1缝〔单面焊〕10d2帮条钢筋总面积>A3焊缝总长度帮条焊接20d搭接焊接10d4焊缝宽度0
8d但不小于10mm5焊缝深度0
3d但不小于4mm应特别注意焊缝的饱满度
焊条必须选用502或者506规格
2、吊放钢筋笼:在吊放钢筋笼时严禁钢筋笼变形
要保证保护层的厚度
吊放完毕后要固定好钢筋笼防止上浮和左右偏位
五、吊放导:在吊放导时一定要让导位居孔中心以防止其卡挂钢筋笼
六、灌注砼:在灌注间要常测导埋深控制在2-6m
在提升导时要保持导垂直和位置居中以免挂住钢筋笼造成钢筋笼上浮
灌注砼时要测量好桩长防止灌高灌低
七、凿柱头:凿除柱头要在50cm-100cm之间桩头外表凿除平整无剩余松散混凝土
工程技术交底主题挖孔灌注桩主讲潘海鹏交底时间2005

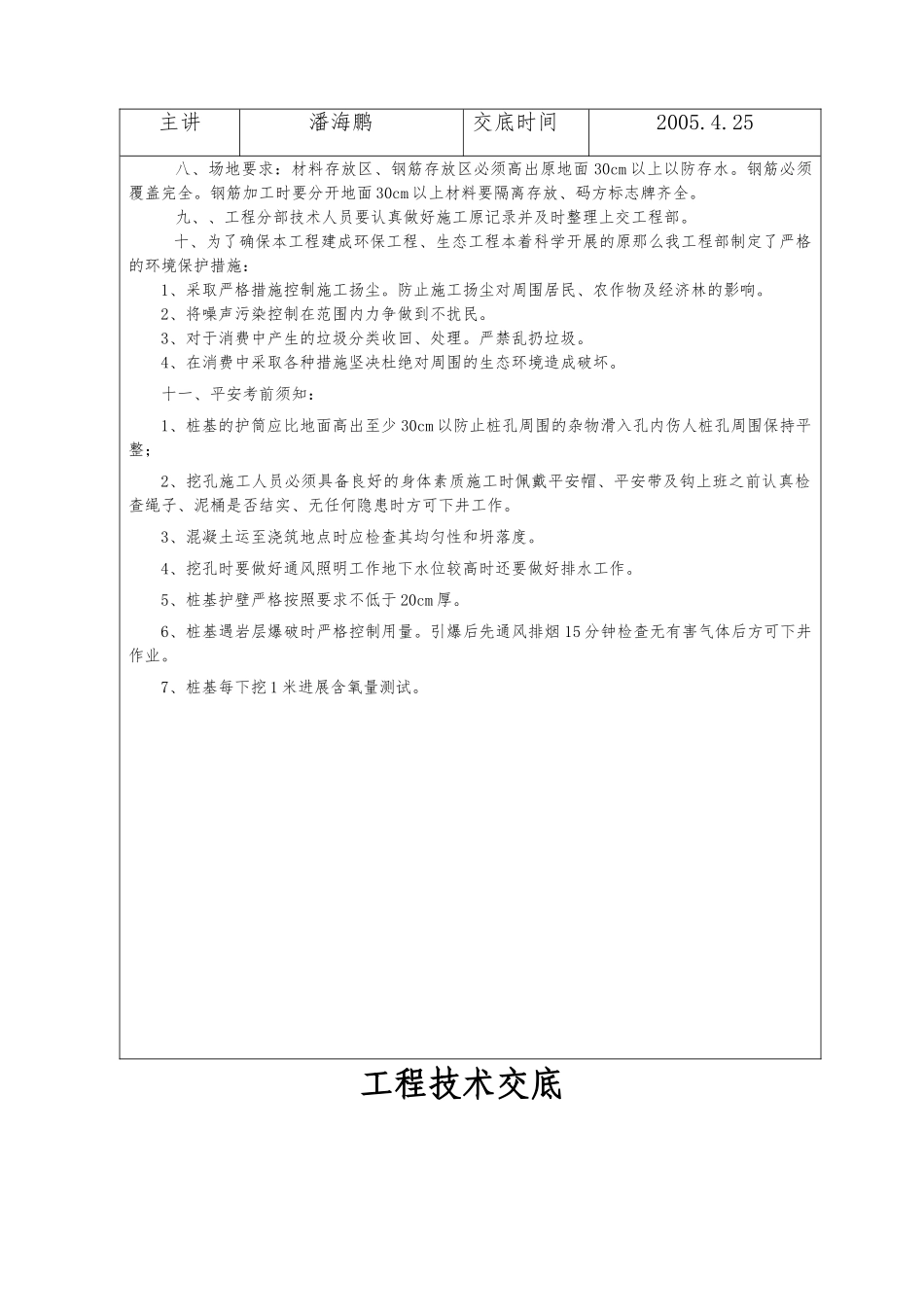

25八、场地要求:材料存放区、钢筋存放
