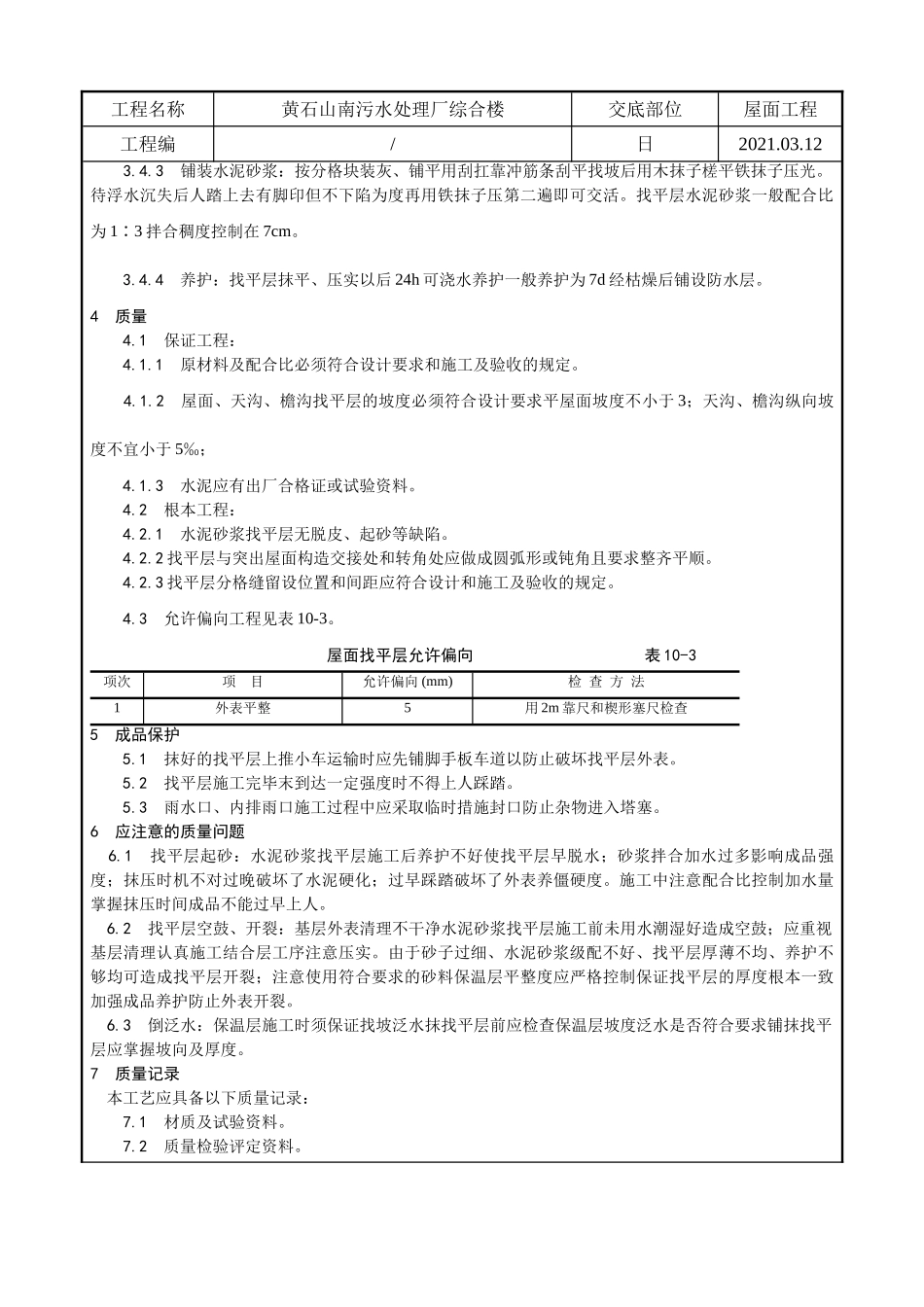

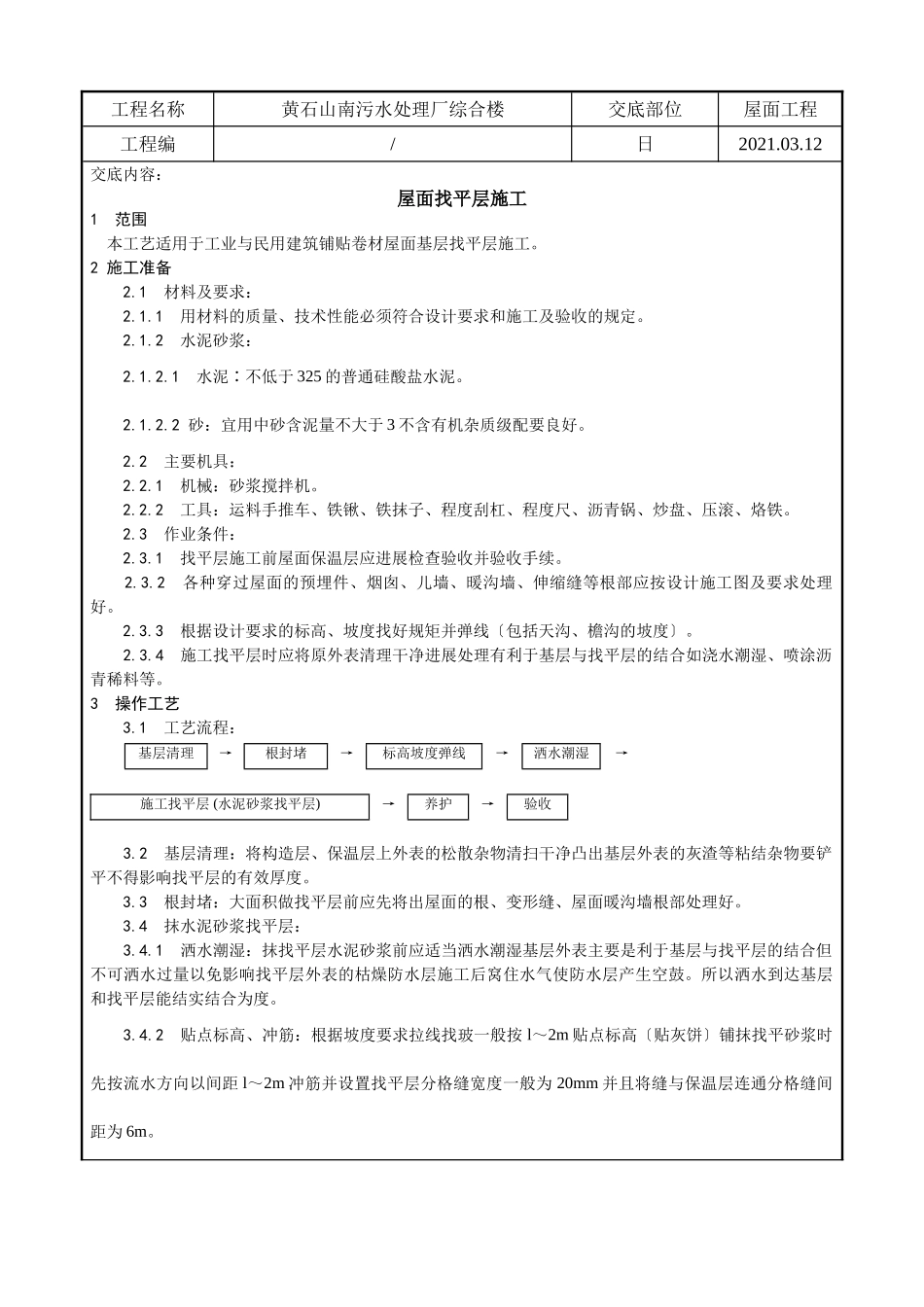

工程名称黄石山南污水处理厂综合楼交底部位屋面工程工程编/日2021
12交底内容:屋面找平层施工1范围本工艺适用于工业与民用建筑铺贴卷材屋面基层找平层施工
2施工准备2
1材料及要求:2
1用材料的质量、技术性能必须符合设计要求和施工及验收的规定
2水泥砂浆:2
1水泥∶不低于325的普通硅酸盐水泥
2砂:宜用中砂含泥量不大于3不含有机杂质级配要良好
2主要机具:2
1机械:砂浆搅拌机
2工具:运料手推车、铁锹、铁抹子、程度刮杠、程度尺、沥青锅、炒盘、压滚、烙铁
3作业条件:2
1找平层施工前屋面保温层应进展检查验收并验收手续
2各种穿过屋面的预埋件、烟囱、儿墙、暖沟墙、伸缩缝等根部应按设计施工图及要求处理好
3根据设计要求的标高、坡度找好规矩并弹线〔包括天沟、檐沟的坡度〕
4施工找平层时应将原外表清理干净进展处理有利于基层与找平层的结合如浇水潮湿、喷涂沥青稀料等
3操作工艺3
1工艺流程:基层清理→根封堵→标高坡度弹线→洒水潮湿→施工找平层(水泥砂浆找平层)→养护→验收3
2基层清理:将构造层、保温层上外表的松散杂物清扫干净凸出基层外表的灰渣等粘结杂物要铲平不得影响找平层的有效厚度
3根封堵:大面积做找平层前应先将出屋面的根、变形缝、屋面暖沟墙根部处理好
4抹水泥砂浆找平层:3
1洒水潮湿:抹找平层水泥砂浆前应适当洒水潮湿基层外表主要是利于基层与找平层的结合但不可洒水过量以免影响找平层外表的枯燥防水层施工后窝住水气使防水层产生空鼓
所以洒水到达基层和找平层能结实结合为度
2贴点标高、冲筋:根据坡度要求拉线找玻一般按l~2m贴点标高〔贴灰饼〕铺抹找平砂浆时先按流水方向以间距l~2m冲筋并设置找平层分格缝宽度一般为20mm并且将缝与保温层连通分格缝间距为6m
工程名称黄石
