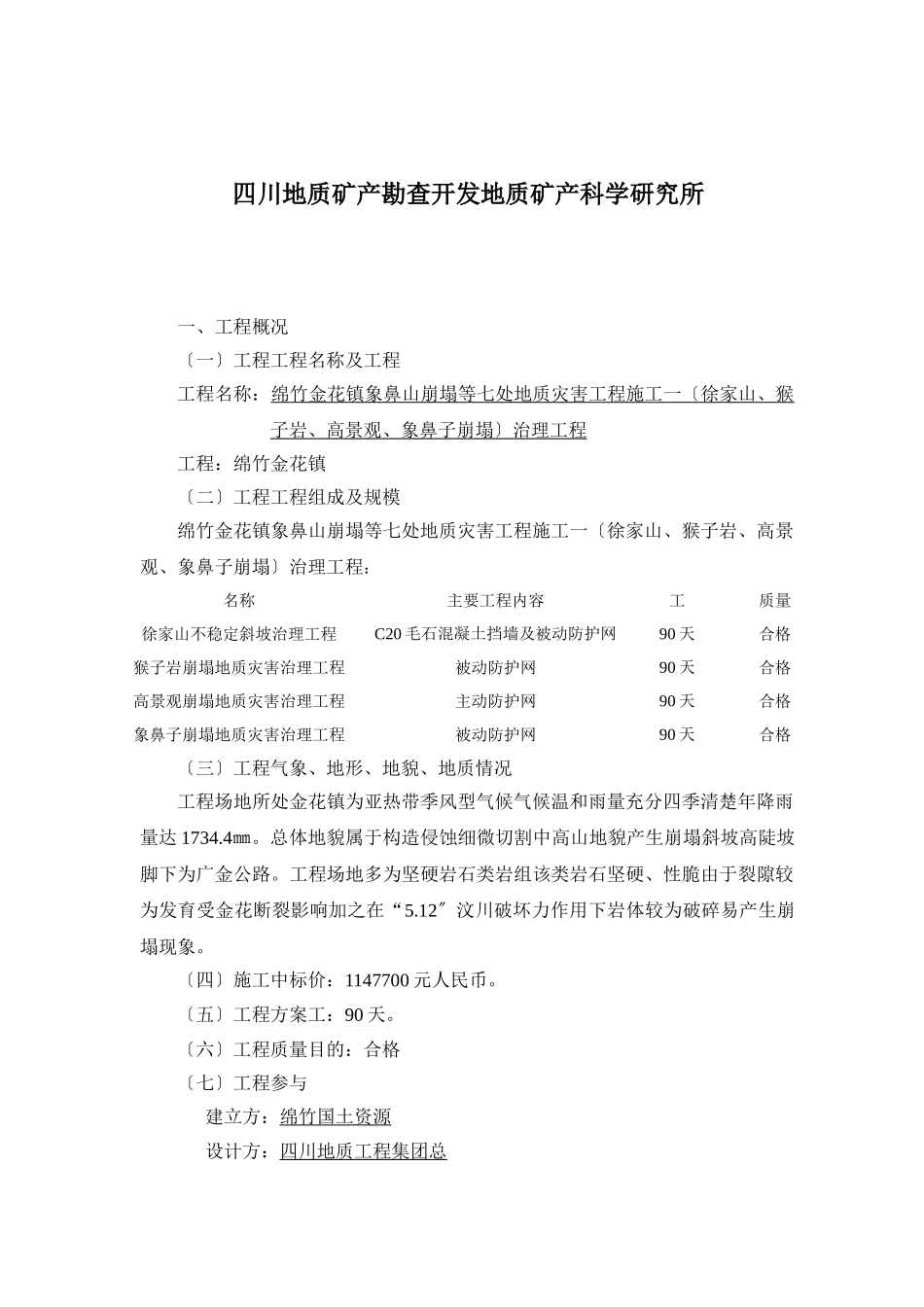

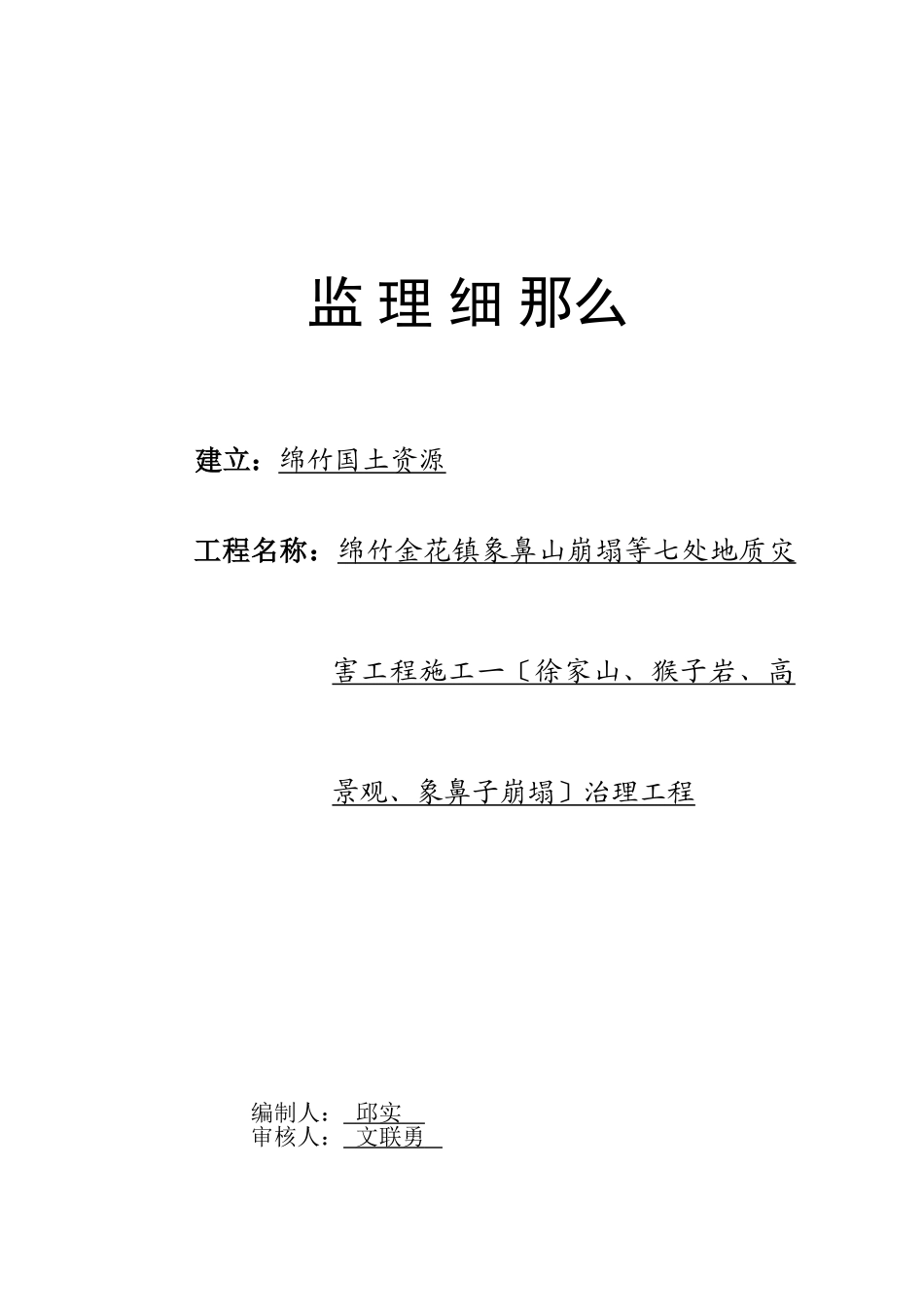

监理细那么建立:绵竹国土资源工程名称:绵竹金花镇象鼻山崩塌等七处地质灾害工程施工一〔徐家山、猴子岩、高景观、象鼻子崩塌〕治理工程编制人:邱实审核人:文联勇四川地质矿产勘查开发地质矿产科学研究所一、工程概况〔一〕工程工程名称及工程工程名称:绵竹金花镇象鼻山崩塌等七处地质灾害工程施工一〔徐家山、猴子岩、高景观、象鼻子崩塌〕治理工程工程:绵竹金花镇〔二〕工程工程组成及规模绵竹金花镇象鼻山崩塌等七处地质灾害工程施工一〔徐家山、猴子岩、高景观、象鼻子崩塌〕治理工程:名称主要工程内容工质量徐家山不稳定斜坡治理工程C20毛石混凝土挡墙及被动防护网90天合格猴子岩崩塌地质灾害治理工程被动防护网90天合格高景观崩塌地质灾害治理工程主动防护网90天合格象鼻子崩塌地质灾害治理工程被动防护网90天合格〔三〕工程气象、地形、地貌、地质情况工程场地所处金花镇为亚热带季风型气候气候温和雨量充分四季清楚年降雨量达1734
总体地貌属于构造侵蚀细微切割中高山地貌产生崩塌斜坡高陡坡脚下为广金公路
工程场地多为坚硬岩石类岩组该类岩石坚硬、性脆由于裂隙较为发育受金花断裂影响加之在“5
12〞汶川破坏力作用下岩体较为破碎易产生崩塌现象
〔四〕施工中标价:1147700元人民币
〔五〕工程方案工:90天

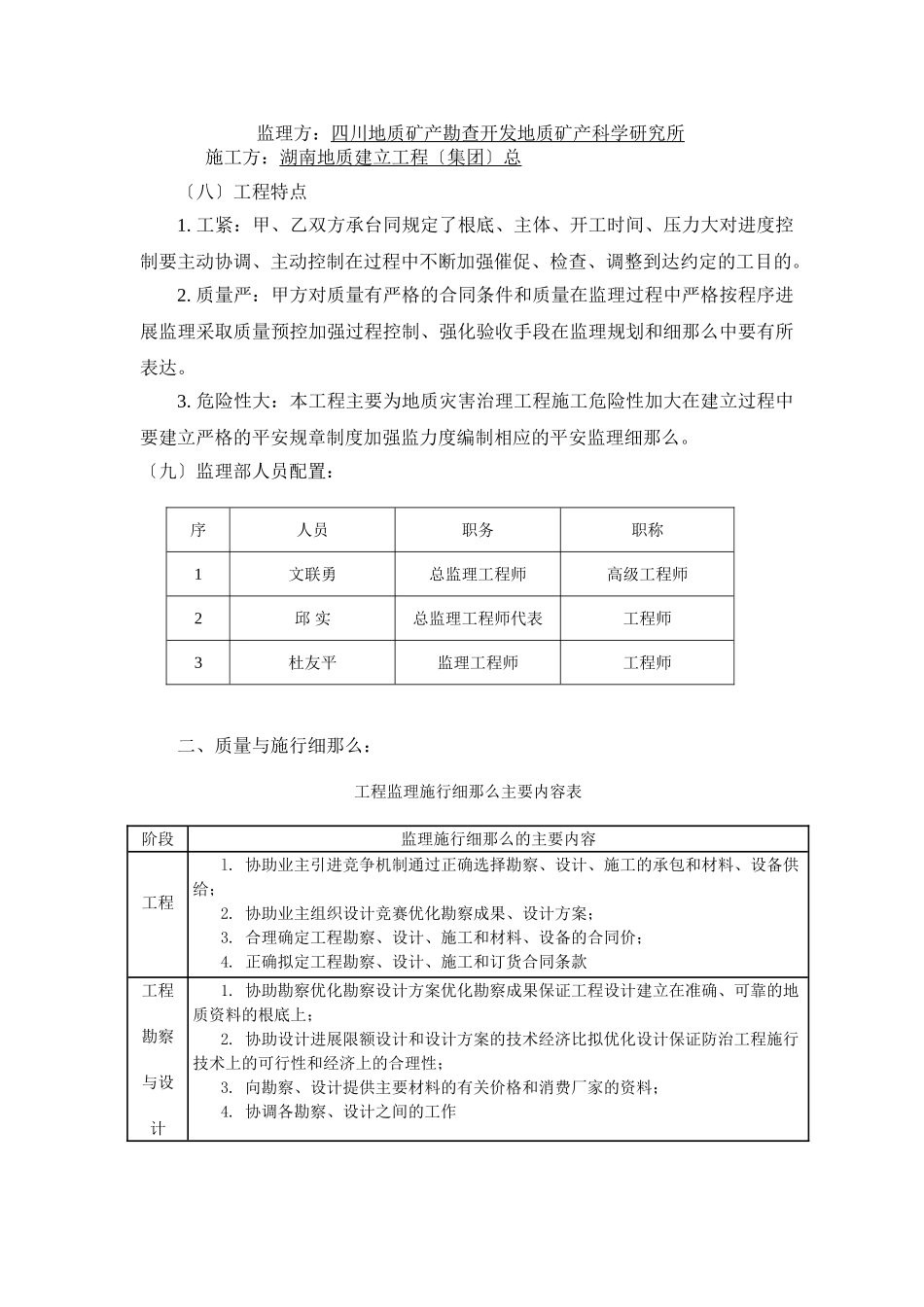

〔六〕工程质量目的:合格〔七〕工程参与建立方:绵竹国土资源设计方:四川地质工程集团总监理方:四川地质矿产勘查开发地质矿产科学研究所施工方:湖南地质建立工程〔集团〕总〔八〕工程特点1
工紧:甲、乙双方承台同规定了根底、主体、开工时间、压力大对进度控制要主动协调、主动控制在过程中不断加强催促、检查、调整到达约定的工目的
质量严:甲方对质量有严格的合同条件和质量在监理过程中严格按程序进展监理采取质量预控加强过程控制、强化验收手段在监理规划和细那么中要有所表达
危险性大:本工程主要为地质灾害治理工程施工危险性加
