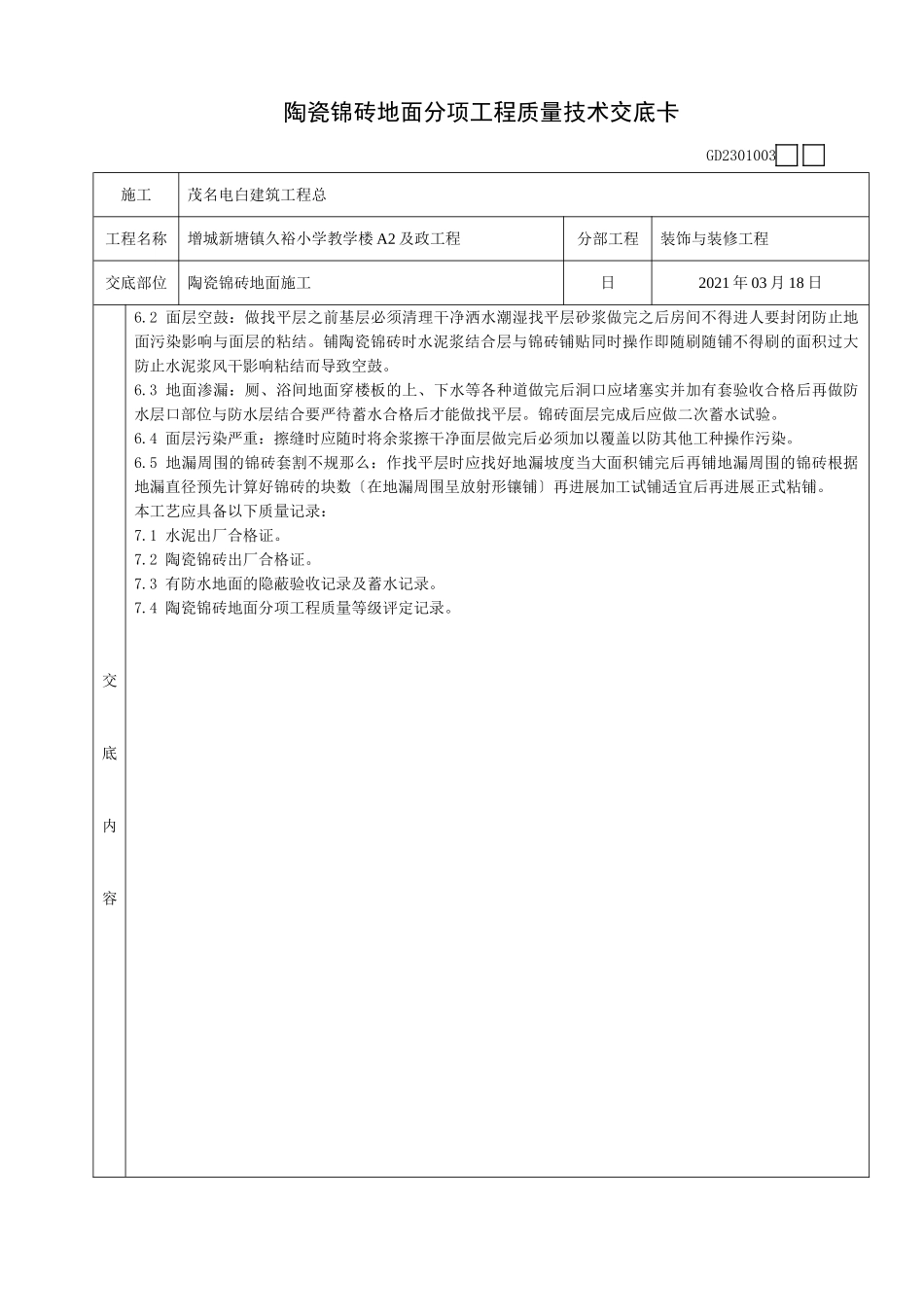

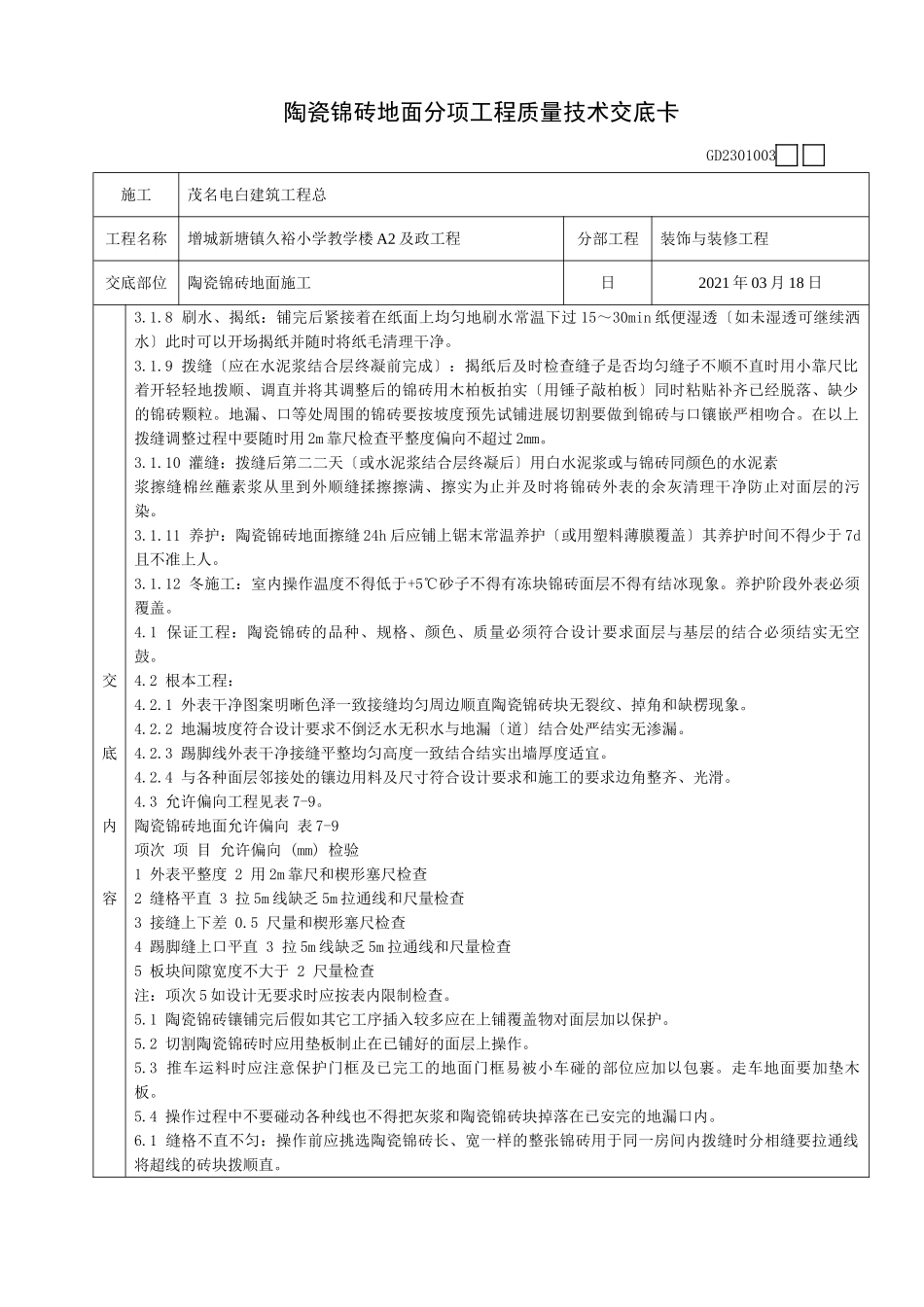

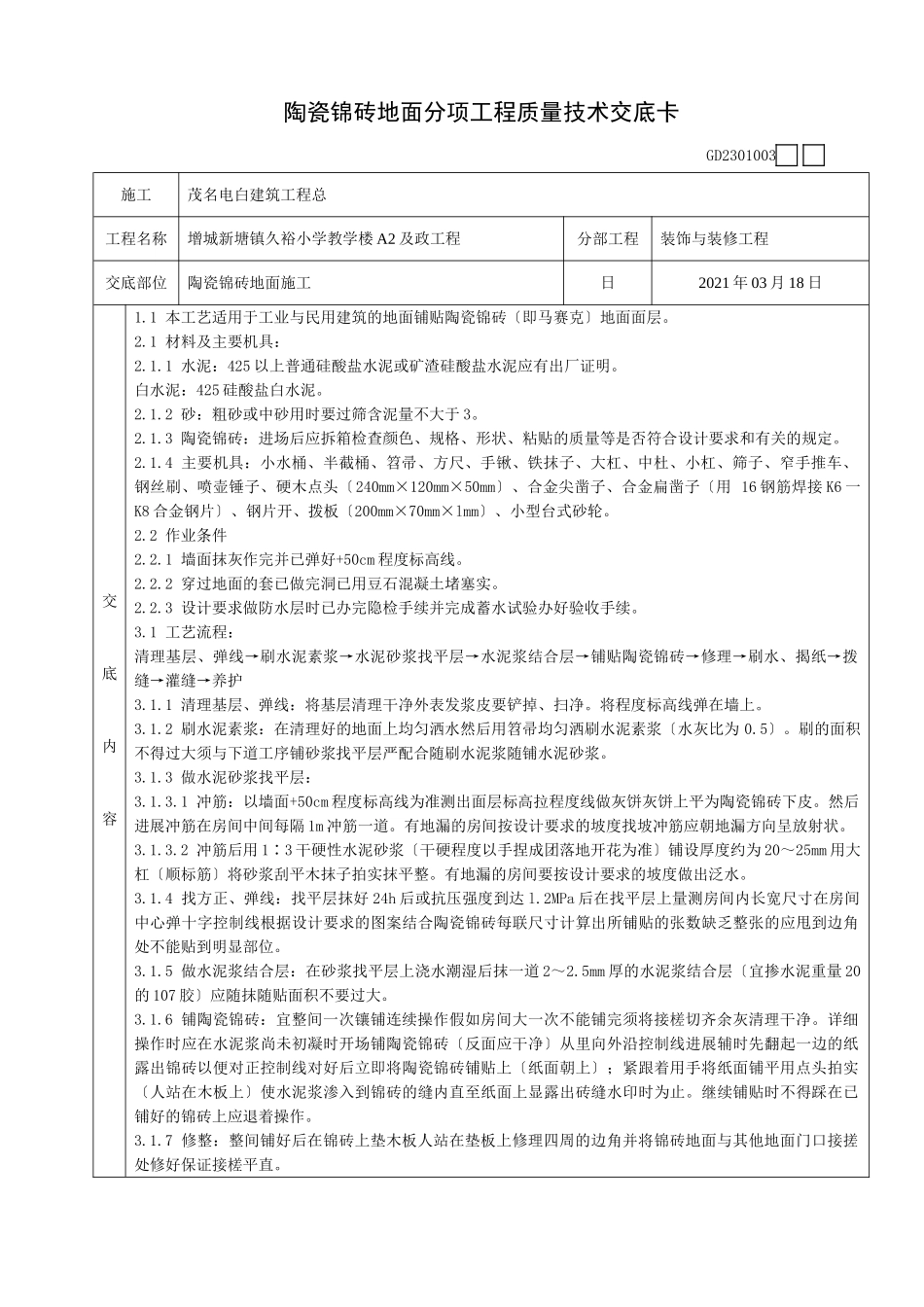

陶瓷锦砖地面分项工程质量技术交底卡GD2301003施工茂名电白建筑工程总工程名称增城新塘镇久裕小学教学楼A2及政工程分部工程装饰与装修工程交底部位陶瓷锦砖地面施工日2021年03月18日交底内容1.1本工艺适用于工业与民用建筑的地面铺贴陶瓷锦砖〔即马赛克〕地面面层。2.1材料及主要机具:2.1.1水泥:425以上普通硅酸盐水泥或矿渣硅酸盐水泥应有出厂证明。白水泥:425硅酸盐白水泥。2.1.2砂:粗砂或中砂用时要过筛含泥量不大于3。2.1.3陶瓷锦砖:进场后应拆箱检查颜色、规格、形状、粘贴的质量等是否符合设计要求和有关的规定。2.1.4主要机具:小水桶、半截桶、笤帚、方尺、手锹、铁抹子、大杠、中杜、小杠、筛子、窄手推车、钢丝刷、喷壶锤子、硬木点头〔240mm×120mm×50mm〕、合金尖凿子、合金扁凿子〔用16钢筋焊接K6一K8合金钢片〕、钢片开、拨板〔200mm×70mm×lmm〕、小型台式砂轮。2.2作业条件2.2.1墙面抹灰作完并已弹好+50cm程度标高线。2.2.2穿过地面的套已做完洞已用豆石混凝土堵塞实。2.2.3设计要求做防水层时已办完隐检手续并完成蓄水试验办好验收手续。3.1工艺流程:清理基层、弹线→刷水泥素浆→水泥砂浆找平层→水泥浆结合层→铺贴陶瓷锦砖→修理→刷水、揭纸→拨缝→灌缝→养护3.1.1清理基层、弹线:将基层清理干净外表发浆皮要铲掉、扫净。将程度标高线弹在墙上。3.1.2刷水泥素浆:在清理好的地面上均匀洒水然后用笤帚均匀洒刷水泥素浆〔水灰比为0.5〕。刷的面积不得过大须与下道工序铺砂浆找平层严配合随刷水泥浆随铺水泥砂浆。3.1.3做水泥砂浆找平层:3.1.3.1冲筋:以墙面+50cm程度标高线为准测出面层标高拉程度线做灰饼灰饼上平为陶瓷锦砖下皮。然后进展冲筋在房间中间每隔1m冲筋一道。有地漏的房间按设计要求的坡度找坡冲筋应朝地漏方向呈放射状。3.1.3.2冲筋后用1∶3干硬性水泥砂浆〔干硬程度以手捏成团落地开花为准〕铺设厚度约为20~25mm用大杠〔顺标筋〕将砂浆刮平木抹子拍实抹平整。有地漏的房间要按设计要求的坡度做出泛水。3.1.4找方正、弹线:找平层抹好24h后或抗压强度到达l.2MPa后在找平层上量测房间内长宽尺寸在房间中心弹十字控制线根据设计要求的图案结合陶瓷锦砖每联尺寸计算出所铺贴的张数缺乏整张的应甩到边角处不能贴到明显部位。3.1.5做水泥浆结合层:在砂浆找平层上浇水潮湿后抹一道2~2.5mm厚的水泥浆结合层〔宜掺水泥重量20的107胶〕应随抹随贴面积不要过大。3.1.6铺陶瓷锦砖:宜整间一次镶铺连续操作假如房间大一次不能铺完须将接槎切齐余灰清理干净。详细操作时应在水泥浆尚未初凝时开场铺陶瓷锦砖〔反面应干净〕从里向外沿控制线进展辅时先翻起一边的纸露出锦砖以便对正控制线对好后立即将陶瓷锦砖铺贴上〔纸面朝上〕;紧跟着用手将纸面铺平用点头拍实〔人站在木板上〕使水泥浆渗入到锦砖的缝内直至纸面上显露出砖缝水印时为止。继续铺贴时不得踩在已铺好的锦砖上应退着操作。3.1.7修整:整间铺好后在锦砖上垫木板人站在垫板上修理四周的边角并将锦砖地面与其他地面门口接搓处修好保证接槎平直。陶瓷锦砖地面分项工程质量技术交底卡GD2301003施工茂名电白建筑工程总工程名称增城新塘镇久裕小学教学楼A2及政工程分部工程装饰与装修工程交底部位陶瓷锦砖地面施工日2021年03月18日交底内容3.1.8刷水、揭纸:铺完后紧接着在纸面上均匀地刷水常温下过15~30min纸便湿透〔如未湿透可继续洒水〕此时可以开场揭纸并随时将纸毛清理干净。3.1.9拨缝〔应在水泥浆结合层终凝前完成〕:揭纸后及时检查缝子是否均匀缝子不顺不直时用小靠尺比着开轻轻地拨顺、调直并将其调整后的锦砖用木柏板拍实〔用锤子敲柏板〕同时粘贴补齐已经脱落、缺少的锦砖颗粒。地漏、口等处周围的锦砖要按坡度预先试铺进展切割要做到锦砖与口镶嵌严相吻合。在以上拨缝调整过程中要随时用2m靠尺检查平整度偏向不超过2mm。3.1.10灌缝:拨缝后第二二天〔或水泥浆结合层终凝后〕用白水泥浆或与锦砖同颜色的水泥素浆擦缝棉丝蘸素浆从里到外顺缝揉擦擦满、擦实为止并及时将锦砖外表的余灰清理干净防止对面层的污染。3.1.11养护:陶瓷锦砖地面擦缝24h后应铺上锯末常温养护〔或用塑料...
