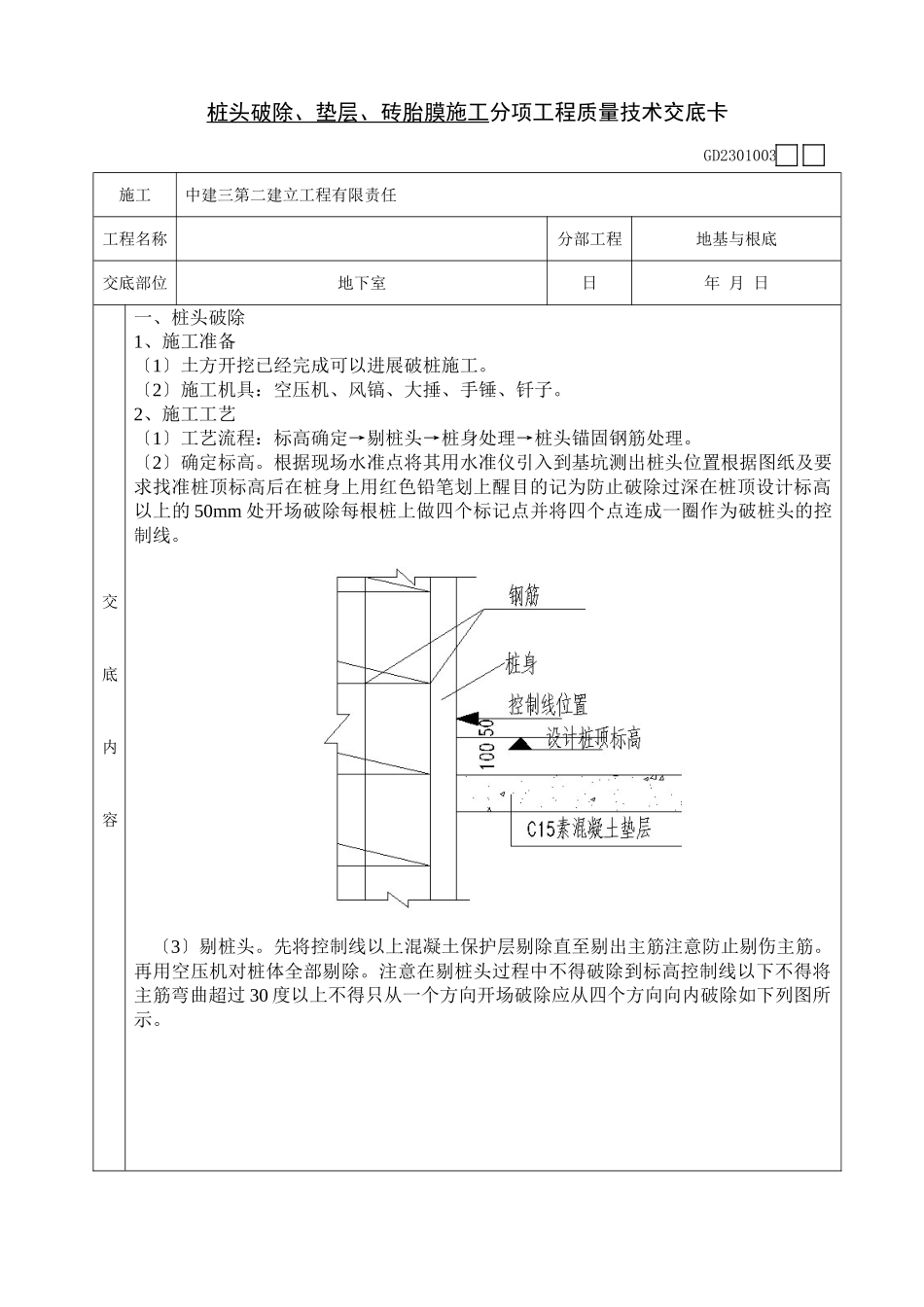

桩头破除、垫层、砖胎膜施工分项工程质量技术交底卡GD2301003施工中建三第二建立工程有限责任工程名称分部工程地基与根底交底部位地下室日年月日交底内容一、桩头破除1、施工准备〔1〕土方开挖已经完成可以进展破桩施工
〔2〕施工机具:空压机、风镐、大捶、手锤、钎子
2、施工工艺〔1〕工艺流程:标高确定→剔桩头→桩身处理→桩头锚固钢筋处理
〔2〕确定标高
根据现场水准点将其用水准仪引入到基坑测出桩头位置根据图纸及要求找准桩顶标高后在桩身上用红色铅笔划上醒目的记为防止破除过深在桩顶设计标高以上的50mm处开场破除每根桩上做四个标记点并将四个点连成一圈作为破桩头的控制线
〔3〕剔桩头
先将控制线以上混凝土保护层剔除直至剔出主筋注意防止剔伤主筋
再用空压机对桩体全部剔除

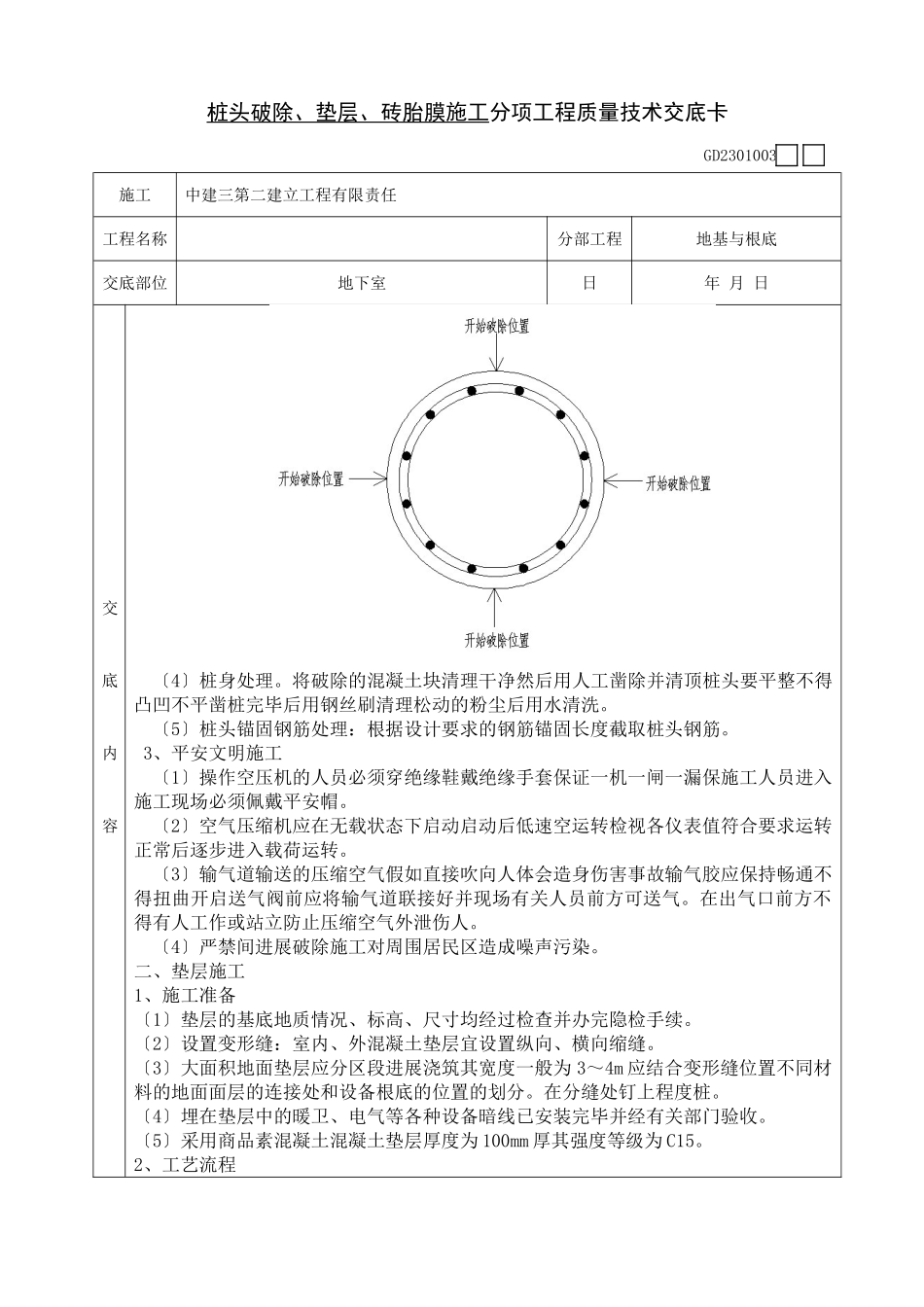

注意在剔桩头过程中不得破除到标高控制线以下不得将主筋弯曲超过30度以上不得只从一个方向开场破除应从四个方向向内破除如下列图所示
桩头破除、垫层、砖胎膜施工分项工程质量技术交底卡GD2301003施工中建三第二建立工程有限责任工程名称分部工程地基与根底交底部位地下室日年月日交底内容〔4〕桩身处理
将破除的混凝土块清理干净然后用人工凿除并清顶桩头要平整不得凸凹不平凿桩完毕后用钢丝刷清理松动的粉尘后用水清洗
〔5〕桩头锚固钢筋处理:根据设计要求的钢筋锚固长度截取桩头钢筋
3、平安文明施工〔1〕操作空压机的人员必须穿绝缘鞋戴绝缘手套保证一机一闸一漏保施工人员进入施工现场必须佩戴平安帽
〔2〕空气压缩机应在无载状态下启动启动后低速空运转检视各仪表值符合要求运转正常后逐步进入载荷运转
〔3〕输气道输送的压缩空气假如直接吹向人体会造身伤害事故输气胶应保持畅通不得扭曲开启送气阀前应将输气道联接好并现场有关人员前方可送气
在出气口前方不得有人工作或站立防止压缩空气外泄伤人
〔4〕严禁间进展破除施工对周围居民区造成噪声污染

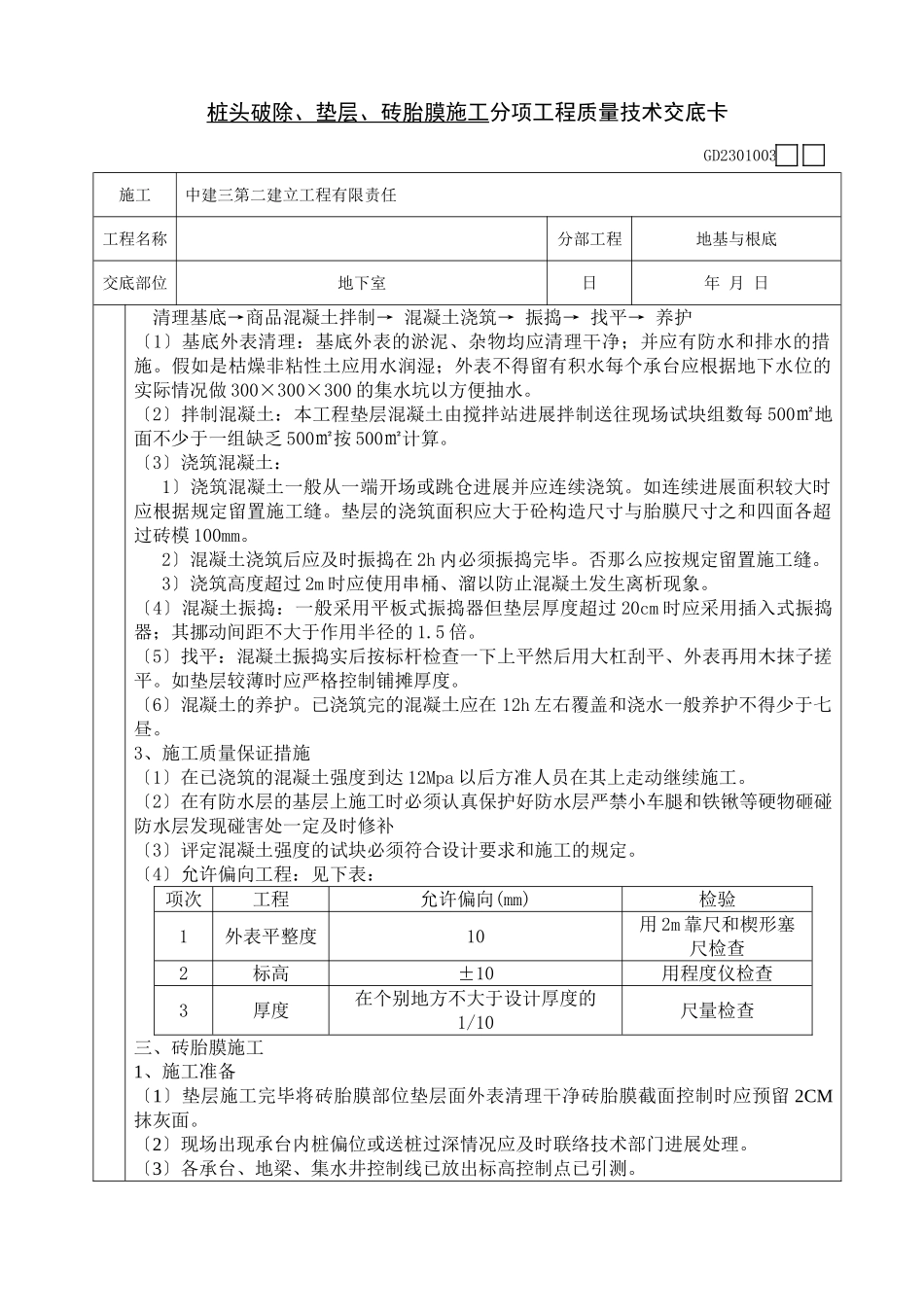

二、垫层施工
