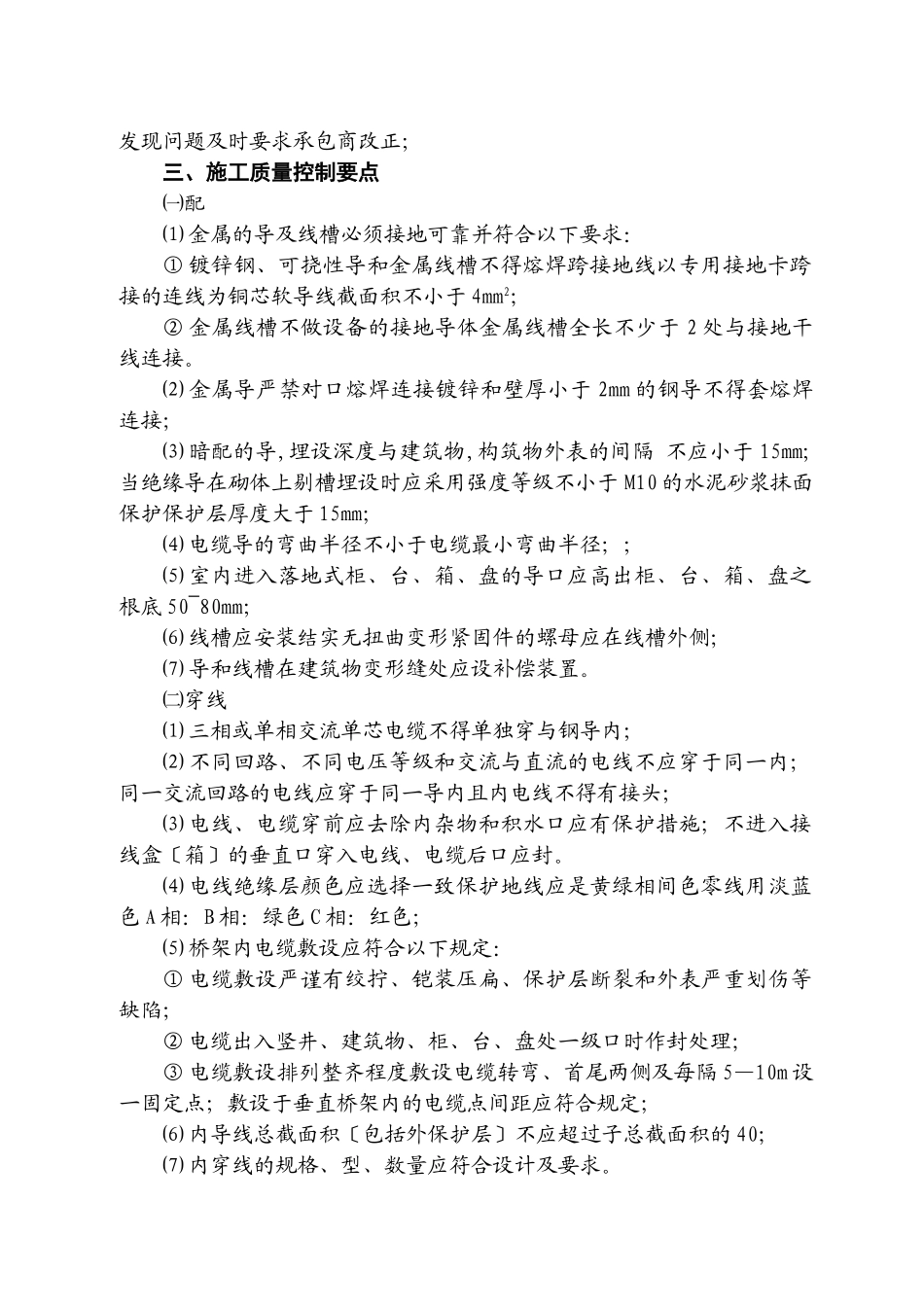

B13Xx动迁小区1#-9#楼工程监理施行细那么监理施行细那么〔水电部分〕内容提要:专业工程特点监理工作流程监理工作控制目的及控制要点监理工作及措施监理〔章〕:专业监理工程师:总监理工程师:日:Xx建立监制电气分部一、编制根据①已批准的监理规划②施工图纸③与专业相关的、、设计和技术资料二、预控措施①做好向电气安装技术人员的监理交底;②电气安装工程中所用的器材及设备必须符合图纸及的要求;③材料进场后及时申报进场材料申报单经审核同意后用于工程;④深化施工现场监视、检查、协调电气专业与其它专业的配合关系发现问题及时要求承包商改正;三、施工质量控制要点㈠配⑴金属的导及线槽必须接地可靠并符合以下要求:①镀锌钢、可挠性导和金属线槽不得熔焊跨接地线以专用接地卡跨接的连线为铜芯软导线截面积不小于4mm2;②金属线槽不做设备的接地导体金属线槽全长不少于2处与接地干线连接
⑵金属导严禁对口熔焊连接镀锌和壁厚小于2mm的钢导不得套熔焊连接;⑶暗配的导,埋设深度与建筑物,构筑物外表的间隔不应小于15mm;当绝缘导在砌体上剔槽埋设时应采用强度等级不小于M10的水泥砂浆抹面保护保护层厚度大于15mm;⑷电缆导的弯曲半径不小于电缆最小弯曲半径;;⑸室内进入落地式柜、台、箱、盘的导口应高出柜、台、箱、盘之根底50~80mm;⑹线槽应安装结实无扭曲变形紧固件的螺母应在线槽外侧;⑺导和线槽在建筑物变形缝处应设补偿装置
㈡穿线⑴三相或单相交流单芯电缆不得单独穿与钢导内;⑵不同回路、不同电压等级和交流与直流的电线不应穿于同一内;同一交流回路的电线应穿于同一导内且内电线不得有接头;⑶电线、电缆穿前应去除内杂物和积水口应有保护措施;不进入接线盒〔箱〕的垂直口穿入电线、电缆后口应封

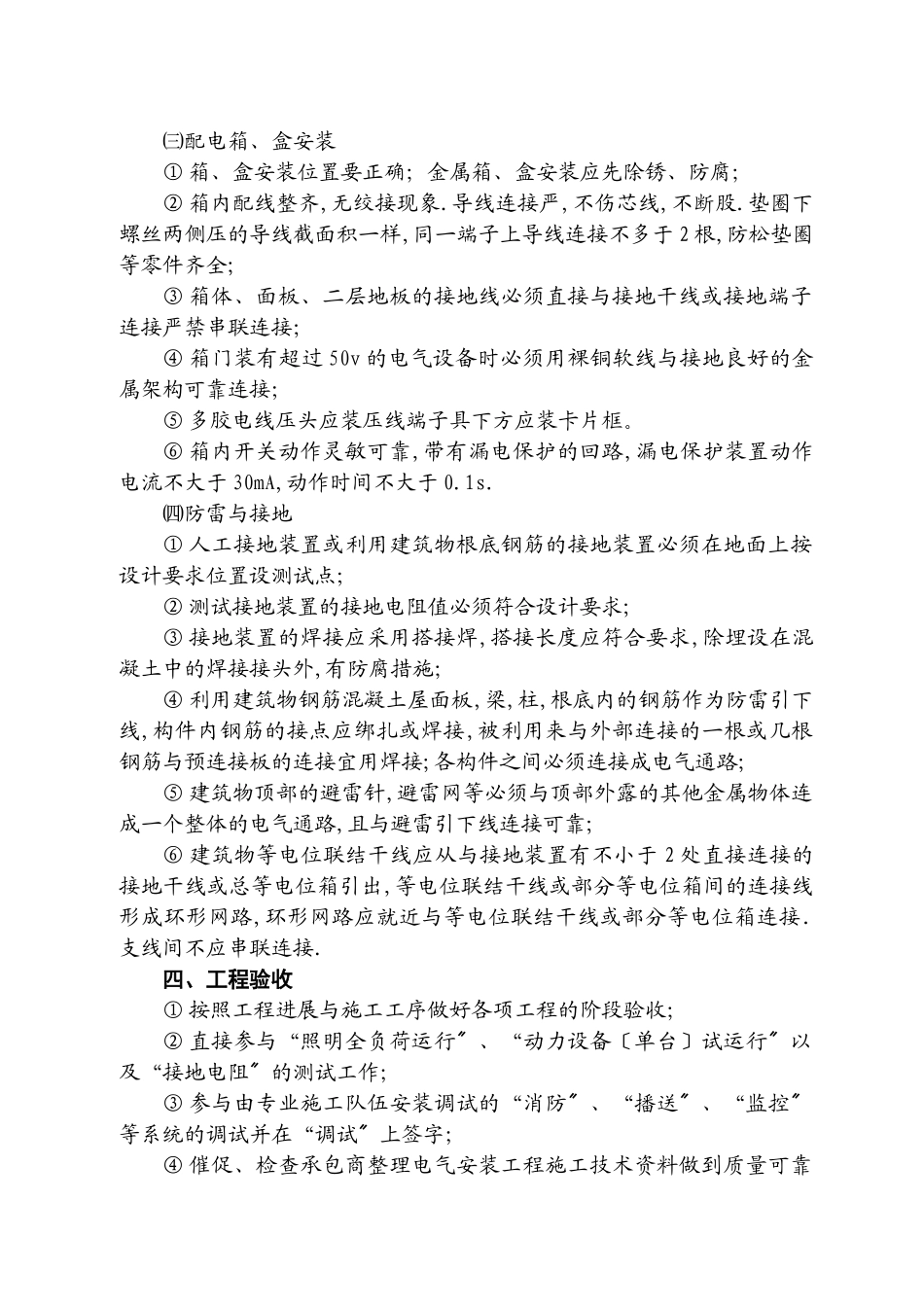

⑷电线绝缘层颜色应选择一致保护地线应是黄绿相间色零线用淡蓝色A相:B相:绿色C相:红色;⑸桥架内电缆敷设应符合以下规定:①电缆敷设严谨有绞
