设计、图纸审核监理施行细那么1.总那么〔1〕编制根据:1〕
水电站工程建立监理合同书
水电站大坝土建工程施工合同
水电站大坝土建工程
〔2〕监理对承建按工程建立合同规定提交的设计行使审批权
〔3〕未经监理审核批准签发的任何设计和图纸不能作为正式施工的根据监理工程师有权回绝支付签证
2.设计审核的根据〔1〕设计使用的规程、
〔2〕颁发的有关技术规程、和
〔3〕施工合同技术条款
〔4〕已经审查批准的设计和设计委托合同书
3.审核程序〔1〕监理部收到业主批转的设计和图纸后在14天内完成审核、签发工作
〔2〕监理部在收到承包人提供的各项设计和图纸后在14天内完成工作
〔3〕监理部设计审核流程:a)监理部收到设计和图纸并进展登记后送总监〔或副总监〕批阅
b)总监〔或副总监〕批阅后送工程技术部审核
c)工程技术部安排专人对设计图纸逐项审核并填写审核记录单提出审核结果和审核经部门负责人审查签字后送总监
d)总监〔或副总监〕对工程技术部送的审核结果进展复核并上报业主
e〕业主对监理审核无异议后监理部盖章签发设计

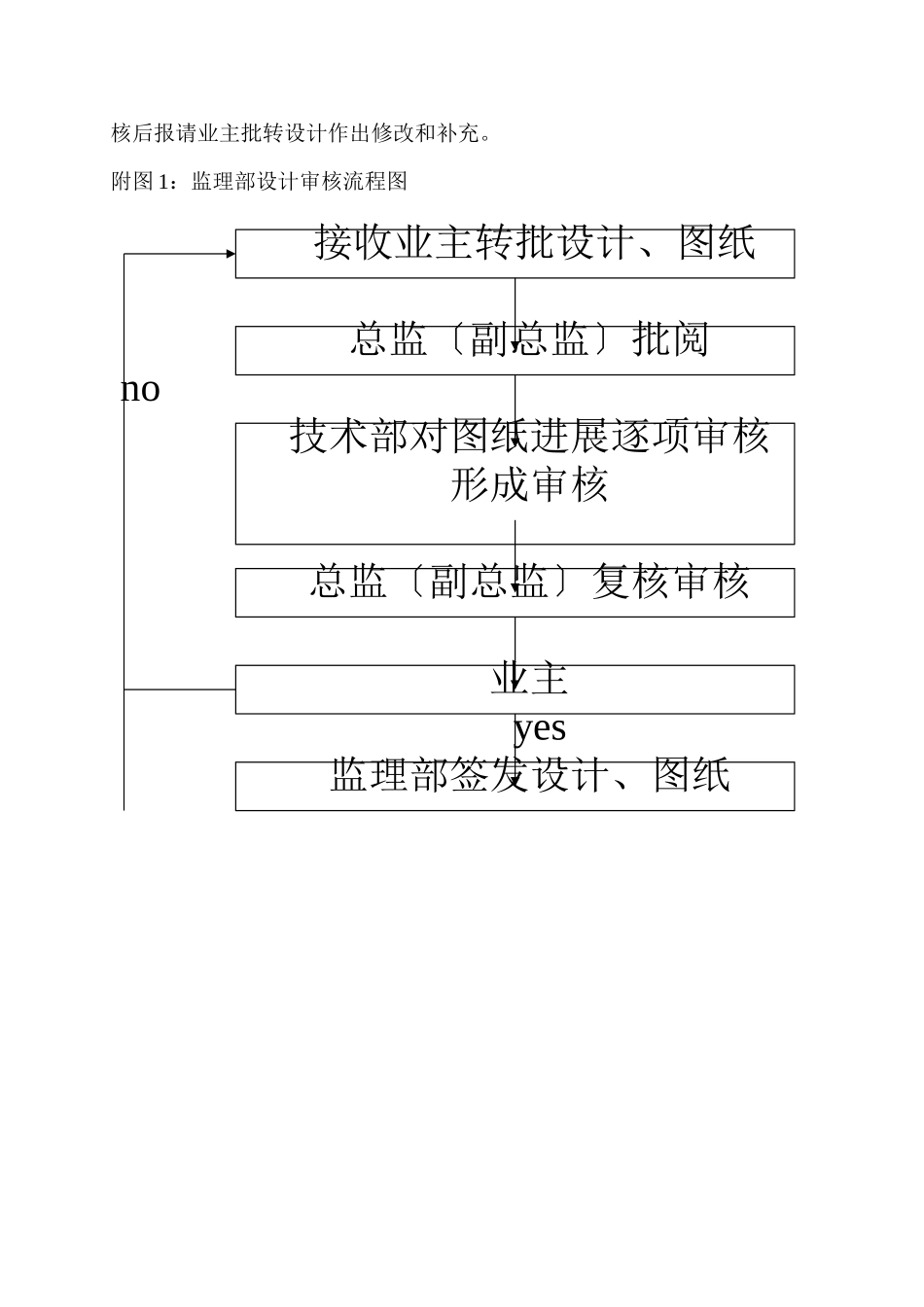

监理部设计审核流程见附图1
4.审核的主要内容设计和图纸审核的主要内容是:〔1〕施工详图与相应工程、部位图纸的差异并进展工程量复核
〔2〕开挖类图纸建筑轮廓线及转角坐标与实际地形的符合程度
〔3〕混凝土构造与开挖及金结互相关系是否正确
〔4〕钢筋图与混凝土构造图配套关系及钢筋图与钢筋材料表是否对应
〔5〕金结、机电图与埋件对应关系图及标识是否有误
〔6〕灌浆图及其他图纸细部构造图能否满足施工需要
〔7〕图纸标注尺寸、高程、说明是否有误可否作为施工根据
〔8〕构造优化的详细建议
5.其他〔1〕无监理工程师是否提出审核其技术责任和存在问题不应由监理负责
〔2〕监理部签发的图纸承建应认真研究领会设计意图和设计要求按正常程序做好各项施工准备工作
如发现该设计图纸尚
