锦林水岸住宅小区〔5#6#7#8#〕住宅楼工程施工监理月报〔2021年3月份〕工程总监理工程师:编制人:宁夏海辰房地产开发锦林水岸住宅小区工程监理部2011年3月31日编制一、工程概况1

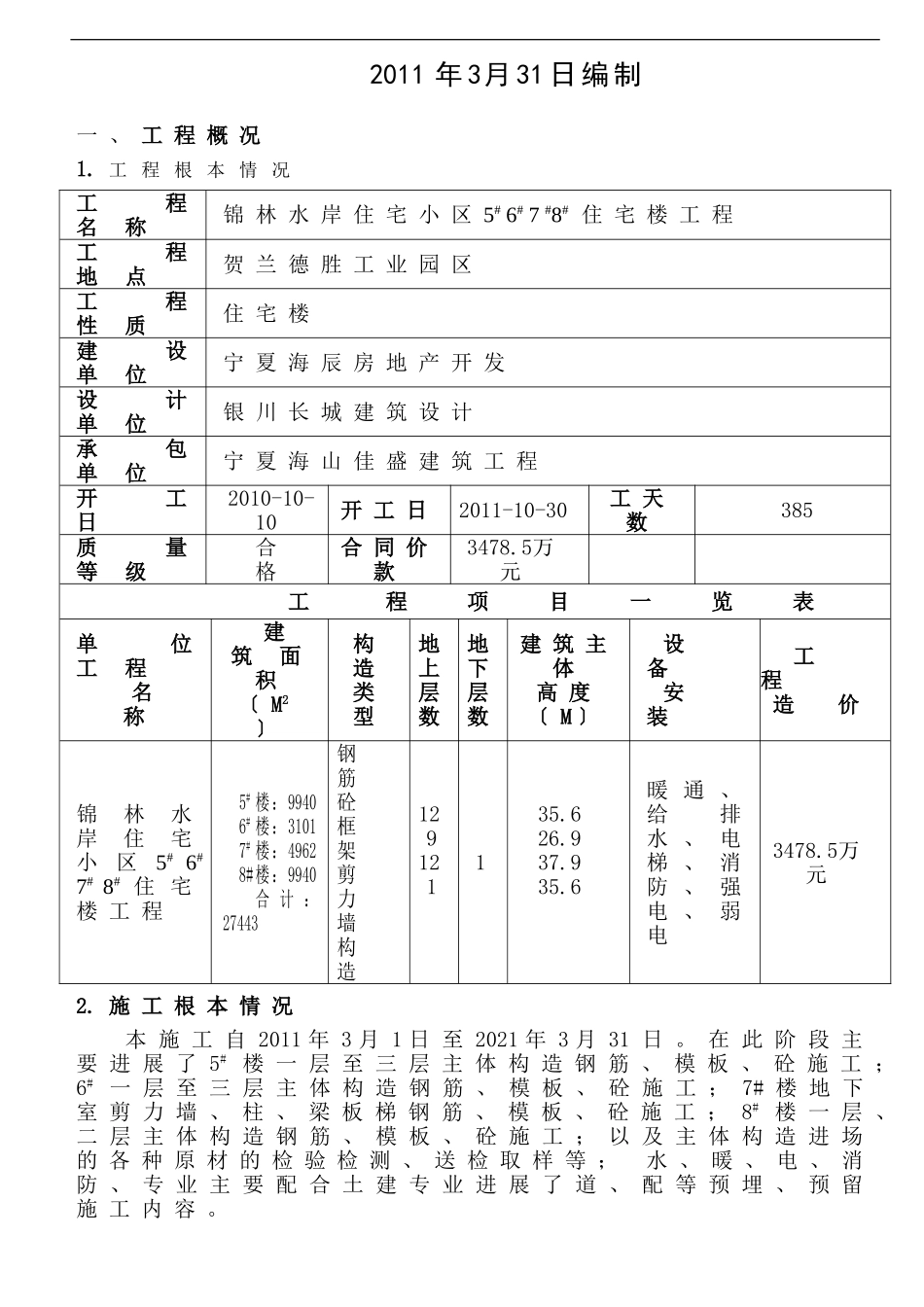

工程根本情况工程名称锦林水岸住宅小区5#6#7#8#住宅楼工程工程地点贺兰德胜工业园区工程性质住宅楼建设单位宁夏海辰房地产开发设计单位银川长城建筑设计承包单位宁夏海山佳盛建筑工程开工日2010-10-10开工日2011-10-30工天数385质量等级合格合同价款3478
5万元工程项目一览表单位工程名称建筑面积〔M2〕构造类型地上层数地下层数建筑主体高度〔M〕设备安装工程造价锦林水岸住宅小区5#6#7#8#住宅楼工程5#楼:99406#楼:31017#楼:49628#楼:9940合计:27443钢筋砼框架剪力墙构造129121135
6暖通、给排水、电梯、消防、强电、弱电3478
施工根本情况本施工自2011年3月1日至2021年3月31日

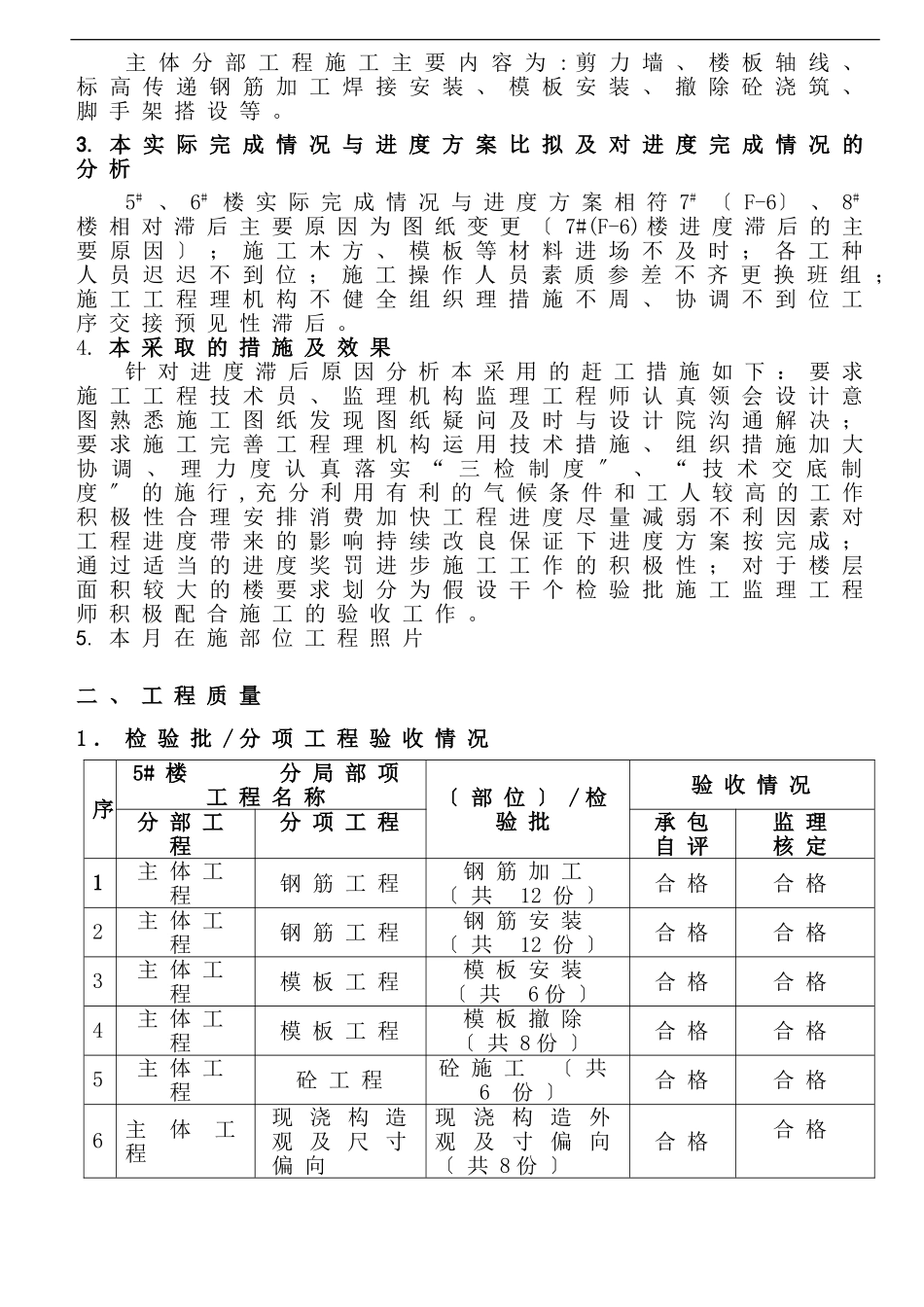

在此阶段主要进展了5#楼一层至三层主体构造钢筋、模板、砼施工;6#一层至三层主体构造钢筋、模板、砼施工;7#楼地下室剪力墙、柱、梁板梯钢筋、模板、砼施工;8#楼一层、二层主体构造钢筋、模板、砼施工;以及主体构造进场的各种原材的检验检测、送检取样等;水、暖、电、消防、专业主要配合土建专业进展了道、配等预埋、预留施工内容
