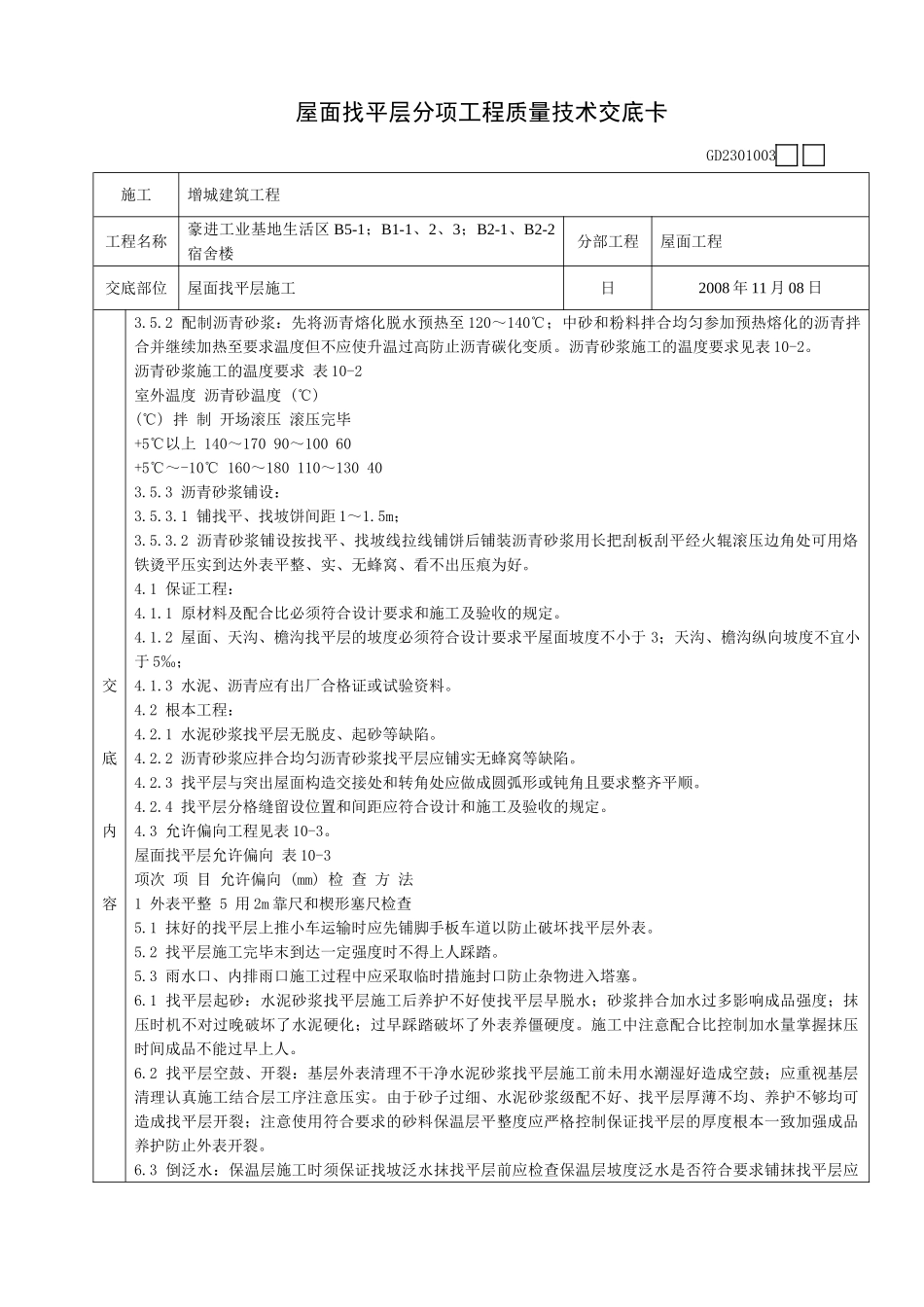

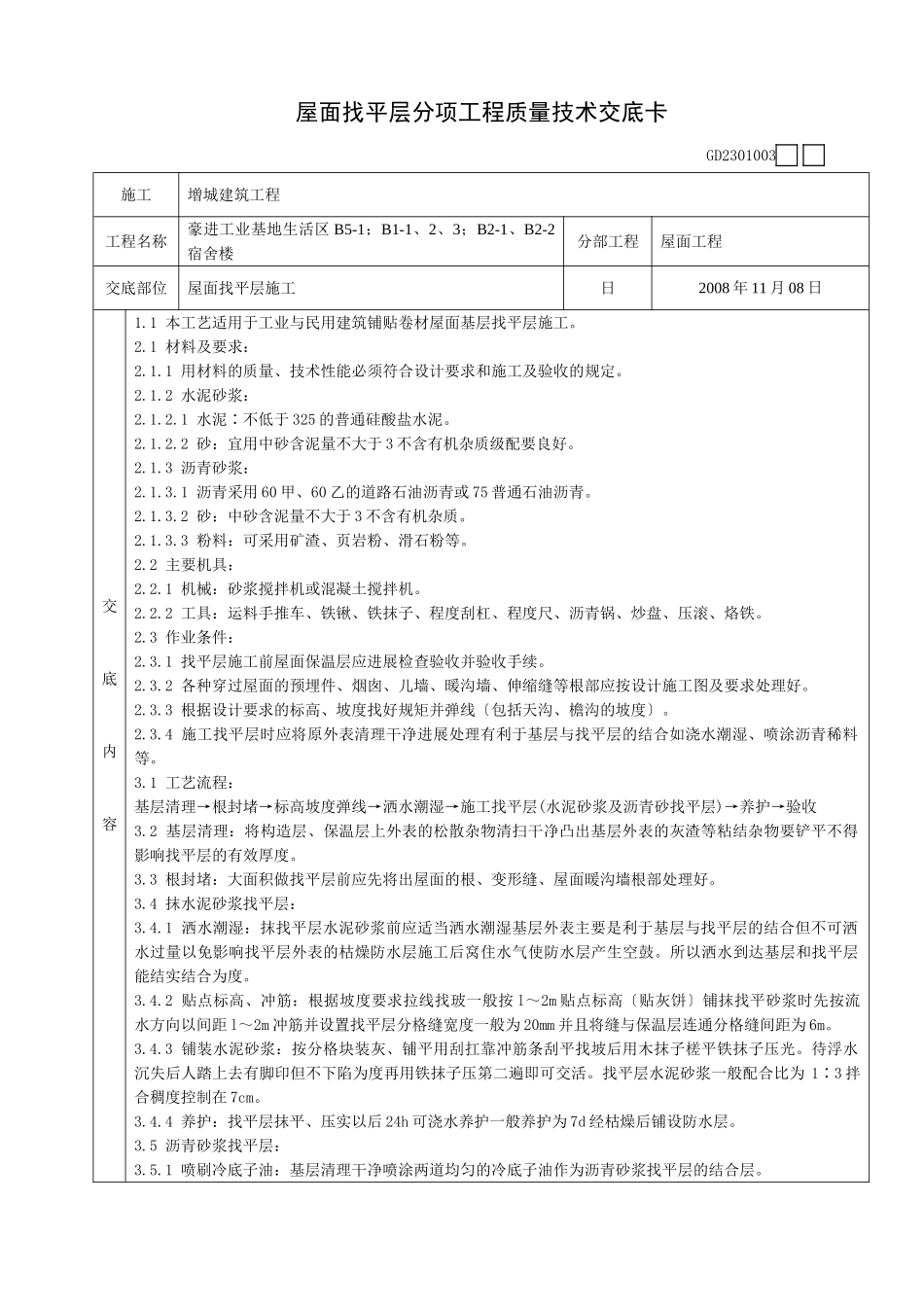

屋面找平层分项工程质量技术交底卡GD2301003施工增城建筑工程工程名称豪进工业基地生活区B5-1;B1-1、2、3;B2-1、B2-2宿舍楼分部工程屋面工程交底部位屋面找平层施工日2008年11月08日交底内容1.1本工艺适用于工业与民用建筑铺贴卷材屋面基层找平层施工。2.1材料及要求:2.1.1用材料的质量、技术性能必须符合设计要求和施工及验收的规定。2.1.2水泥砂浆:2.1.2.1水泥∶不低于325的普通硅酸盐水泥。2.1.2.2砂:宜用中砂含泥量不大于3不含有机杂质级配要良好。2.1.3沥青砂浆:2.1.3.1沥青采用60甲、60乙的道路石油沥青或75普通石油沥青。2.1.3.2砂:中砂含泥量不大于3不含有机杂质。2.1.3.3粉料:可采用矿渣、页岩粉、滑石粉等。2.2主要机具:2.2.1机械:砂浆搅拌机或混凝土搅拌机。2.2.2工具:运料手推车、铁锹、铁抹子、程度刮杠、程度尺、沥青锅、炒盘、压滚、烙铁。2.3作业条件:2.3.1找平层施工前屋面保温层应进展检查验收并验收手续。2.3.2各种穿过屋面的预埋件、烟囱、儿墙、暖沟墙、伸缩缝等根部应按设计施工图及要求处理好。2.3.3根据设计要求的标高、坡度找好规矩并弹线〔包括天沟、檐沟的坡度〕。2.3.4施工找平层时应将原外表清理干净进展处理有利于基层与找平层的结合如浇水潮湿、喷涂沥青稀料等。3.1工艺流程:基层清理→根封堵→标高坡度弹线→洒水潮湿→施工找平层(水泥砂浆及沥青砂找平层)→养护→验收3.2基层清理:将构造层、保温层上外表的松散杂物清扫干净凸出基层外表的灰渣等粘结杂物要铲平不得影响找平层的有效厚度。3.3根封堵:大面积做找平层前应先将出屋面的根、变形缝、屋面暖沟墙根部处理好。3.4抹水泥砂浆找平层:3.4.1洒水潮湿:抹找平层水泥砂浆前应适当洒水潮湿基层外表主要是利于基层与找平层的结合但不可洒水过量以免影响找平层外表的枯燥防水层施工后窝住水气使防水层产生空鼓。所以洒水到达基层和找平层能结实结合为度。3.4.2贴点标高、冲筋:根据坡度要求拉线找玻一般按l~2m贴点标高〔贴灰饼〕铺抹找平砂浆时先按流水方向以间距l~2m冲筋并设置找平层分格缝宽度一般为20mm并且将缝与保温层连通分格缝间距为6m。3.4.3铺装水泥砂浆:按分格块装灰、铺平用刮扛靠冲筋条刮平找坡后用木抹子槎平铁抹子压光。待浮水沉失后人踏上去有脚印但不下陷为度再用铁抹子压第二遍即可交活。找平层水泥砂浆一般配合比为1∶3拌合稠度控制在7cm。3.4.4养护:找平层抹平、压实以后24h可浇水养护一般养护为7d经枯燥后铺设防水层。3.5沥青砂浆找平层:3.5.1喷刷冷底子油:基层清理干净喷涂两道均匀的冷底子油作为沥青砂浆找平层的结合层。屋面找平层分项工程质量技术交底卡GD2301003施工增城建筑工程工程名称豪进工业基地生活区B5-1;B1-1、2、3;B2-1、B2-2宿舍楼分部工程屋面工程交底部位屋面找平层施工日2008年11月08日交底内容3.5.2配制沥青砂浆:先将沥青熔化脱水预热至120~140℃;中砂和粉料拌合均匀参加预热熔化的沥青拌合并继续加热至要求温度但不应使升温过高防止沥青碳化变质。沥青砂浆施工的温度要求见表10-2。沥青砂浆施工的温度要求表10-2室外温度沥青砂温度(℃)(℃)拌制开场滚压滚压完毕+5℃以上140~17090~10060+5℃~-10℃160~180110~130403.5.3沥青砂浆铺设:3.5.3.1铺找平、找坡饼间距1~1.5m;3.5.3.2沥青砂浆铺设按找平、找坡线拉线铺饼后铺装沥青砂浆用长把刮板刮平经火辊滚压边角处可用烙铁烫平压实到达外表平整、实、无蜂窝、看不出压痕为好。4.1保证工程:4.1.1原材料及配合比必须符合设计要求和施工及验收的规定。4.1.2屋面、天沟、檐沟找平层的坡度必须符合设计要求平屋面坡度不小于3;天沟、檐沟纵向坡度不宜小于5‰;4.1.3水泥、沥青应有出厂合格证或试验资料。4.2根本工程:4.2.1水泥砂浆找平层无脱皮、起砂等缺陷。4.2.2沥青砂浆应拌合均匀沥青砂浆找平层应铺实无蜂窝等缺陷。4.2.3找平层与突出屋面构造交接处和转角处应做成圆弧形或钝角且要求整齐平顺。4.2.4找平层分格缝留设位置和间距应符合设计和施工及验收的规定。4.3允许偏向工程见表10-3。屋面找平层允许偏向表10-3项次项目允许偏向(mm)检查方法1外表平整5用2m靠尺和楔形塞...
