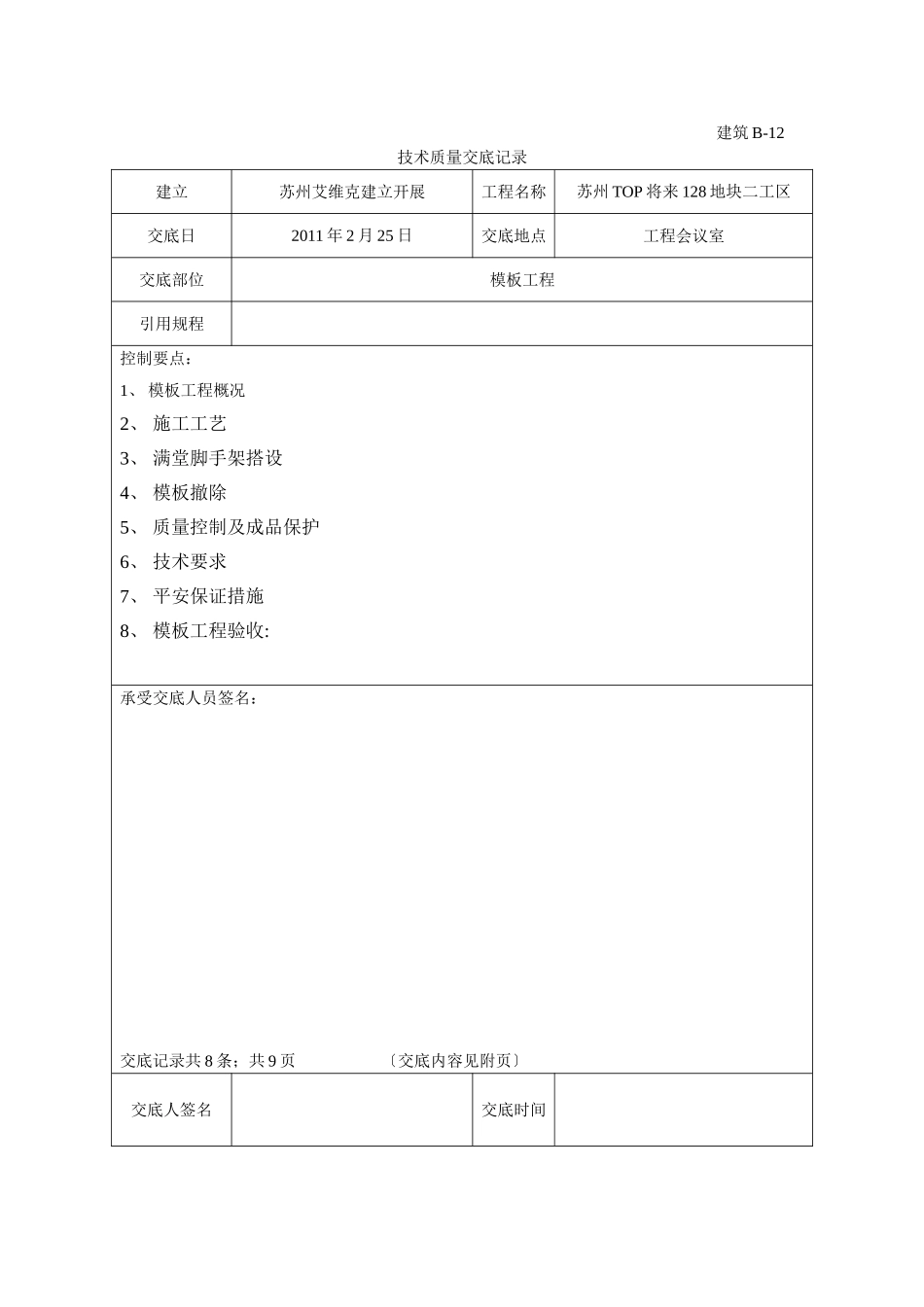

建筑B-12技术质量交底记录建立苏州艾维克建立开展工程名称苏州TOP将来128地块二工区交底日2011年2月25日交底地点工程会议室交底部位模板工程引用规程控制要点:1、模板工程概况2、施工工艺3、满堂脚手架搭设4、模板撤除5、质量控制及成品保护6、技术要求7、平安保证措施8、模板工程验收:承受交底人员签名:交底记录共8条;共9页〔交底内容见附页〕交底人签名交底时间模板施工技术交底1

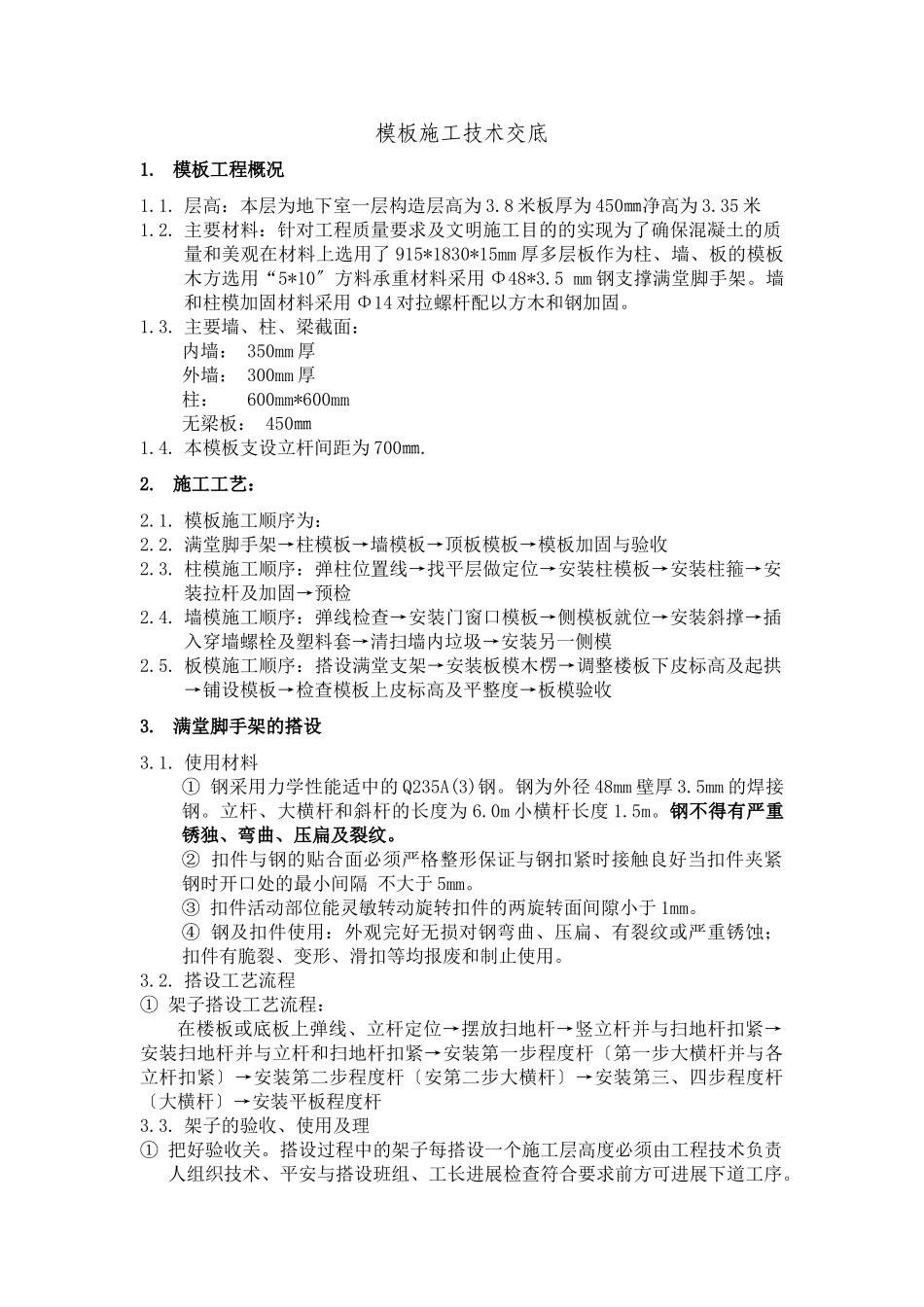

模板工程概况1
层高:本层为地下室一层构造层高为3
8米板厚为450㎜净高为3
主要材料:针对工程质量要求及文明施工目的的实现为了确保混凝土的质量和美观在材料上选用了915*1830*15mm厚多层板作为柱、墙、板的模板木方选用“5*10〞方料承重材料采用Φ48*3
5mm钢支撑满堂脚手架
墙和柱模加固材料采用Φ14对拉螺杆配以方木和钢加固
主要墙、柱、梁截面:内墙:350mm厚外墙:300mm厚柱:600mm*600mm无梁板:450㎜1
本模板支设立杆间距为700㎜
施工工艺:2
模板施工顺序为:2
满堂脚手架→柱模板→墙模板→顶板模板→模板加固与验收2
柱模施工顺序:弹柱位置线→找平层做定位→安装柱模板→安装柱箍→安装拉杆及加固→预检2
墙模施工顺序:弹线检查→安装门窗口模板→侧模板就位→安装斜撑→插入穿墙螺栓及塑料套→清扫墙内垃圾→安装另一侧模2
板模施工顺序:搭设满堂支架→安装板模木楞→调整楼板下皮标高及起拱→铺设模板→检查模板上皮标高及平整度→板模验收3
满堂脚手架的搭设3
使用材料①钢采用力学性能适中的Q235A(3)钢
钢为外径48mm壁厚3
5mm的焊接钢
立杆、大横杆和斜杆的长度为6
0m小横杆长度1

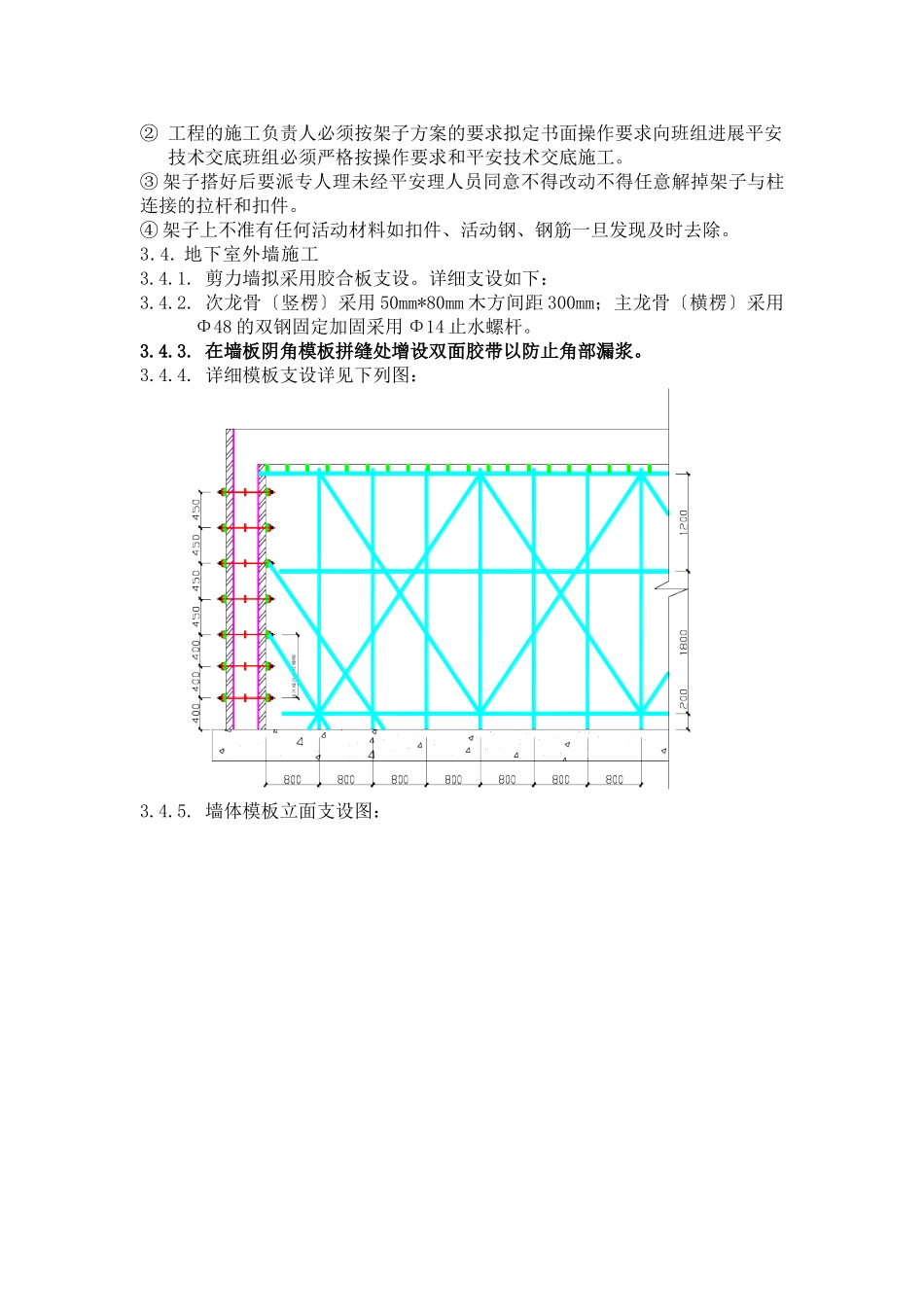

钢不得有严重锈独、弯曲、压扁及裂纹
②扣件与钢的贴合面必须严格整形保证与钢扣紧时接触良好当扣件夹紧钢时开口处的
