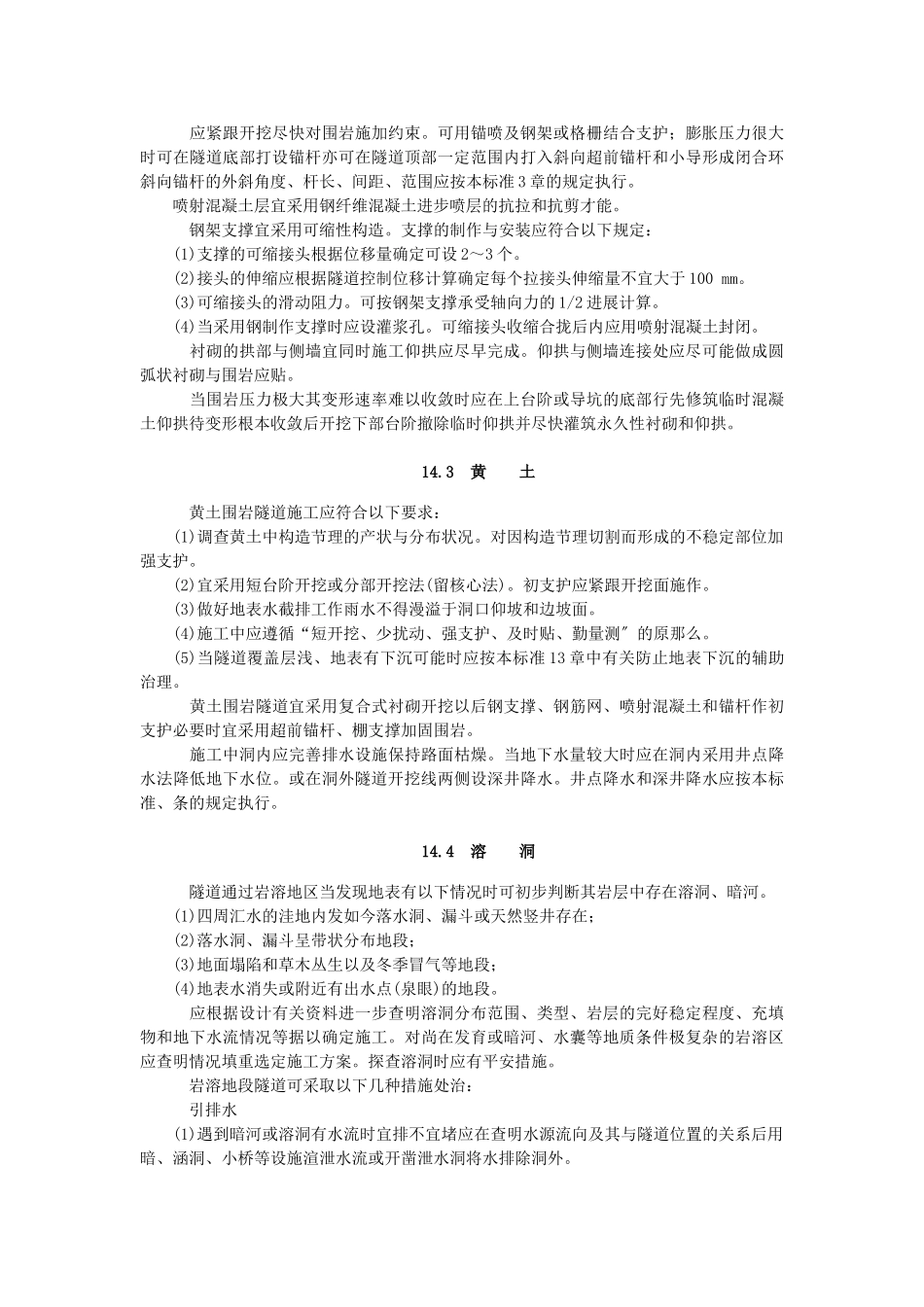

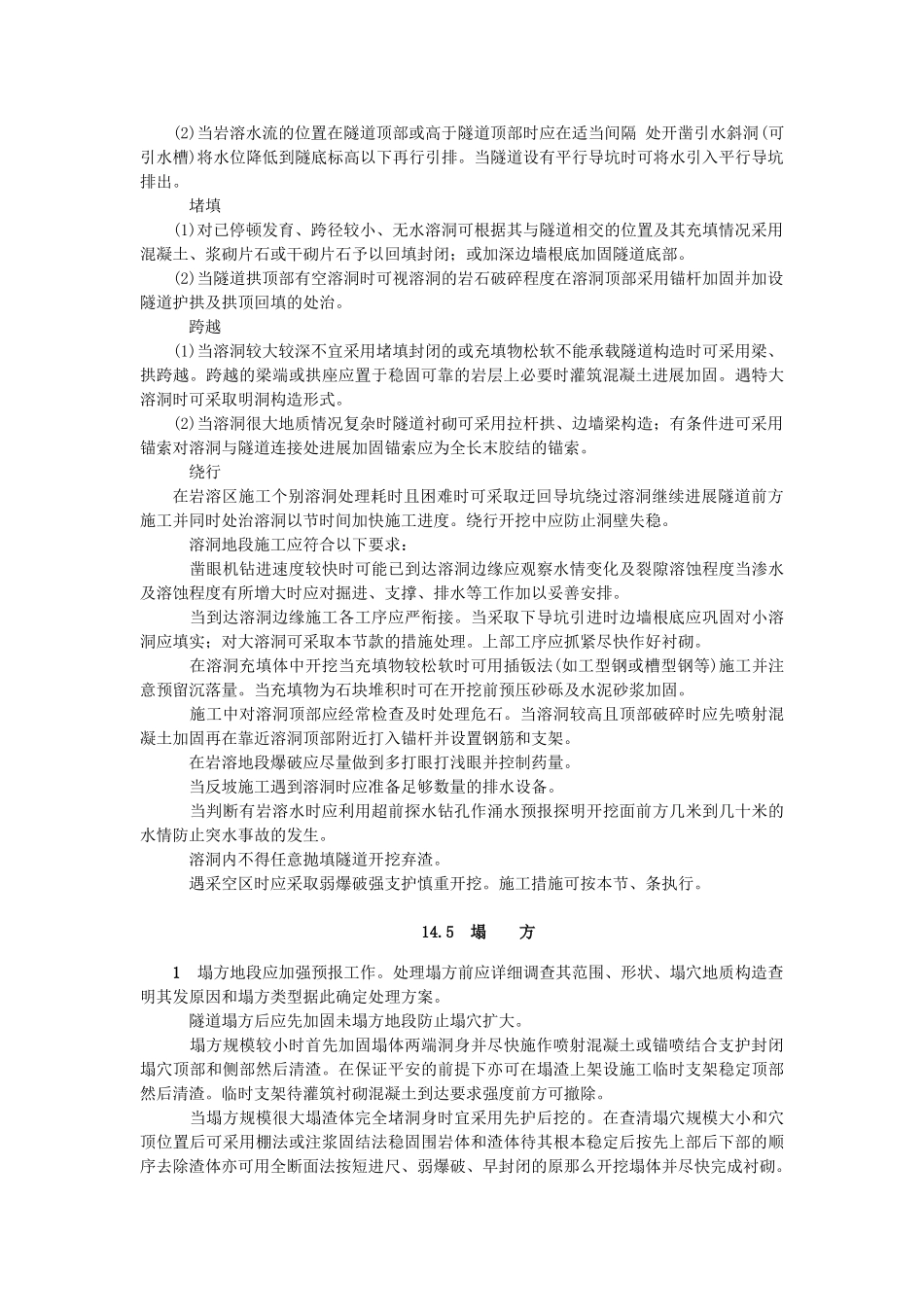

1一般规定当隧道通过膨胀土层、软弱黄土层、含水未固结围岩、溶洞、破碎带、岩爆、流沙以及瓦斯溢出地层时宜采用辅助施工
施工中应经常观察围岩和地下水的变异情况量测支护、衬砌的受力情况注意地形、地貌的变化防止突然事故的发生
如有险情应立即分析情况并采取措施迅速处理
渗漏水地段应先治水其技术作业可按本标准10章和13章有关规定
特殊地质隧道除大面积淋水地段、流沙地段外均可采取锚喷支护施工
施工时应符合以下要求:(1)当开挖面自稳性很差难以开挖成形时应在去除危石后尽快在开挖面上喷射厚度不小于5cm的混凝土护面必要时可在开挖轮廓线处和开挖面上打设超前锚杆超前锚杆长度宜大于开挖进尺的3倍
(2)锚喷支护完成后仍不能提供足够的支护才能时应及时设置钢架支撑加强支护
不宜采用锚喷支护的地段应采用构件支撑并符合以下要求:(1)支撑应有足够的强度和刚度能承受开挖后的围岩压力
支撑根底应铺设垫板
当支撑出现变形、断裂时应立即加固或部分撤换
(2)围岩出现底部压力产生底鼓现象或可能产生沉陷时应加设底梁
(3)当围岩极为松软破碎时必须先护后挖暴露面应采用支撑封闭
(4)根据现场条件可结合棚或超前锚杆等支护形成结合支撑
(5)支撑作业应迅速、及时
特殊地质地段施工时不宜采取全断面开挖
钻爆设计时应严格控制炮眼数量、深度和装药量
围岩压力过大支撑下沉可能侵入衬砌设计断面时必须挑顶并按以下进展处理
(1)拱部扩挖前发现顶部下沉应先挑顶后扩挖;(2)当扩挖后发现顶部下沉应立好拱架和模板先灌筑满足设计断面部分的拱圈该混凝土到达所需强度并加强拱架支撑后再行挑顶灌筑其余部分;(3)挑顶作业宜先护后挖
自稳性极差的围岩宜采取压注水泥砂浆或化学浆液加固
模筑衬砌施工应遵守本标准第8章的有关规定并符合以下要求:(1)当拱脚、墙基松软时灌筑混凝土前应排净基底积水并采取措施加固基底;(2)衬砌混凝土
