地下聚氨酯防水涂料冷作业施工工艺(306-1996)范围本工艺适用于工业与民用建筑物、构筑物地下防水工程采用聚氨酯防水涂料冷作业涂膜防水工程
1材料及要求聚氨酯防水涂料以甲组份及乙组份桶装出厂;甲组份:异氰酸基含量以3
乙组份:羟基含量以0
两组份材料应分别保存放在室内通风枯燥处贮甲组份为6个月乙组份为12个月使用时甲组份和乙组份料按1∶1的比例配合形成聚氨酯防水涂料技术性能指标如下:固体含量:≥93抗拉强度:≥0
6MPa延伸率:≥300低温顺度:在-20℃绕φ20mm圆棒无裂纹耐热度:80℃不流淌不透水性:>0
2MPa枯燥时间:1~6h2
2主要机具:2
3作业条件:操作工艺3
1工艺流程:基层清理→涂刷底胶→涂膜防水层施工→做保护层3

2基层处理:涂刷防水层施工前先将基层外表的杂物、砂浆硬块等清扫干净并用干净的湿布擦一次经检查基层无不平、空裂起砂等缺陷方可进展下道工序
3涂刷底胶〔相当于冷底子油〕:3
4涂膜防水层施工:附加涂层做法:是在涂膜附加层中铺设玻璃纤维布涂膜操作时用板刷刮涂料驱除气泡将玻璃纤维布严地粘贴在基层上阴角部位一般为条形根为块形三面角应裁成块形布铺设可屡次涂刷涂膜
涂刮第一层聚氨酯涂膜防水材料可用塑料或橡皮刮板均匀涂刮力求厚度一致在1
5mm左右即用量为1
5kg/m2
5涂膜保护层:最后一道涂膜固化枯燥后即可根据建筑设计要求的适宜形式一般抹水泥泵浆
平面可浇筑细石混凝土保护层
1保证工程:4
2根本工程:成品保护5
1穿过墙体的根、预埋件、变形缝处涂膜施工时不得碰损、变位
2已涂好的涂膜未固化前不允许上人和堆积物品以免涂膜防水层受损坏造成渗漏

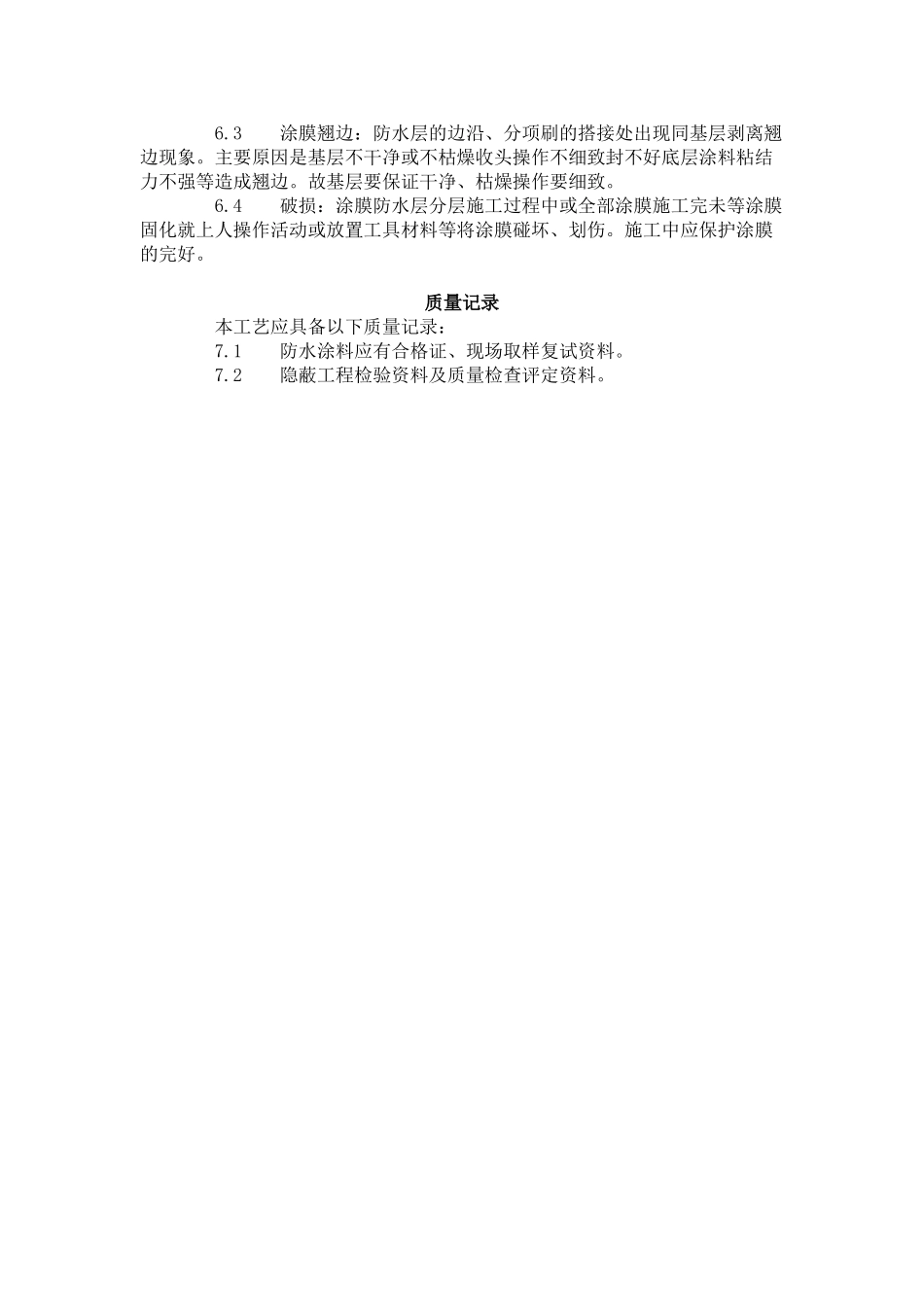

应注意的质量问题6
1气孔、气泡;材料搅拌方式及搅拌时间未使材料拌合均匀;施工时应采用功率、转速不过高的搅拌器
另一个原因是基层处理不干净做涂
