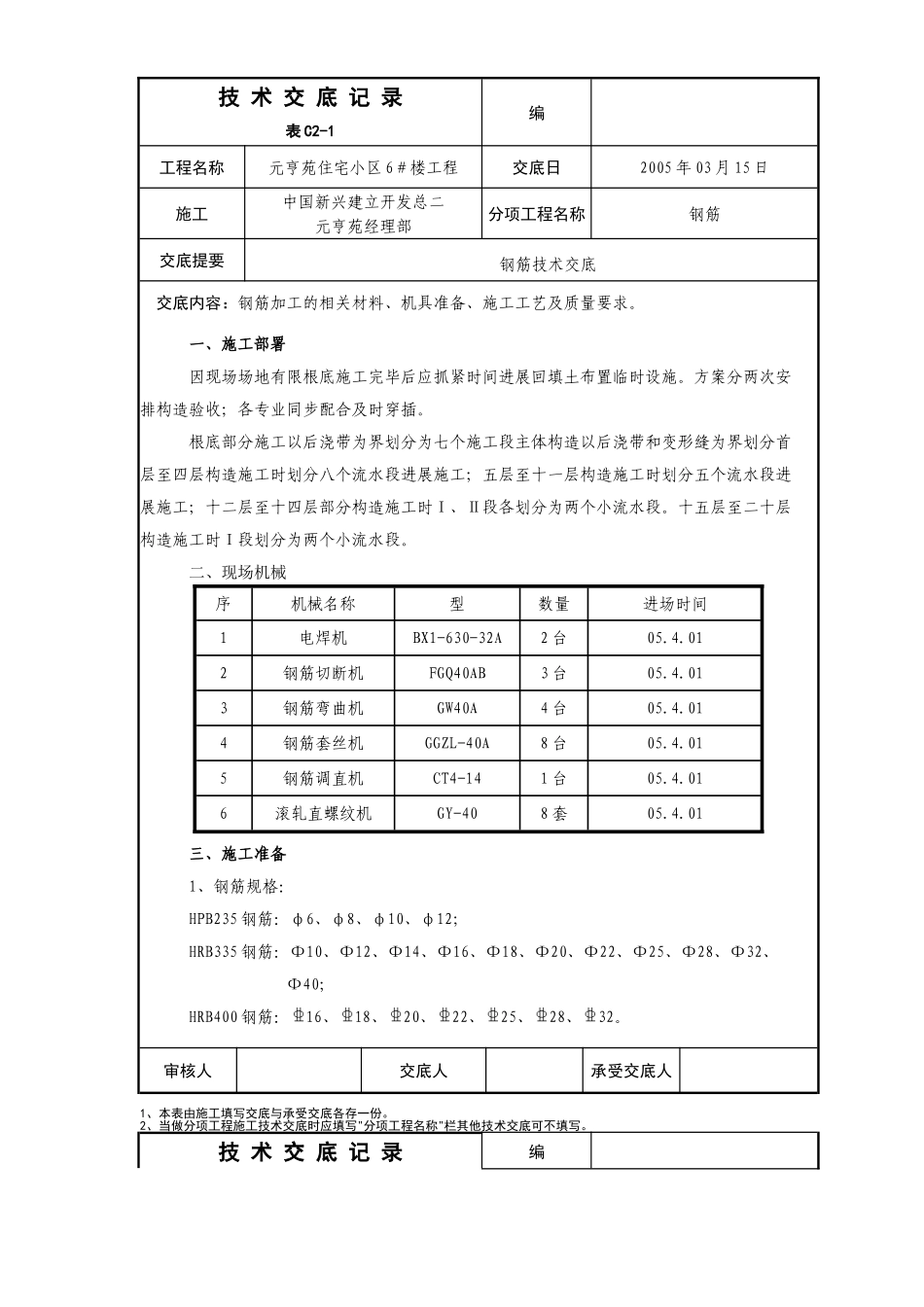

技术交底记录编表C2-1工程名称元亨苑住宅小区6#楼工程交底日2005年03月15日施工中国新兴建立开发总二元亨苑经理部分项工程名称钢筋交底提要钢筋技术交底交底内容:钢筋加工的相关材料、机具准备、施工工艺及质量要求
一、施工部署因现场场地有限根底施工完毕后应抓紧时间进展回填土布置临时设施
方案分两次安排构造验收;各专业同步配合及时穿插
根底部分施工以后浇带为界划分为七个施工段主体构造以后浇带和变形缝为界划分首层至四层构造施工时划分八个流水段进展施工;五层至十一层构造施工时划分五个流水段进展施工;十二层至十四层部分构造施工时Ⅰ、Ⅱ段各划分为两个小流水段
十五层至二十层构造施工时Ⅰ段划分为两个小流水段
二、现场机械序机械名称型数量进场时间1电焊机BX1-630-32A2台05
012钢筋切断机FGQ40AB3台05
013钢筋弯曲机GW40A4台05
014钢筋套丝机GGZL-40A8台05
015钢筋调直机CT4-141台05
016滚轧直螺纹机GY-408套05
01三、施工准备1、钢筋规格:HPB235钢筋:φ6、φ8、φ10、φ12;HRB335钢筋:Φ10、Φ12、Φ14、Φ16、Φ18、Φ20、Φ22、Φ25、Φ28、Φ32、Φ40;HRB400钢筋:16、18、20、22、25、28、32
审核人交底人承受交底人1、本表由施工填写交底与承受交底各存一份
2、当做分项工程施工技术交底时应填写"分项工程名称"栏其他技术交底可不填写
技术交底记录编表C2-1工程名称元亨苑住宅小区6#楼工程交底日2005年03月15日施工中国新兴建立开发总二元亨苑经理部分项工程名称钢筋交底提要钢筋技术交底交底内容:钢筋加工的相关材料、机具准备、施工工艺及质量要求

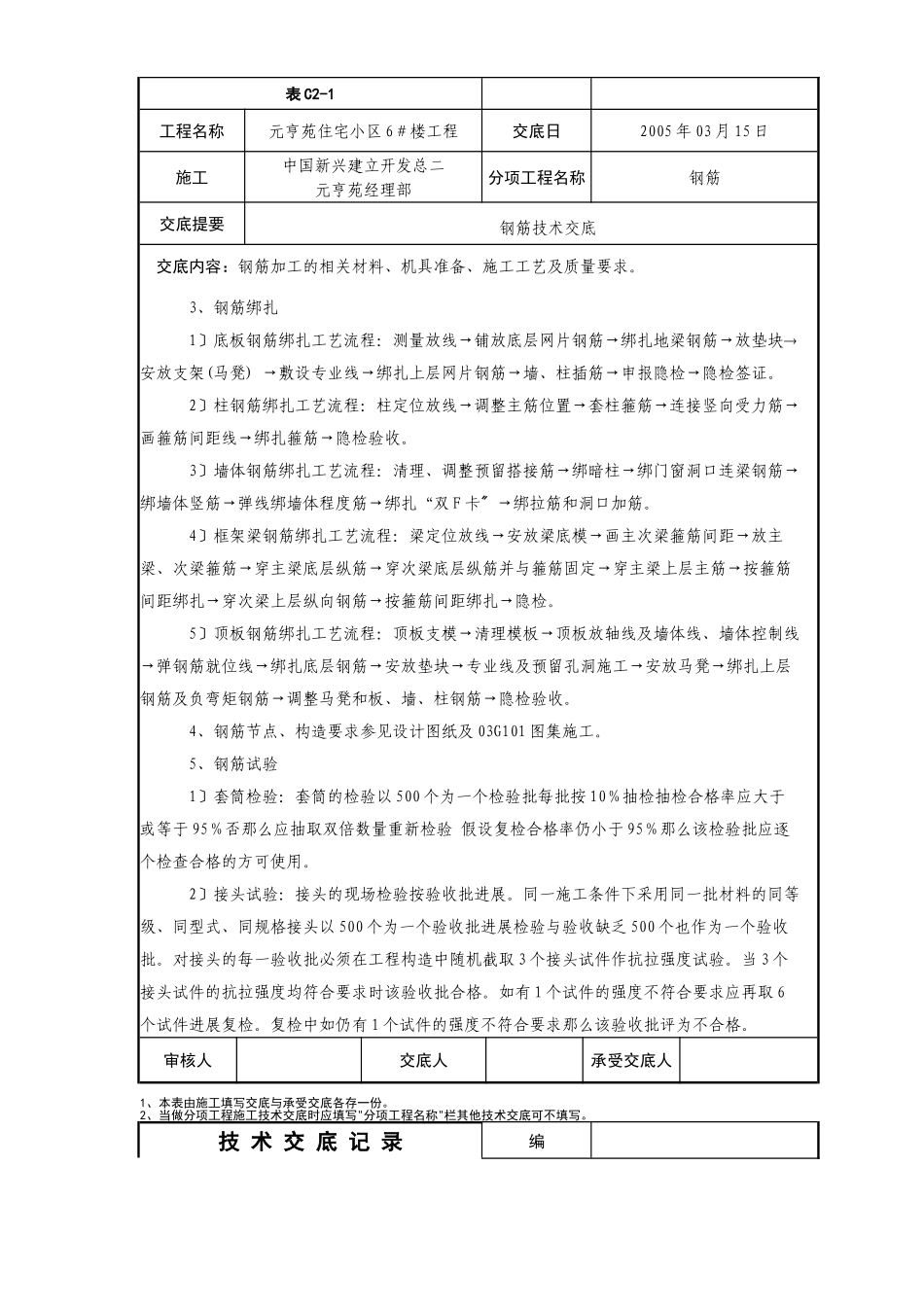

四、施工1、钢筋加工1〕钢筋除锈及调直2〕钢筋外表的油渍、漆污、浮皮、铁锈等在使用前去除干净严重锈蚀的
