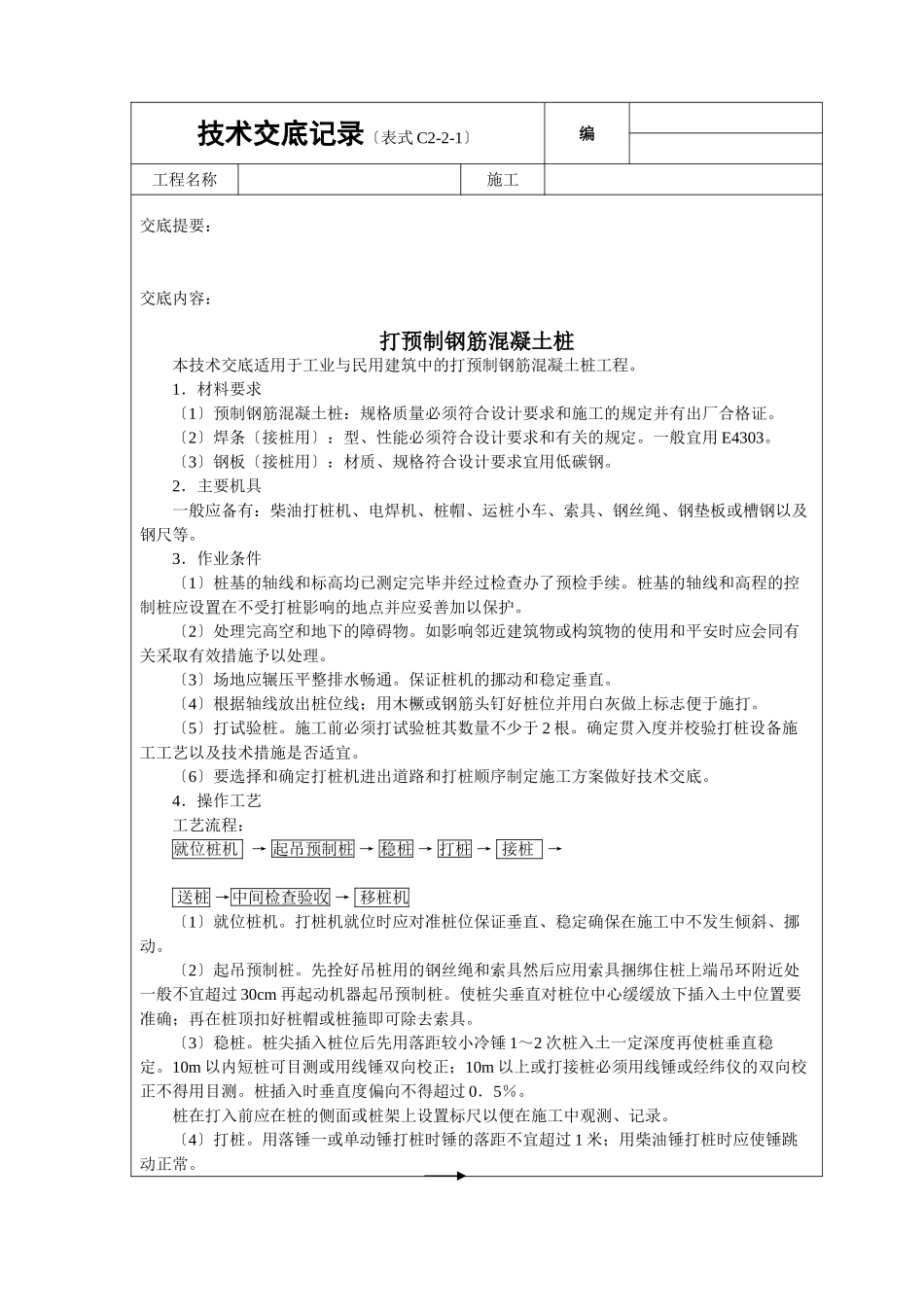

技术交底记录〔表式C2-2-1〕编工程名称施工交底提要:交底内容:打预制钢筋混凝土桩本技术交底适用于工业与民用建筑中的打预制钢筋混凝土桩工程
1.材料要求〔1〕预制钢筋混凝土桩:规格质量必须符合设计要求和施工的规定并有出厂合格证
〔2〕焊条〔接桩用〕:型、性能必须符合设计要求和有关的规定
一般宜用E4303
〔3〕钢板〔接桩用〕:材质、规格符合设计要求宜用低碳钢
2.主要机具一般应备有:柴油打桩机、电焊机、桩帽、运桩小车、索具、钢丝绳、钢垫板或槽钢以及钢尺等
3.作业条件〔1〕桩基的轴线和标高均已测定完毕并经过检查办了预检手续
桩基的轴线和高程的控制桩应设置在不受打桩影响的地点并应妥善加以保护
〔2〕处理完高空和地下的障碍物
如影响邻近建筑物或构筑物的使用和平安时应会同有关采取有效措施予以处理
〔3〕场地应辗压平整排水畅通
保证桩机的挪动和稳定垂直
〔4〕根据轴线放出桩位线;用木橛或钢筋头钉好桩位并用白灰做上标志便于施打
〔5〕打试验桩
施工前必须打试验桩其数量不少于2根
确定贯入度并校验打桩设备施工工艺以及技术措施是否适宜
〔6〕要选择和确定打桩机进出道路和打桩顺序制定施工方案做好技术交底
4.操作工艺工艺流程:就位桩机→起吊预制桩→稳桩→打桩→接桩→送桩→中间检查验收→移桩机〔1〕就位桩机
打桩机就位时应对准桩位保证垂直、稳定确保在施工中不发生倾斜、挪动
〔2〕起吊预制桩
先拴好吊桩用的钢丝绳和索具然后应用索具捆绑住桩上端吊环附近处一般不宜超过30cm再起动机器起吊预制桩
使桩尖垂直对桩位中心缓缓放下插入土中位置要准确;再在桩顶扣好桩帽或桩箍即可除去索具
桩尖插入桩位后先用落距较小冷锤1~2次桩入土一定深度再使桩垂直稳定
10m以内短桩可目测或用线锤双向校正;10m以上或打接桩必须用线锤或经纬仪的双向校正不得用目测
桩插入时垂直度偏向不得超过0.5%
