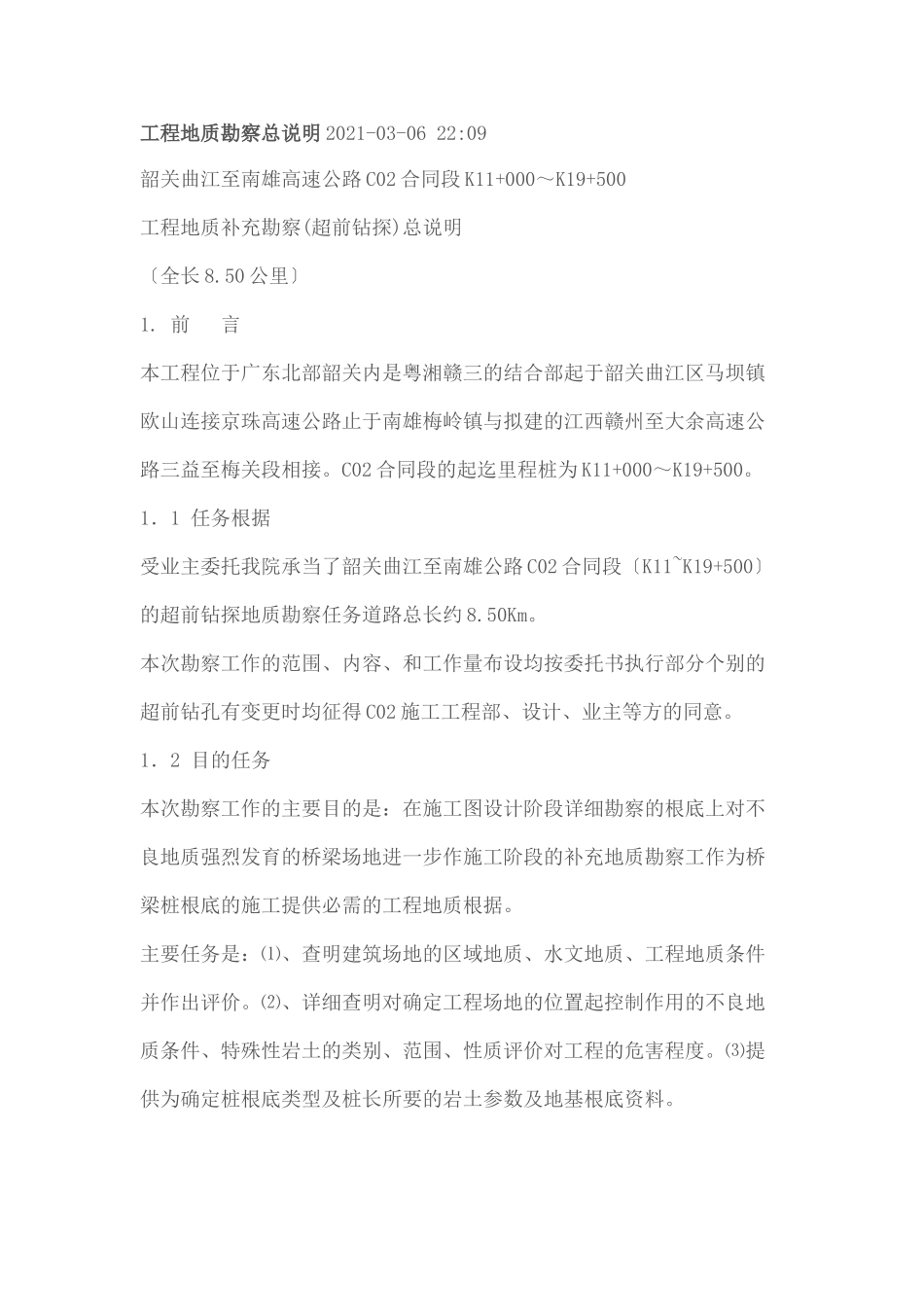

工程地质勘察总说明2021-03-0622:09韶关曲江至南雄高速公路C02合同段K11+000~K19+500工程地质补充勘察(超前钻探)总说明〔全长8
50公里〕1
前言本工程位于广东北部韶关内是粤湘赣三的结合部起于韶关曲江区马坝镇欧山连接京珠高速公路止于南雄梅岭镇与拟建的江西赣州至大余高速公路三益至梅关段相接
C02合同段的起迄里程桩为K11+000~K19+500
1.1任务根据受业主委托我院承当了韶关曲江至南雄公路C02合同段〔K11~K19+500〕的超前钻探地质勘察任务道路总长约8
本次勘察工作的范围、内容、和工作量布设均按委托书执行部分个别的超前钻孔有变更时均征得C02施工工程部、设计、业主等方的同意
1.2目的任务本次勘察工作的主要目的是:在施工图设计阶段详细勘察的根底上对不良地质强烈发育的桥梁场地进一步作施工阶段的补充地质勘察工作为桥梁桩根底的施工提供必需的工程地质根据
主要任务是:⑴、查明建筑场地的区域地质、水文地质、工程地质条件并作出评价
⑵、详细查明对确定工程场地的位置起控制作用的不良地质条件、特殊性岩土的类别、范围、性质评价对工程的危害程度
⑶提供为确定桩根底类型及桩长所要的岩土参数及地基根底资料
1.3工作范围C02合同段本次超前钻探勘察工作主要包括15座桥梁其中有5座大桥9座中桥1座互通主线桥分别是:钟屋中桥、莲花训练场中桥、大陈屋中桥、小陈屋中桥、韶关东互通主线桥、韶关东互通式A匝道中桥、A匝道大桥、B匝道大桥、C匝大桥、D匝道大桥、D匝道中桥、E匝道大桥、E匝道中桥、新韶规划路中桥、东山规划路中桥
1.4手段及执行技术1.4.1手段根据C02合同段超前钻探下达的任务要求本次勘察采用了工程地质钻探结合原位测试室内岩石、土工试验等多种手段
工程地质钻探:按照补充地质勘察方案表放点孔位、即根据设计提供的钻孔坐标及里程桩用全站仪沿线测设
