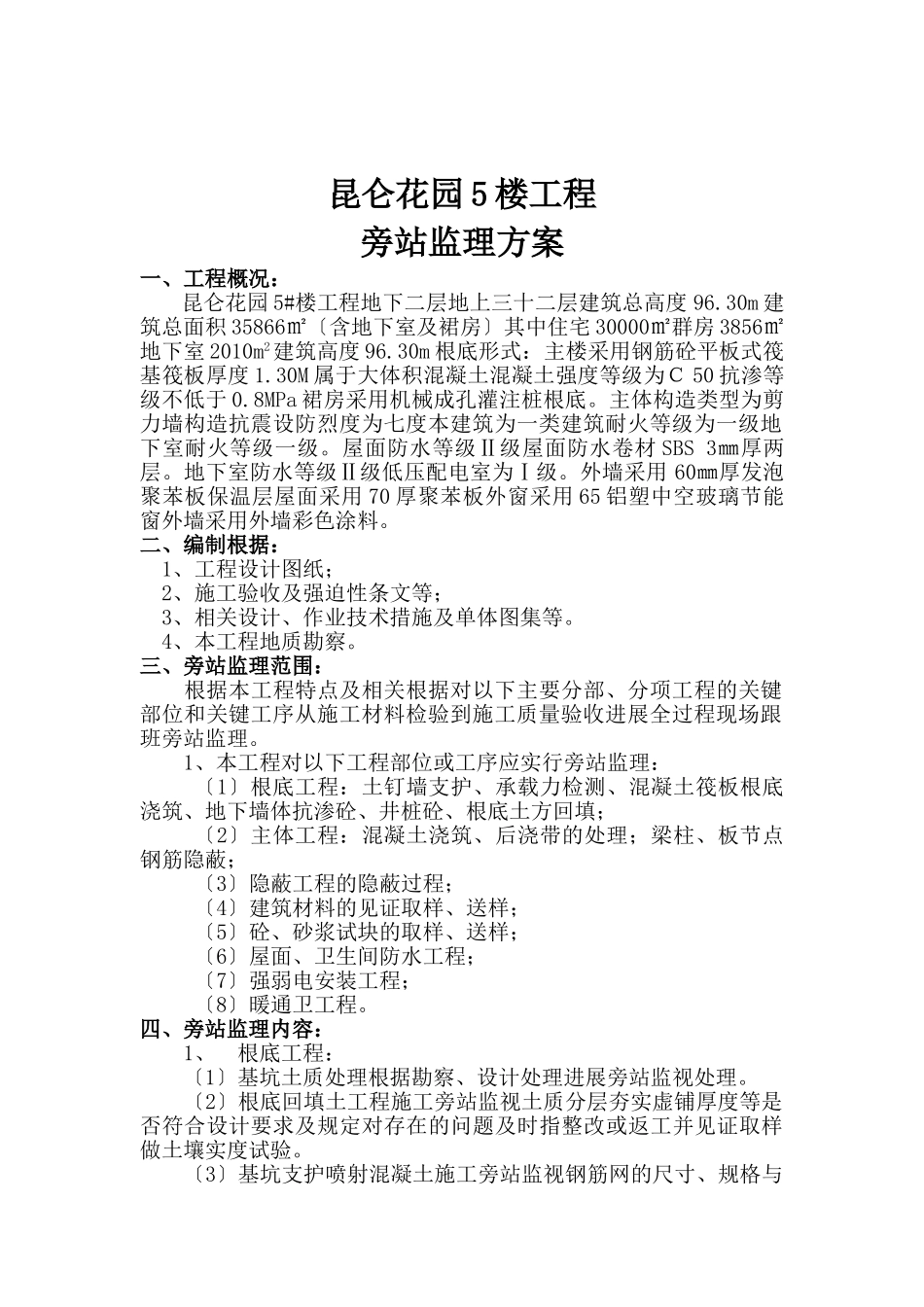

昆仑花园5楼工程旁站监理方案一、工程概况:昆仑花园5#楼工程地下二层地上三十二层建筑总高度96.30m建筑总面积35866㎡〔含地下室及裙房〕其中住宅30000㎡群房3856㎡地下室2010m2建筑高度96.30m根底形式:主楼采用钢筋砼平板式筏基筏板厚度1.30M属于大体积混凝土混凝土强度等级为C50抗渗等级不低于0.8MPa裙房采用机械成孔灌注桩根底。主体构造类型为剪力墙构造抗震设防烈度为七度本建筑为一类建筑耐火等级为一级地下室耐火等级一级。屋面防水等级Ⅱ级屋面防水卷材SBS3㎜厚两层。地下室防水等级Ⅱ级低压配电室为Ⅰ级。外墙采用60㎜厚发泡聚苯板保温层屋面采用70厚聚苯板外窗采用65铝塑中空玻璃节能窗外墙采用外墙彩色涂料。二、编制根据:1、工程设计图纸;2、施工验收及强迫性条文等;3、相关设计、作业技术措施及单体图集等。4、本工程地质勘察。三、旁站监理范围:根据本工程特点及相关根据对以下主要分部、分项工程的关键部位和关键工序从施工材料检验到施工质量验收进展全过程现场跟班旁站监理。1、本工程对以下工程部位或工序应实行旁站监理:〔1〕根底工程:土钉墙支护、承载力检测、混凝土筏板根底浇筑、地下墙体抗渗砼、井桩砼、根底土方回填;〔2〕主体工程:混凝土浇筑、后浇带的处理;梁柱、板节点钢筋隐蔽;〔3〕隐蔽工程的隐蔽过程;〔4〕建筑材料的见证取样、送样;〔5〕砼、砂浆试块的取样、送样;〔6〕屋面、卫生间防水工程;〔7〕强弱电安装工程;〔8〕暖通卫工程。四、旁站监理内容:1、根底工程:〔1〕基坑土质处理根据勘察、设计处理进展旁站监视处理。〔2〕根底回填土工程施工旁站监视土质分层夯实虚铺厚度等是否符合设计要求及规定对存在的问题及时指整改或返工并见证取样做土壤实度试验。〔3〕基坑支护喷射混凝土施工旁站监视钢筋网的尺寸、规格与锚杆的连接措施混凝土喷射厚度、并做好旁站监理资料的填写和签字工作。〔4〕地下室筏板根底混凝土大体积浇筑和其他构造混凝土浇筑时进展全过程现场跟班旁站监理并按时间或程序做好完好、记录并保存好旁站监理原始资料。旁站监理人员和施工质检人员应在旁站记录上签字未经签字不得进展下一道工序施工。〔5〕卷材防水层工程l〕检查卷材防水所用的材料是否符合设计要求和施工的规定并检查合格证和试验。2〕铺贴卷材的基层外表必须结实、枯燥无起砂、空鼓现象;基层外表应平整基层与2m直尺间的空隙不应超过3mm基层外表应清洁干净;阴角处均应做成圆弧形或钝角。3〕跟班检查防水材料是否符合要求检查冷底子油是否符合施工的规定。验收合格后隐蔽工程验收签证。4〕卷材防水层及其变形缝、预埋件、阴角、转折处等特殊部位细部做法的附加层必须符合设计要求和施工的规定验收合格后隐蔽工程验收签证。5〕卷材防水层的铺贴和搭接、收头必须符合施工规定。做到粘结结实严接缝封严、无损伤、空鼓等缺陷。此外还必须保证铺贴厚度。卷材防水层与保护层粘结结实结合严、粘度均匀一致。6〕卷材防水层验收合格后隐蔽工程验收签证。2、主体工程:〔1〕各层柱梁、板钢筋焊接试件取样、安装和隐蔽过程。〔2〕各层梁、板砼浇筑时都要进展全面旁站监理并监视相关工种是否跟班作业对本工程商品砼检查其坍落度保证砼的和易性及连续性对不同标砼的部位进展旁站监视并且抽检做试块;〔3〕悬挑梁、台板、雨蓬钢筋绑扎及砼浇筑。3、建筑屋面〔1〕屋面保温层、找平层作业。〔2〕屋面防水:做好基层处理监视。〔3〕监视屋面防水工程施工是否符合设计要求及规定。屋面、卫生间防水层旁站监理同根底防水层工程。4、电气安装工程〔1〕接地装置安装分项工程中的接地电阻测试;〔2〕配及内穿线1〕电气配楼层施工;2〕内穿线楼层施工;3〕绝缘电阻测试。〔3〕电气照具及配电箱盘安装1〕配电箱盘楼层安装;2〕消防联动试验;5、暖卫工程〔1〕道安装1〕隐蔽工程检验2〕道合格后回填土过程〔2〕调试和试验1〕阀门、设备调试2〕道试压、试水、通水〔通球〕、冲洗〔吹洗〕等各种试验。五、旁站监理程序:旁站监理应按以下程序进展:〔1〕落实旁站监理人员、进展旁站监理技术交底、装备必要的旁站监理设施;〔2〕对施工人员、机械、材料、施工方...
