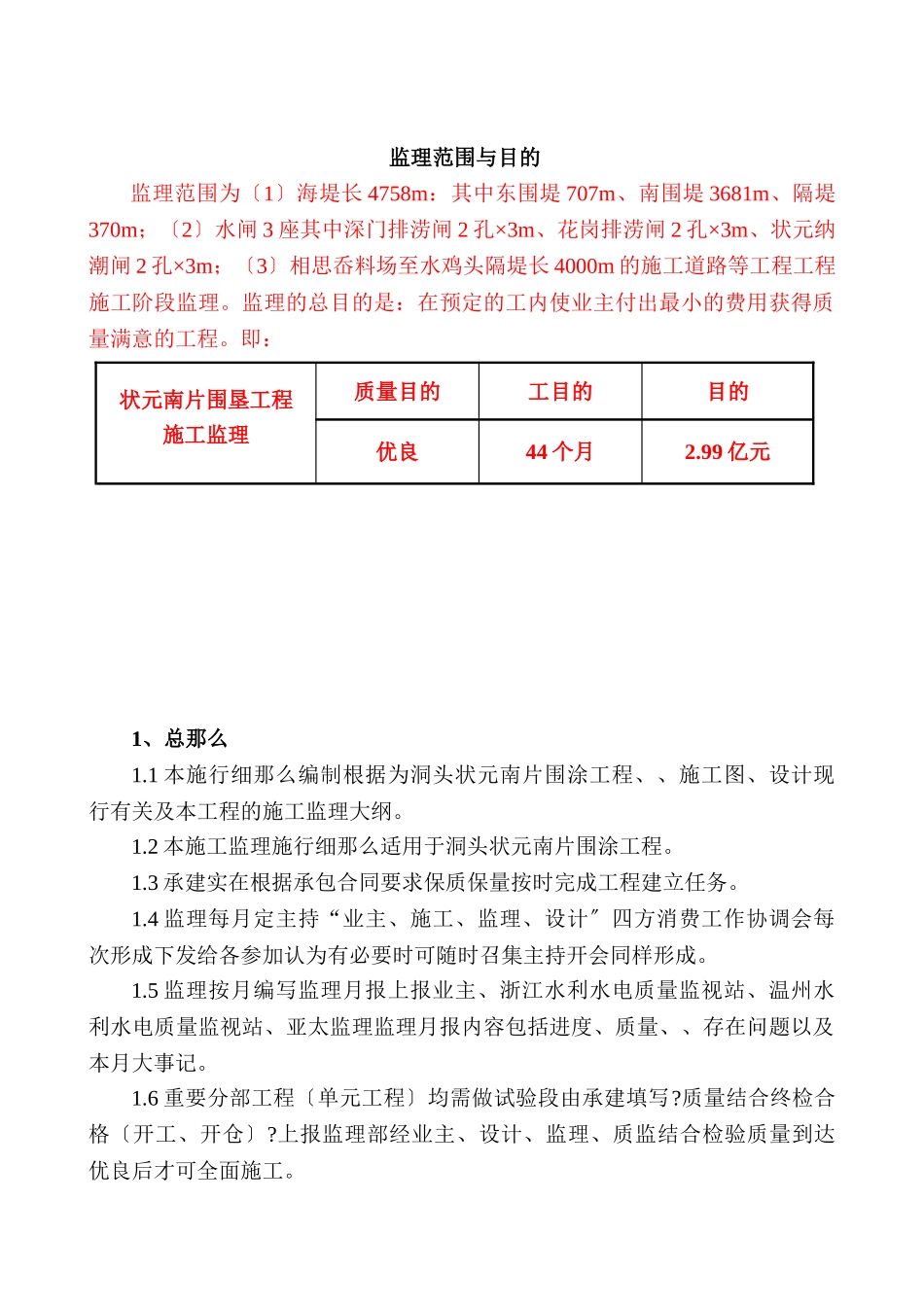

监理概况工程概况洞头状元南片围涂工程位于状元岙岛南侧海堤总长度4758m其中东围堤长707m、南围堤长3681m、隔堤370m水闸3座围海面积5132亩设计为50年一遇工程概算2.99亿元合同造价16650万元。本工程由东围堤、南围堤、隔堤、深门排涝闸、花岗排涝闸、状元纳潮闸等工程组成。洞头状元南片围涂工程有以下12个分部工程组成:1.根底处理分部工程:包括〔1〕3t/m有纺土工布铺设〔2〕排水碎石垫层〔3〕塑料排水板〔4〕8t/m经编土工布铺设;2.石方填筑分部工程:包括〔1〕外层抛石〔2〕层外表块石理砌;〔3〕▽4.0以下堤身石方填筑〔4〕▽4.0以上堤身石方填筑;3.闭气土方分部工程:〔1〕碎石垫层〔2〕300g/m2无纺土工布〔3〕▽3.0以下土方填筑〔4〕▽3.0以上土方填筑〔5〕3t/m有纺土工布铺设〔6〕内子堤石碴填筑。4.外波防坡分部工程:包括〔1〕砼灌砌石大方脚〔2〕石渣垫层〔3〕干砌块石护面〔4〕▽6.2以下砼四脚块安装〔5〕▽6.2以上砼四脚块安装〔6〕▽6.2砼灌砌石基脚〔7〕▽6.2砼平台〔8〕钢筋砼镇墩〔9〕扭工字块体安装〔10〕砼灌砌石直立墙〔11〕砼根底;5.堤顶防护分部工程:包括〔1〕砼防浪墙〔2〕防浪墙根底砼〔3〕碎石垫层〔4〕C10砼路面稳定层〔5〕C20砼路面〔6〕浆砌石挡墙〔7〕砼压顶;6.内坡防护分部工程:包括〔1〕300g/m2无纺土工布〔2〕碎石垫层〔3〕砼预制块安装〔4〕内坡草皮护坡;7.龙口堵口段分部工程:包括〔1〕堤身石方填筑〔2〕闭气土方;8.观测设施分部工程:9.隔堤分部工程:包括〔1〕8t/m经编土工布〔2〕堤身抛石〔3〕抛石混合料〔东侧〕〔4〕抛石混合料〔西侧〕〔5〕堤顶石碴垫层;10.深门排涝闸分部工程:11.花岗排涝闸分部工程:12.状元纳排闸分部工程:监理范围与目的监理范围为〔1〕海堤长4758m:其中东围堤707m、南围堤3681m、隔堤370m;〔2〕水闸3座其中深门排涝闸2孔×3m、花岗排涝闸2孔×3m、状元纳潮闸2孔×3m;〔3〕相思岙料场至水鸡头隔堤长4000m的施工道路等工程工程施工阶段监理。监理的总目的是:在预定的工内使业主付出最小的费用获得质量满意的工程。即:状元南片围垦工程施工监理质量目的工目的目的优良44个月2.99亿元1、总那么1.1本施行细那么编制根据为洞头状元南片围涂工程、、施工图、设计现行有关及本工程的施工监理大纲。1.2本施工监理施行细那么适用于洞头状元南片围涂工程。1.3承建实在根据承包合同要求保质保量按时完成工程建立任务。1.4监理每月定主持“业主、施工、监理、设计〞四方消费工作协调会每次形成下发给各参加认为有必要时可随时召集主持开会同样形成。1.5监理按月编写监理月报上报业主、浙江水利水电质量监视站、温州水利水电质量监视站、亚太监理监理月报内容包括进度、质量、、存在问题以及本月大事记。1.6重要分部工程〔单元工程〕均需做试验段由承建填写?质量结合终检合格〔开工、开仓〕?上报监理部经业主、设计、监理、质监结合检验质量到达优良后才可全面施工。2、施工进度监理施行细那么2.1承建应报送的包括施工理组织与机构〔主要理、技术人员到位情况〕、施工布置图、施工进度方案、施工程序、主要施工和措施、主要施工设备的材料、劳动力安排方案、平安防护措施及平安作业规章制度。2.2承建应根据承建合同规定的合同总工目的和阶段性工控制目的合理安排施工进度确保施工资源投入做好施工准备防止出现突击抢工、赶工场面。2.3工程承建实在做到平安施工促工程进度以工程质量促施工进度以施工进度求经济效益确保合同工的按实现。2.4承建应根据合同条款、工、设计、技术、现场自然条件及施工程度完成详细的施工组织设计并于工程开工前报送监理部批准。2.5分部工程应在开工前14天将施工方案报送监理部年前28天报送下一年度施工方案季、月前5天递交下季、月施工进度方案报送连同或分部工程开工申请单一式四份经监理工程师审签后退回一份给承包作为申请开工答应证审批根据之一。2.6由于各种原因需对施工进度作本质性修改施工必须在施行前14天报监理工程师批准对重大修改必须经发包人同意。2.7施工每月26日前向监理部报送上月施工施行进度单。2.8施工未执行方案责任由于施工的原因未按送、延误工、工...
