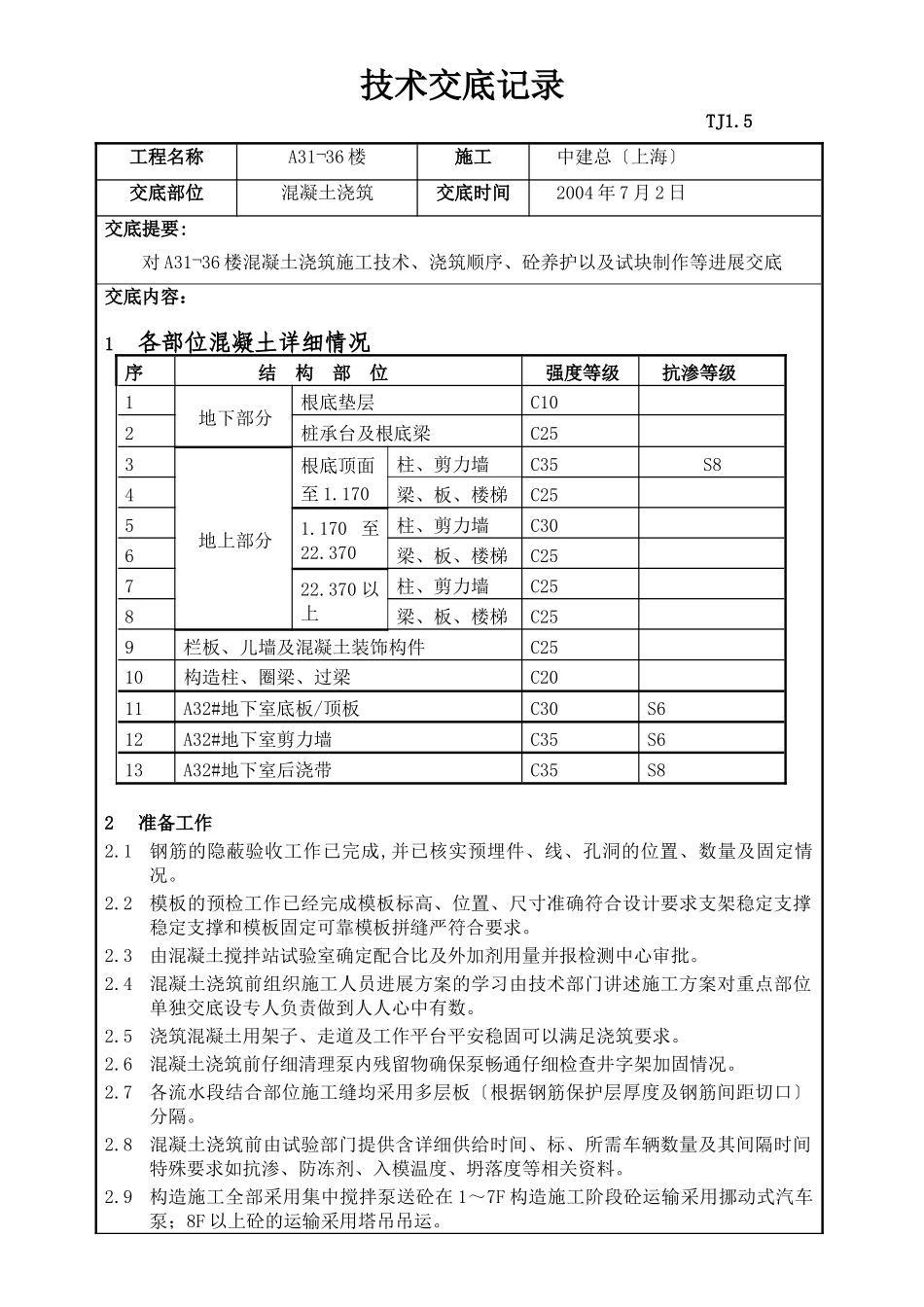

技术交底记录TJ1
5工程名称A31¬36楼施工中建总〔上海〕交底部位混凝土浇筑交底时间2004年7月2日交底提要:对A31¬36楼混凝土浇筑施工技术、浇筑顺序、砼养护以及试块制作等进展交底交底内容:1各部位混凝土详细情况序结构部位强度等级抗渗等级1地下部分根底垫层C102桩承台及根底梁C253地上部分根底顶面至1
170柱、剪力墙C35S84梁、板、楼梯C2551
170至22
370柱、剪力墙C306梁、板、楼梯C25722
370以上柱、剪力墙C258梁、板、楼梯C259栏板、儿墙及混凝土装饰构件C2510构造柱、圈梁、过梁C2011A32#地下室底板/顶板C30S612A32#地下室剪力墙C35S613A32#地下室后浇带C35S82准备工作2
1钢筋的隐蔽验收工作已完成,并已核实预埋件、线、孔洞的位置、数量及固定情况
2模板的预检工作已经完成模板标高、位置、尺寸准确符合设计要求支架稳定支撑稳定支撑和模板固定可靠模板拼缝严符合要求
3由混凝土搅拌站试验室确定配合比及外加剂用量并报检测中心审批
4混凝土浇筑前组织施工人员进展方案的学习由技术部门讲述施工方案对重点部位单独交底设专人负责做到人人心中有数
5浇筑混凝土用架子、走道及工作平台平安稳固可以满足浇筑要求
6混凝土浇筑前仔细清理泵内残留物确保泵畅通仔细检查井字架加固情况
7各流水段结合部位施工缝均采用多层板〔根据钢筋保护层厚度及钢筋间距切口〕分隔
8混凝土浇筑前由试验部门提供含详细供给时间、标、所需车辆数量及其间隔时间特殊要求如抗渗、防冻剂、入模温度、坍落度等相关资料
9构造施工全部采用集中搅拌泵送砼在1~7F构造施工阶段砼运输采用挪动式汽车泵;8F以上砼的运输采用塔吊吊运
10检查砼泵和泵车设置处是否坚实可靠如有坡度需加以垫平或固定
11输送道的敷设应符合“道路短、弯道少、
