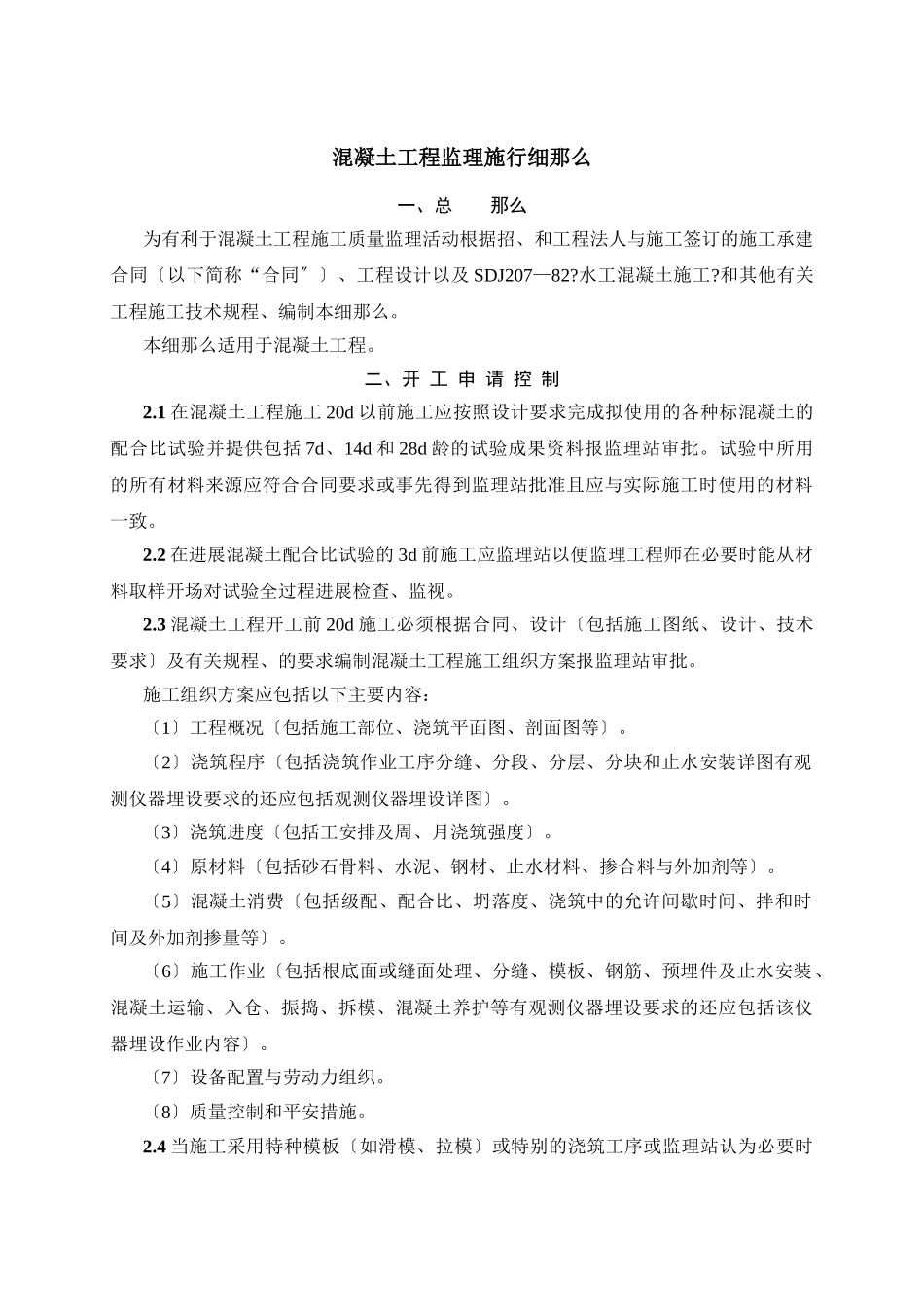

混凝土工程监理施行细那么一、总那么为有利于混凝土工程施工质量监理活动根据招、和工程法人与施工签订的施工承建合同〔以下简称“合同〞〕、工程设计以及SDJ207—82?水工混凝土施工?和其他有关工程施工技术规程、编制本细那么。本细那么适用于混凝土工程。二、开工申请控制2.1在混凝土工程施工20d以前施工应按照设计要求完成拟使用的各种标混凝土的配合比试验并提供包括7d、14d和28d龄的试验成果资料报监理站审批。试验中所用的所有材料来源应符合合同要求或事先得到监理站批准且应与实际施工时使用的材料一致。2.2在进展混凝土配合比试验的3d前施工应监理站以便监理工程师在必要时能从材料取样开场对试验全过程进展检查、监视。2.3混凝土工程开工前20d施工必须根据合同、设计〔包括施工图纸、设计、技术要求〕及有关规程、的要求编制混凝土工程施工组织方案报监理站审批。施工组织方案应包括以下主要内容:〔1〕工程概况〔包括施工部位、浇筑平面图、剖面图等〕。〔2〕浇筑程序〔包括浇筑作业工序分缝、分段、分层、分块和止水安装详图有观测仪器埋设要求的还应包括观测仪器埋设详图〕。〔3〕浇筑进度〔包括工安排及周、月浇筑强度〕。〔4〕原材料〔包括砂石骨料、水泥、钢材、止水材料、掺合料与外加剂等〕。〔5〕混凝土消费〔包括级配、配合比、坍落度、浇筑中的允许间歇时间、拌和时间及外加剂掺量等〕。〔6〕施工作业〔包括根底面或缝面处理、分缝、模板、钢筋、预埋件及止水安装、混凝土运输、入仓、振捣、拆模、混凝土养护等有观测仪器埋设要求的还应包括该仪器埋设作业内容〕。〔7〕设备配置与劳动力组织。〔8〕质量控制和平安措施。2.4当施工采用特种模板〔如滑模、拉模〕或特别的浇筑工序或监理站认为必要时可要求施工进一步递交其〔模具〕安装支撑详图或进一点的详细设计和说明资料。2.5混凝土工程浇筑使用的原材料〔包括钢材、水泥、砂石骨料、止水、外加剂及掺合料等〕均应有合格证、出厂检验等。同时施工应按有关施工技术或监理工程师批准的检测方案中规定的数量和批量进展抽样检验。所有这些资料必须于施工开场前10d报送监理站审查认可。2.6上述经施工工程经理签署后报送监理站监理站审议后限时返回审签。2.7施工上报的施工组织方案得到监理站的批准后可即时向监理站提出开工申请。监理站将于承受施工申请后的24小时内开出相应工程的开工答应证或开工。2.8监理对施工所进展的任何、检验和审核并不意味着可以减轻施工所应负的合同责任。2.9假如施工未能按向监理站报送开工申请所必须的材料、和资料因此造成施工工延误和其他损失均由施工承当全部合同责任。假设施工在限内未收到监理站应返回的审签或或视为已通过审议。三、施工过程控制3.1原材料控制:混凝土工程中使用的水泥应有出厂合格证、消费厂家的出厂检验和施工的自检。试验检查工程包括以下主要内容:〔1〕水泥标〔水泥强度等级〕。〔2〕凝结时间。〔3〕水泥安定性。袋装水泥贮运时间超过3个月、散装水泥超过6个月使用前应重新检验。钢筋应有出厂合格证书或检测。使用前应做拉力、冷弯等试验需要焊接的钢筋应做焊接工艺试验。钢不明的钢筋经检验合格前方可使用但不得用于承重构造的重要部位。以另一种钢或种类的钢筋代替设计规定的钢筋时必须征得设计、监理和工程法人的书面同意。对钢筋的调直和去除污锈应符合以下要求:〔1〕钢筋的外表应干净使用前应将外表的油渍、漆污、锈皮、鳞锈等去除干净。〔2〕钢筋应平直、无部分弯折和外表裂纹钢筋中心线同直线的偏向不应超过其长度的1成盘的钢筋或弯曲的钢筋应矫正后才能使用。混凝土浇筑用的砂石骨料的性能指标应满足设计及有关规程、的要求。对砂的细度模数、含泥量碎石的级配、超、逊径及含泥量等指标应重点检测。外加剂应有出厂日、消费厂家出厂合格证、质量检验结果及使用说明书否那么应按SD108—38?水工混凝土外加剂技术?进展质量检验。当贮存时间超过有效存放或对其质量有疑心时施工必须进展质量检验鉴定。因设计要求或施工的需要必须在混凝土中掺用减水、缓凝、引气、调稠等外加剂及其他胶凝材料和掺合料时其掺量及材料必须符合设计或技术的规定并经过试...
