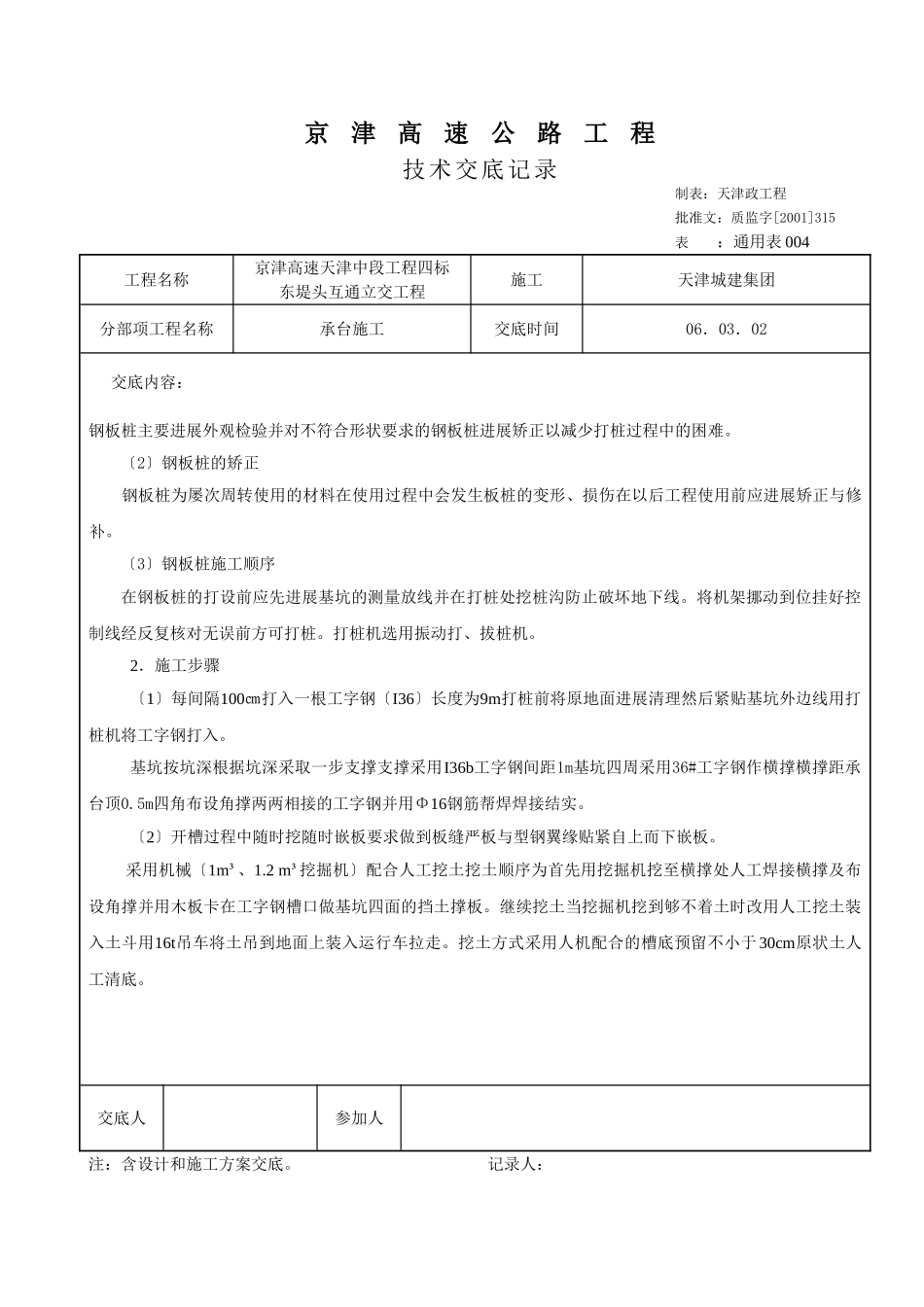

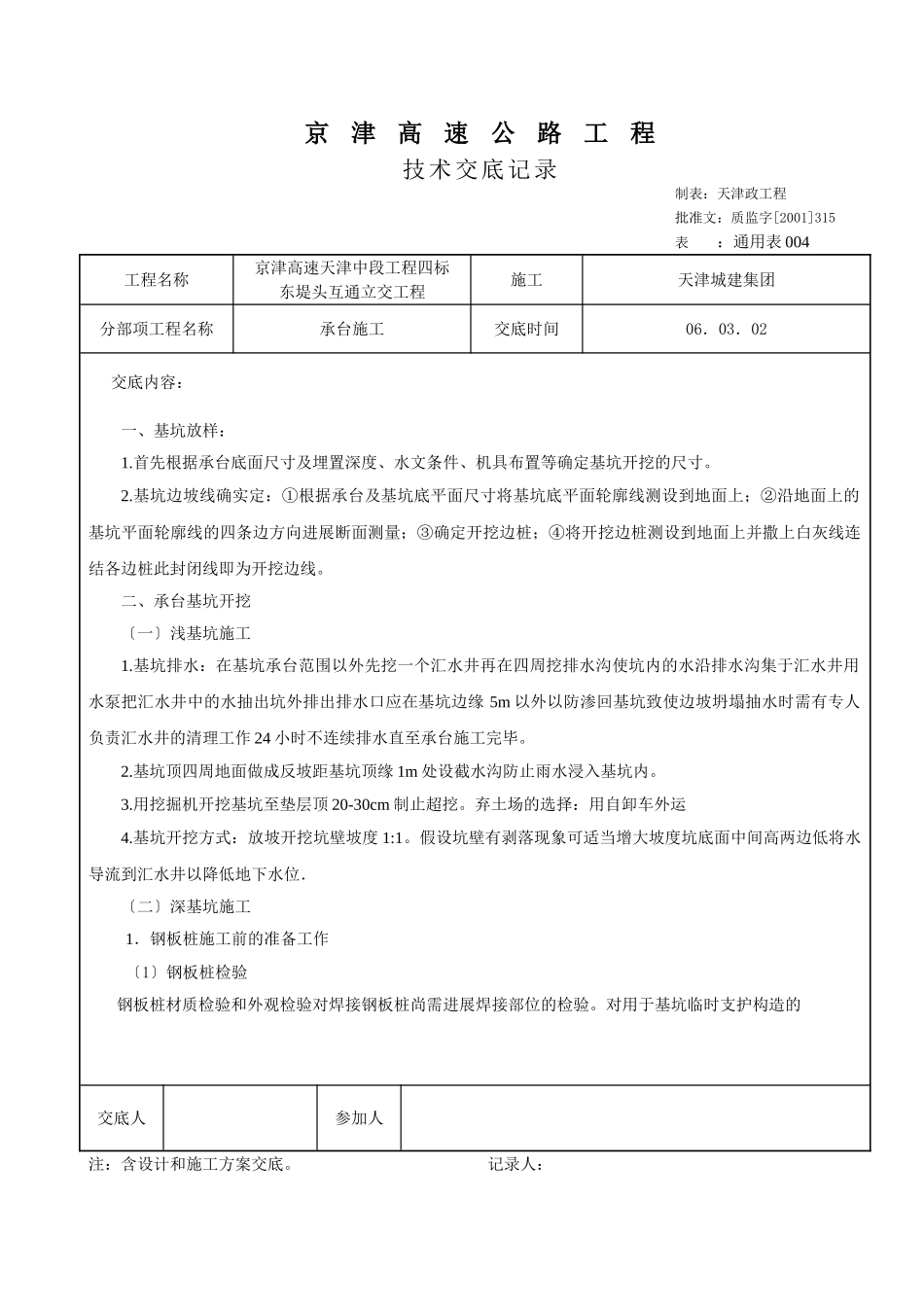

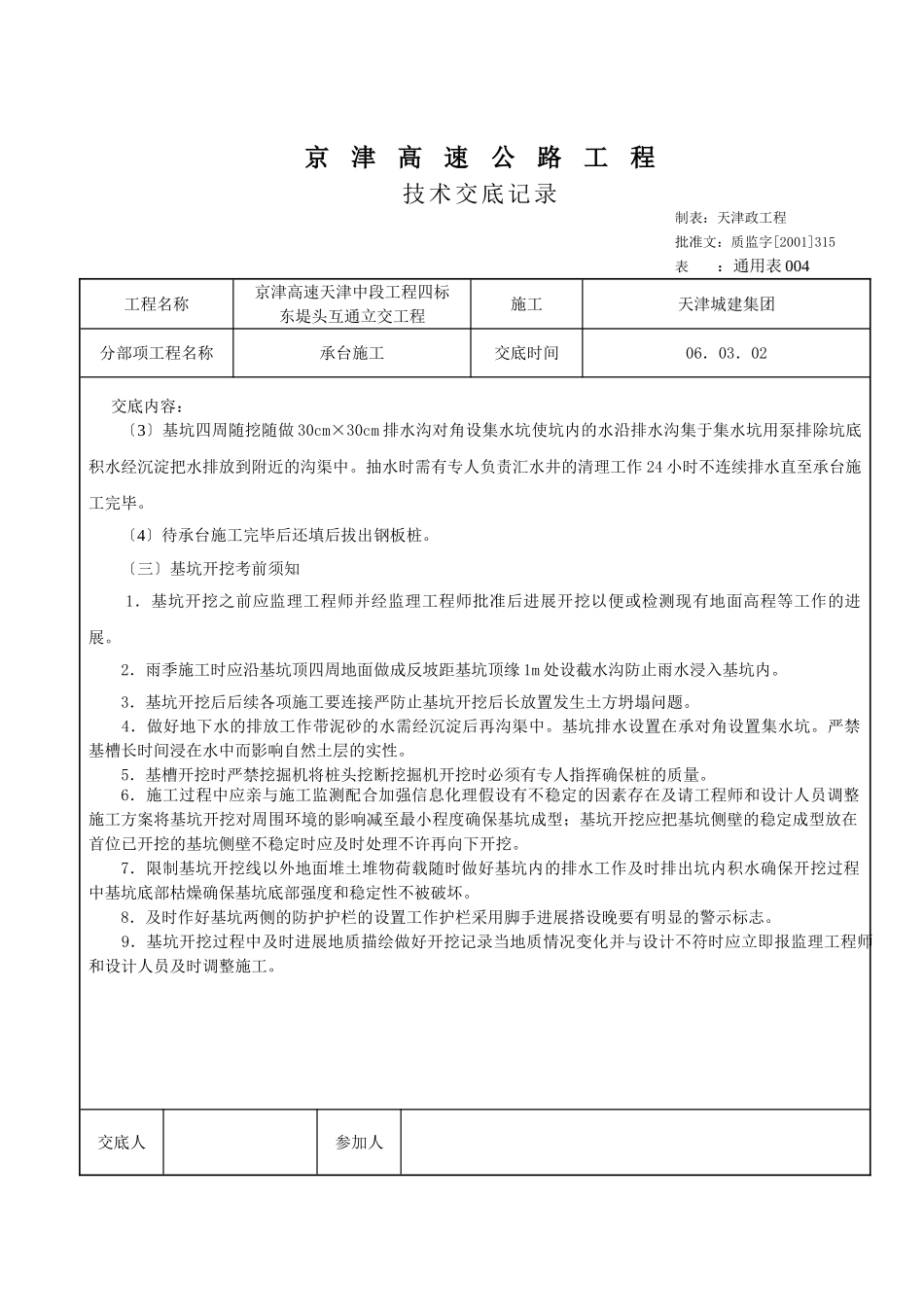

京津高速公路工程技术交底记录制表:天津政工程批准文:质监字[2001]315表:通用表004工程名称京津高速天津中段工程四标东堤头互通立交工程施工天津城建集团分部项工程名称承台施工交底时间06.03.02交底内容:一、基坑放样:1.首先根据承台底面尺寸及埋置深度、水文条件、机具布置等确定基坑开挖的尺寸。2.基坑边坡线确实定:①根据承台及基坑底平面尺寸将基坑底平面轮廓线测设到地面上;②沿地面上的基坑平面轮廓线的四条边方向进展断面测量;③确定开挖边桩;④将开挖边桩测设到地面上并撒上白灰线连结各边桩此封闭线即为开挖边线。二、承台基坑开挖〔一〕浅基坑施工1.基坑排水:在基坑承台范围以外先挖一个汇水井再在四周挖排水沟使坑内的水沿排水沟集于汇水井用水泵把汇水井中的水抽出坑外排出排水口应在基坑边缘5m以外以防渗回基坑致使边坡坍塌抽水时需有专人负责汇水井的清理工作24小时不连续排水直至承台施工完毕。2.基坑顶四周地面做成反坡距基坑顶缘1m处设截水沟防止雨水浸入基坑内。3.用挖掘机开挖基坑至垫层顶20-30cm制止超挖。弃土场的选择:用自卸车外运4.基坑开挖方式:放坡开挖坑壁坡度1:1。假设坑壁有剥落现象可适当增大坡度坑底面中间高两边低将水导流到汇水井以降低地下水位.〔二〕深基坑施工1.钢板桩施工前的准备工作〔1〕钢板桩检验钢板桩材质检验和外观检验对焊接钢板桩尚需进展焊接部位的检验。对用于基坑临时支护构造的交底人参加人注:含设计和施工方案交底。记录人:京津高速公路工程技术交底记录制表:天津政工程批准文:质监字[2001]315表:通用表004工程名称京津高速天津中段工程四标东堤头互通立交工程施工天津城建集团分部项工程名称承台施工交底时间06.03.02交底内容:钢板桩主要进展外观检验并对不符合形状要求的钢板桩进展矫正以减少打桩过程中的困难。〔2〕钢板桩的矫正钢板桩为屡次周转使用的材料在使用过程中会发生板桩的变形、损伤在以后工程使用前应进展矫正与修补。〔3〕钢板桩施工顺序在钢板桩的打设前应先进展基坑的测量放线并在打桩处挖桩沟防止破坏地下线。将机架挪动到位挂好控制线经反复核对无误前方可打桩。打桩机选用振动打、拔桩机。2.施工步骤〔1〕每间隔100㎝打入一根工字钢〔I36〕长度为9m打桩前将原地面进展清理然后紧贴基坑外边线用打桩机将工字钢打入。基坑按坑深根据坑深采取一步支撑支撑采用I36b工字钢间距1m基坑四周采用36#工字钢作横撑横撑距承台顶0.5m四角布设角撑两两相接的工字钢并用Φ16钢筋帮焊焊接结实。〔2〕开槽过程中随时挖随时嵌板要求做到板缝严板与型钢翼缘贴紧自上而下嵌板。采用机械〔1m³、1.2m³挖掘机〕配合人工挖土挖土顺序为首先用挖掘机挖至横撑处人工焊接横撑及布设角撑并用木板卡在工字钢槽口做基坑四面的挡土撑板。继续挖土当挖掘机挖到够不着土时改用人工挖土装入土斗用16t吊车将土吊到地面上装入运行车拉走。挖土方式采用人机配合的槽底预留不小于30cm原状土人工清底。交底人参加人注:含设计和施工方案交底。记录人:京津高速公路工程技术交底记录制表:天津政工程批准文:质监字[2001]315表:通用表004工程名称京津高速天津中段工程四标东堤头互通立交工程施工天津城建集团分部项工程名称承台施工交底时间06.03.02交底内容:〔3〕基坑四周随挖随做30cm×30cm排水沟对角设集水坑使坑内的水沿排水沟集于集水坑用泵排除坑底积水经沉淀把水排放到附近的沟渠中。抽水时需有专人负责汇水井的清理工作24小时不连续排水直至承台施工完毕。〔4〕待承台施工完毕后还填后拔出钢板桩。〔三〕基坑开挖考前须知1.基坑开挖之前应监理工程师并经监理工程师批准后进展开挖以便或检测现有地面高程等工作的进展。2.雨季施工时应沿基坑顶四周地面做成反坡距基坑顶缘1m处设截水沟防止雨水浸入基坑内。3.基坑开挖后后续各项施工要连接严防止基坑开挖后长放置发生土方坍塌问题。4.做好地下水的排放工作带泥砂的水需经沉淀后再沟渠中。基坑排水设置在承对角设置集水坑。严禁基槽长时间浸在水中而影响自然土层的实性。5.基槽开挖时严禁挖掘机将桩头挖断挖掘机开挖时必须有专人指挥确保桩的质量。6.施...
