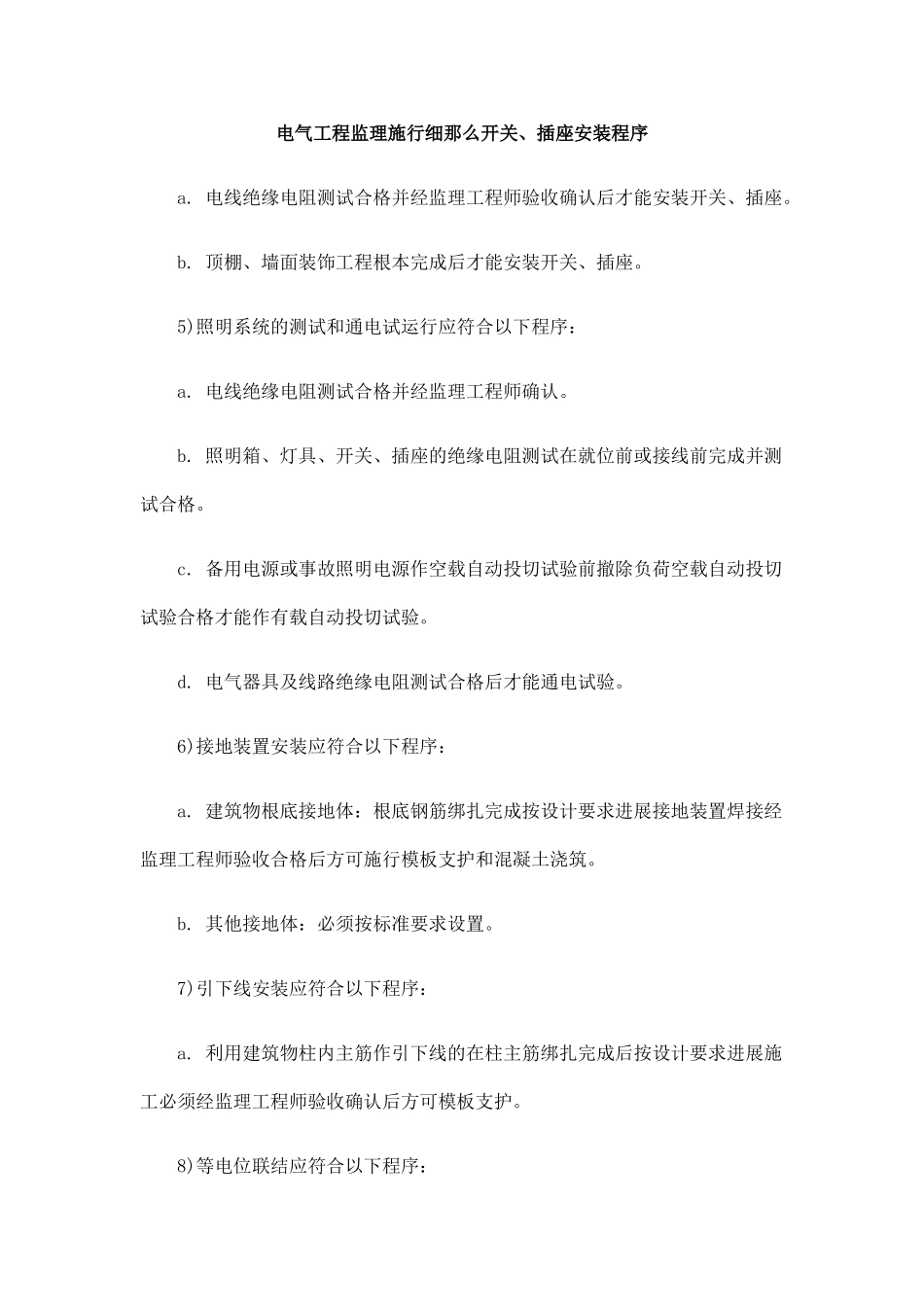

电气工程监理施行细那么开关、插座安装程序a
电线绝缘电阻测试合格并经监理工程师验收确认后才能安装开关、插座
顶棚、墙面装饰工程根本完成后才能安装开关、插座
5)照明系统的测试和通电试运行应符合以下程序:a
电线绝缘电阻测试合格并经监理工程师确认
照明箱、灯具、开关、插座的绝缘电阻测试在就位前或接线前完成并测试合格
备用电源或事故照明电源作空载自动投切试验前撤除负荷空载自动投切试验合格才能作有载自动投切试验
电气器具及线路绝缘电阻测试合格后才能通电试验
6)接地装置安装应符合以下程序:a
建筑物根底接地体:根底钢筋绑扎完成按设计要求进展接地装置焊接经监理工程师验收合格后方可施行模板支护和混凝土浇筑
其他接地体:必须按标准要求设置
7)引下线安装应符合以下程序:a
利用建筑物柱内主筋作引下线的在柱主筋绑扎完成后按设计要求进展施工必须经监理工程师验收确认后方可模板支护
8)等电位联结应符合以下程序:a

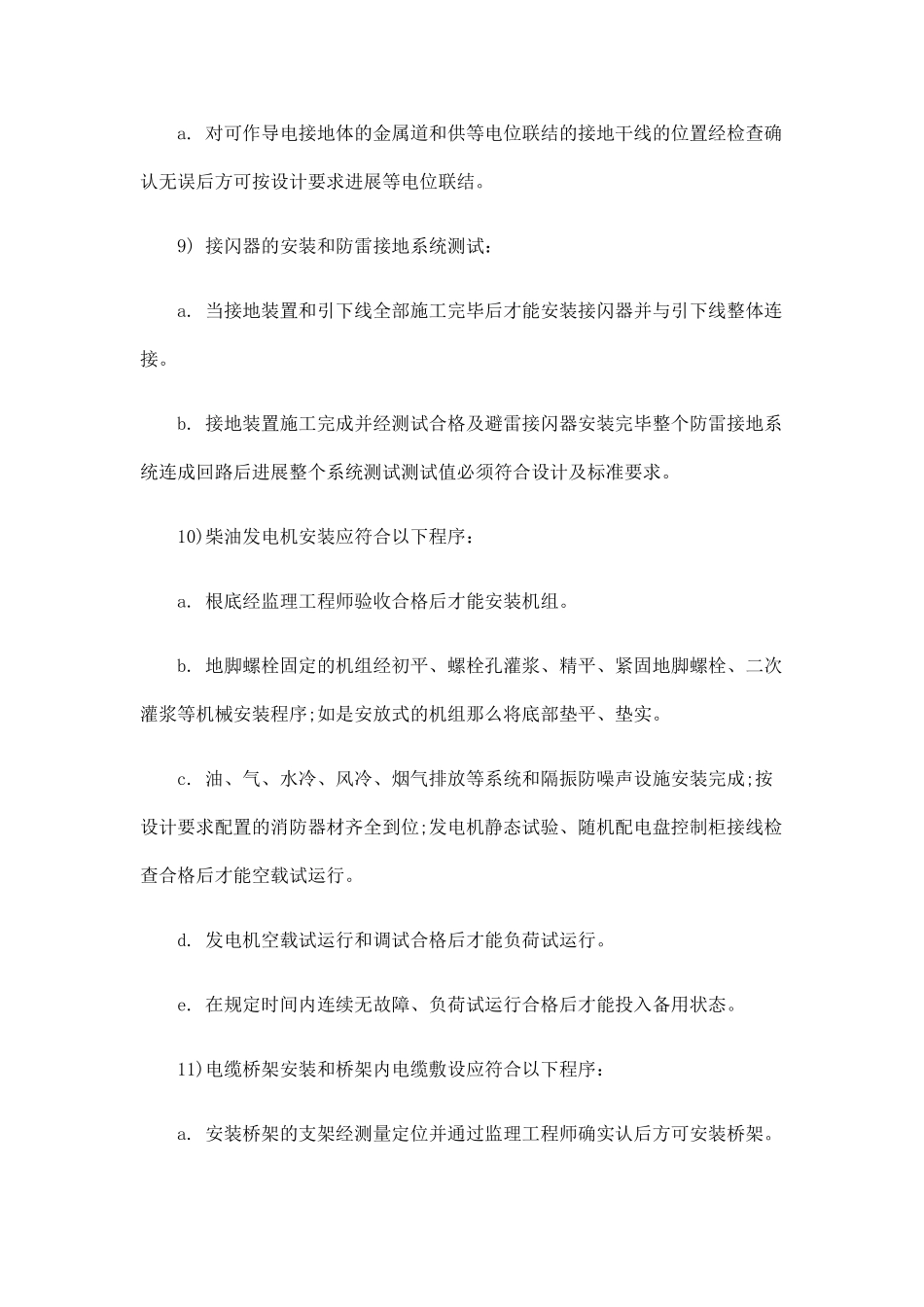

对可作导电接地体的金属道和供等电位联结的接地干线的位置经检查确认无误后方可按设计要求进展等电位联结
9)接闪器的安装和防雷接地系统测试:a
当接地装置和引下线全部施工完毕后才能安装接闪器并与引下线整体连接
接地装置施工完成并经测试合格及避雷接闪器安装完毕整个防雷接地系统连成回路后进展整个系统测试测试值必须符合设计及标准要求
10)柴油发电机安装应符合以下程序:a
根底经监理工程师验收合格后才能安装机组
地脚螺栓固定的机组经初平、螺栓孔灌浆、精平、紧固地脚螺栓、二次灌浆等机械安装程序;如是安放式的机组那么将底部垫平、垫实
油、气、水冷、风冷、烟气排放等系统和隔振防噪声设施安装完成;按设计要求配置的消防器材齐全到位;发电机静态试验、随机配电盘控制柜接线检查合格后才能空载试运行
发电机空载试运行和调试合格后才能负荷试运行
在规定时间内连续无故障、负
