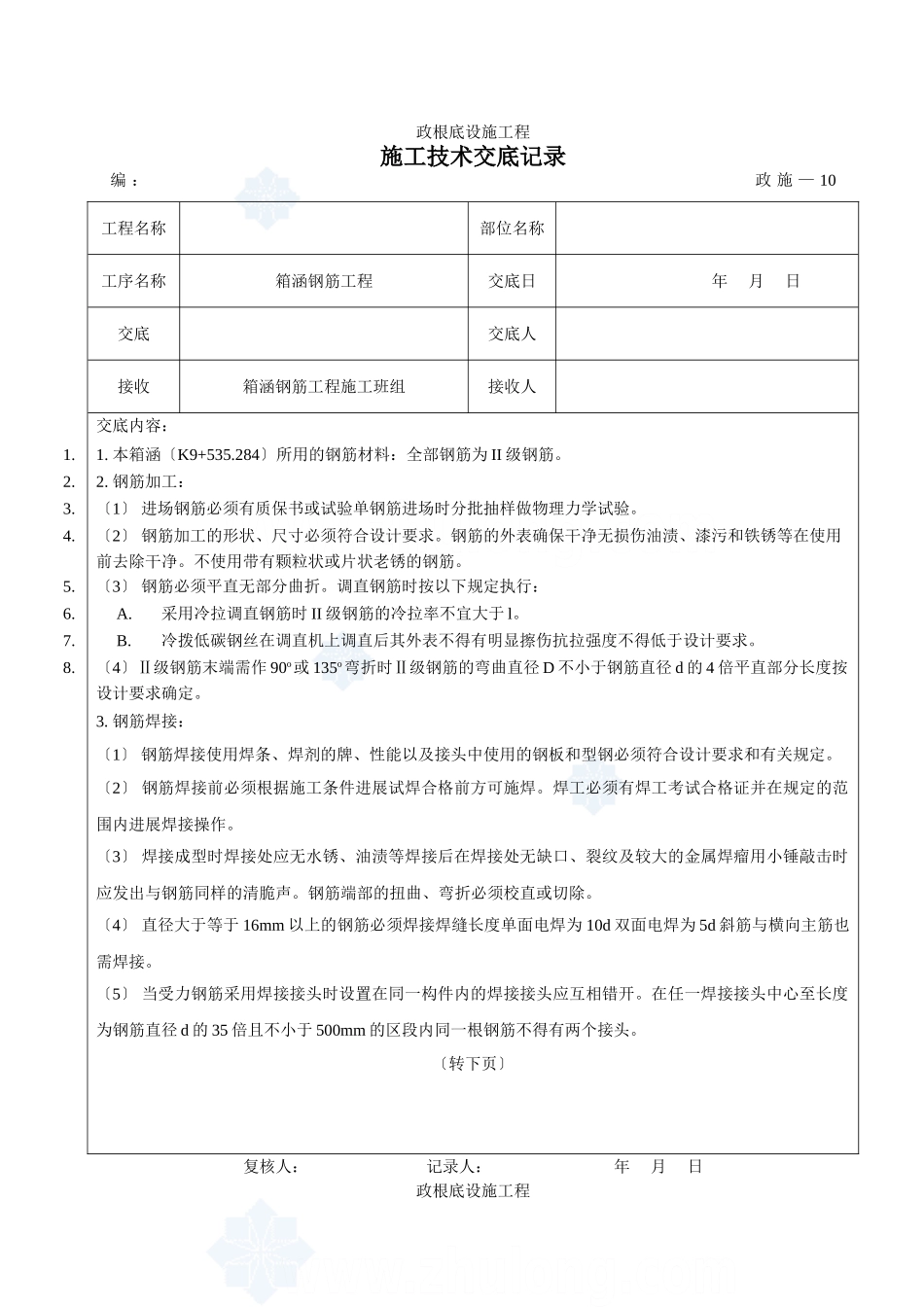

政根底设施工程施工技术交底记录编:政施—10工程名称部位名称工序名称箱涵钢筋工程交底日年月日交底交底人接收箱涵钢筋工程施工班组接收人交底内容:1
本箱涵〔K9+535
284〕所用的钢筋材料:全部钢筋为II级钢筋
钢筋加工:3
〔1〕进场钢筋必须有质保书或试验单钢筋进场时分批抽样做物理力学试验
〔2〕钢筋加工的形状、尺寸必须符合设计要求
钢筋的外表确保干净无损伤油渍、漆污和铁锈等在使用前去除干净
不使用带有颗粒状或片状老锈的钢筋
〔3〕钢筋必须平直无部分曲折
调直钢筋时按以下规定执行:6
采用冷拉调直钢筋时II级钢筋的冷拉率不宜大于l
冷拨低碳钢丝在调直机上调直后其外表不得有明显擦伤抗拉强度不得低于设计要求
〔4〕Ⅱ级钢筋末端需作90o或135o弯折时Ⅱ级钢筋的弯曲直径D不小于钢筋直径d的4倍平直部分长度按设计要求确定
钢筋焊接:〔1〕钢筋焊接使用焊条、焊剂的牌、性能以及接头中使用的钢板和型钢必须符合设计要求和有关规定
〔2〕钢筋焊接前必须根据施工条件进展试焊合格前方可施焊
焊工必须有焊工考试合格证并在规定的范围内进展焊接操作
〔3〕焊接成型时焊接处应无水锈、油渍等焊接后在焊接处无缺口、裂纹及较大的金属焊瘤用小锤敲击时应发出与钢筋同样的清脆声
钢筋端部的扭曲、弯折必须校直或切除
〔4〕直径大于等于16mm以上的钢筋必须焊接焊缝长度单面电焊为10d双面电焊为5d斜筋与横向主筋也需焊接
〔5〕当受力钢筋采用焊接接头时设置在同一构件内的焊接接头应互相错开
在任一焊接接头中心至长度为钢筋直径d的35倍且不小于500mm的区段内同一根钢筋不得有两个接头

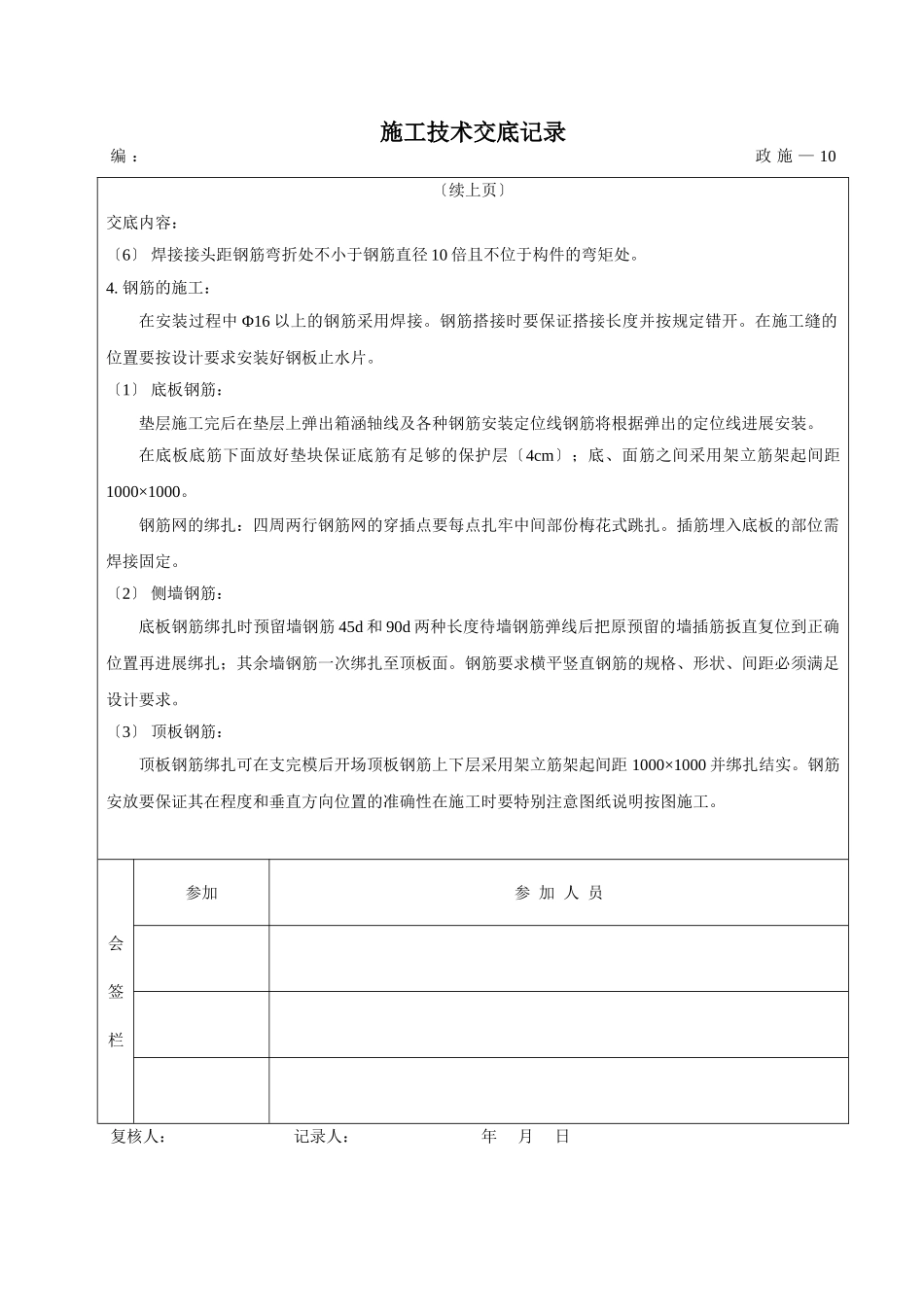

〔转下页〕复核人:记录人:年月日政根底设施工程施工技术交底记录编:政施—10〔续上页〕交底内容:〔6〕焊接接头距钢筋弯折处不小于钢筋直径10倍且不位于构件的弯矩处
钢筋的施工:在安装过程中Φ
