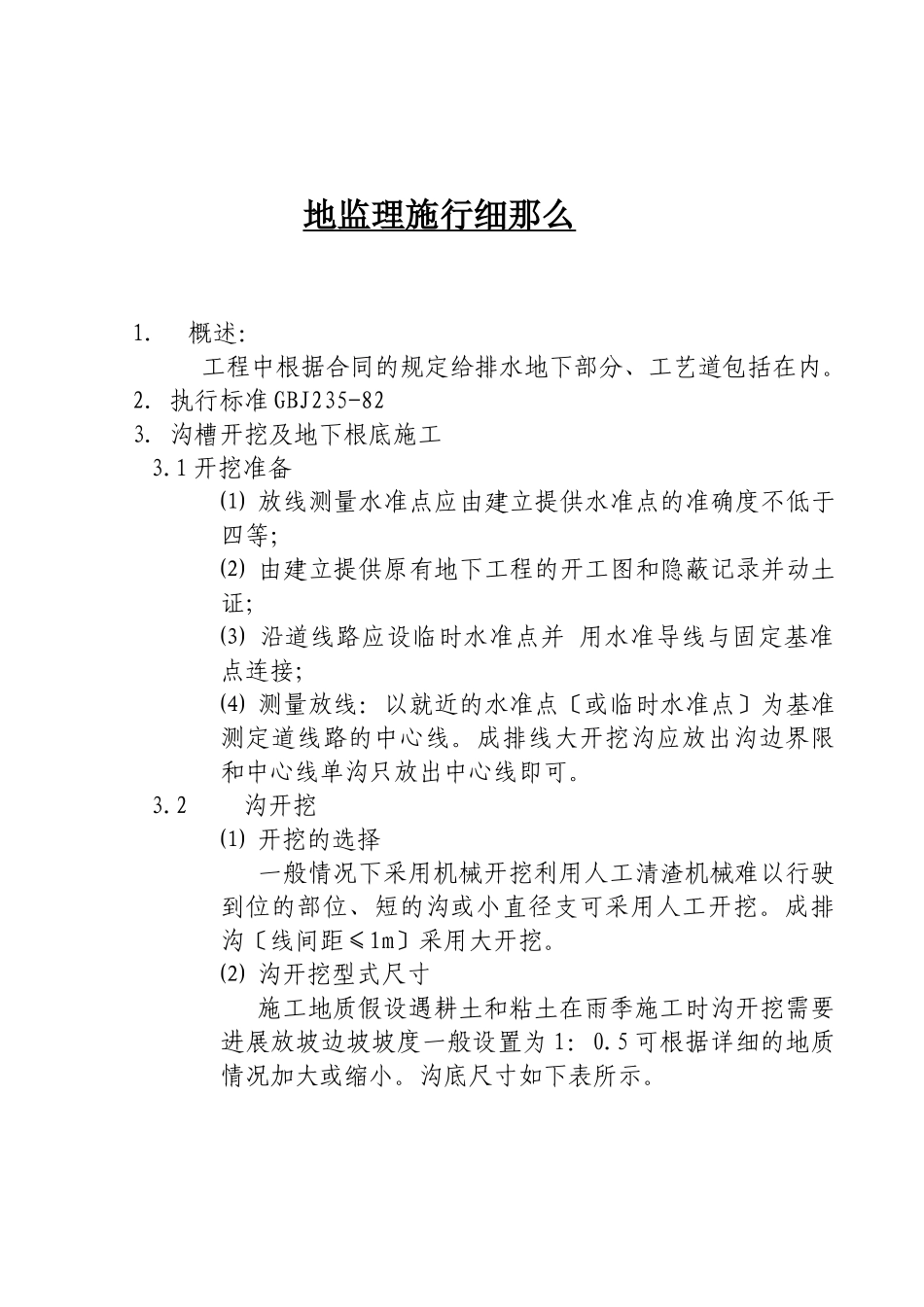

地监理施行细那么1.概述:工程中根据合同的规定给排水地下部分、工艺道包括在内
2.执行标准GBJ235-823.沟槽开挖及地下根底施工3
1开挖准备⑴放线测量水准点应由建立提供水准点的准确度不低于四等;⑵由建立提供原有地下工程的开工图和隐蔽记录并动土证;⑶沿道线路应设临时水准点并用水准导线与固定基准点连接;⑷测量放线:以就近的水准点〔或临时水准点〕为基准测定道线路的中心线
成排线大开挖沟应放出沟边界限和中心线单沟只放出中心线即可
2沟开挖⑴开挖的选择一般情况下采用机械开挖利用人工清渣机械难以行驶到位的部位、短的沟或小直径支可采用人工开挖
成排沟〔线间距≤1m〕采用大开挖
⑵沟开挖型式尺寸施工地质假设遇耕土和粘土在雨季施工时沟开挖需要进展放坡边坡坡度一般设置为1:0
5可根据详细的地质情况加大或缩小

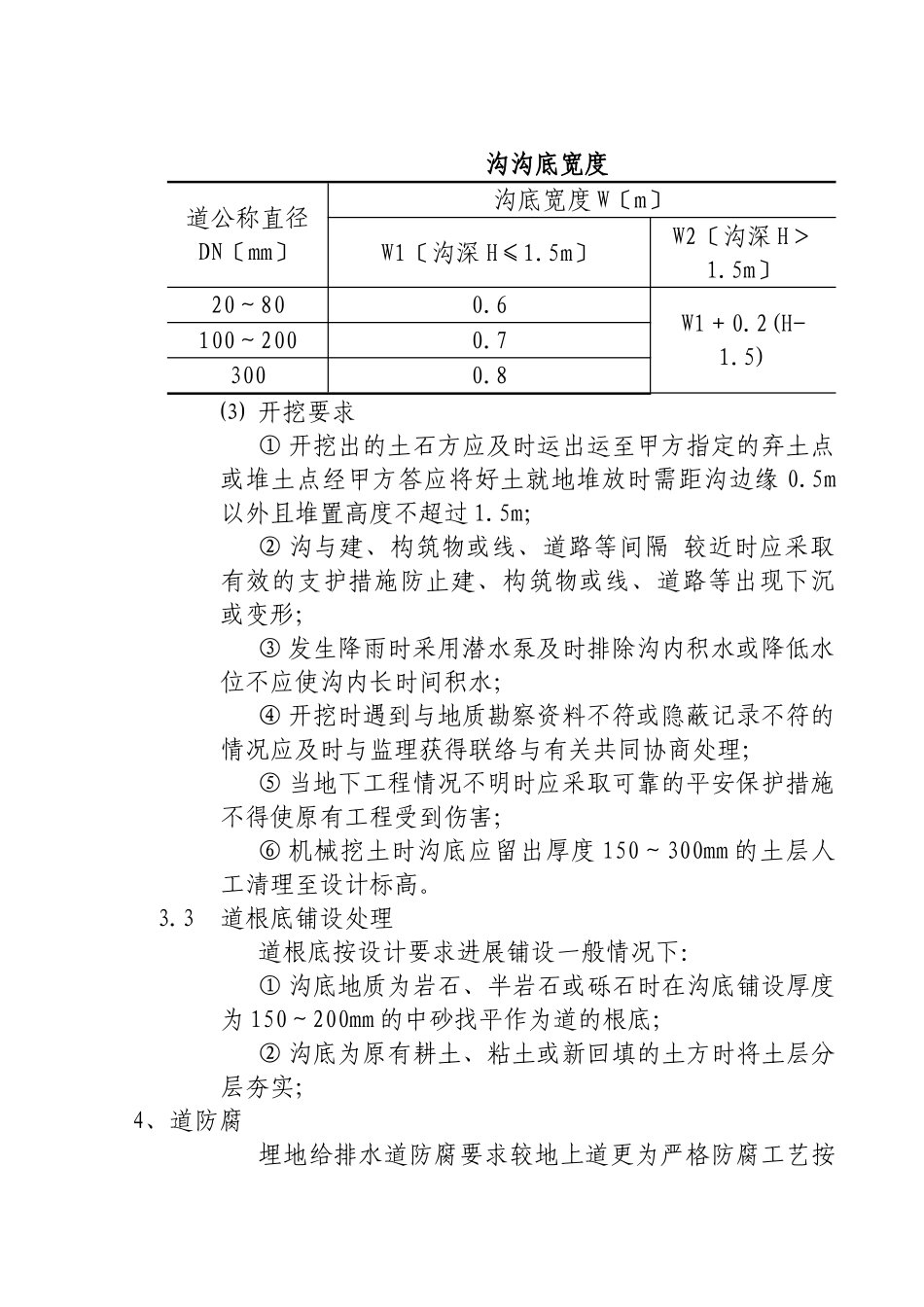

沟底尺寸如下表所示
沟沟底宽度道公称直径DN〔mm〕沟底宽度W〔m〕W1〔沟深H≤1
5m〕W2〔沟深H>1
5m〕20~800
5)100~2000
8⑶开挖要求①开挖出的土石方应及时运出运至甲方指定的弃土点或堆土点经甲方答应将好土就地堆放时需距沟边缘0
5m以外且堆置高度不超过1
5m;②沟与建、构筑物或线、道路等间隔较近时应采取有效的支护措施防止建、构筑物或线、道路等出现下沉或变形;③发生降雨时采用潜水泵及时排除沟内积水或降低水位不应使沟内长时间积水;④开挖时遇到与地质勘察资料不符或隐蔽记录不符的情况应及时与监理获得联络与有关共同协商处理;⑤当地下工程情况不明时应采取可靠的平安保护措施不得使原有工程受到伤害;⑥机械挖土时沟底应留出厚度150~300mm的土层人工清理至设计标高
3道根底铺设处理道根底按设计要求进展铺设一般情况下:①沟底地质为岩石、半岩石或砾石时在沟底铺设厚度为150~200mm的中砂找平作为道的根底;②沟底为原有耕
