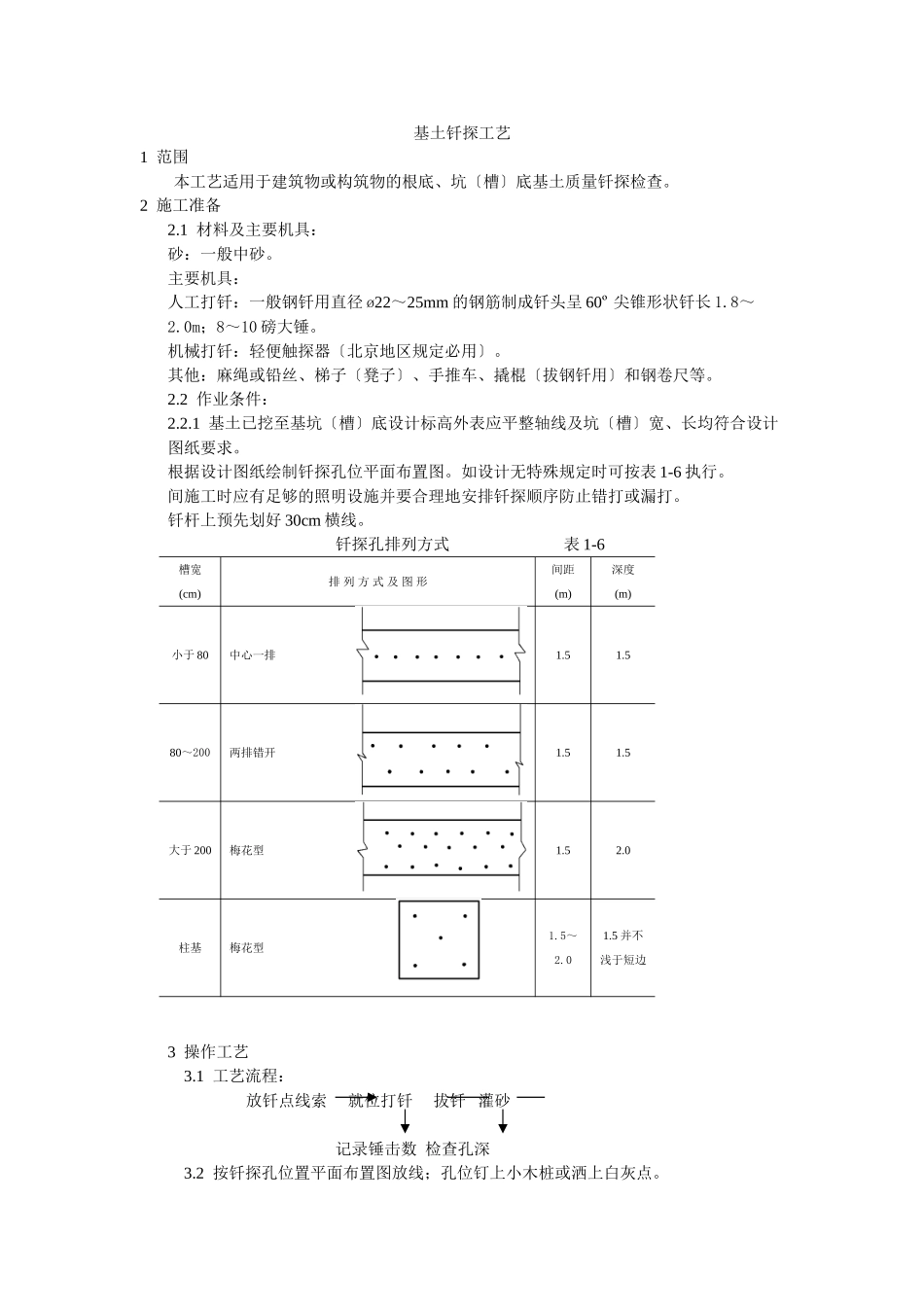

基土钎探工艺1范围本工艺适用于建筑物或构筑物的根底、坑〔槽〕底基土质量钎探检查
2施工准备2
1材料及主要机具:砂:一般中砂
主要机具:人工打钎:一般钢钎用直径ø22~25mm的钢筋制成钎头呈60º尖锥形状钎长1
0m;8~10磅大锤
机械打钎:轻便触探器〔北京地区规定必用〕
其他:麻绳或铅丝、梯子〔凳子〕、手推车、撬棍〔拔钢钎用〕和钢卷尺等
2作业条件:2
1基土已挖至基坑〔槽〕底设计标高外表应平整轴线及坑〔槽〕宽、长均符合设计图纸要求
根据设计图纸绘制钎探孔位平面布置图
如设计无特殊规定时可按表1-6执行
间施工时应有足够的照明设施并要合理地安排钎探顺序防止错打或漏打
钎杆上预先划好30cm横线
钎探孔排列方式表1-6槽宽(cm)排列方式及图形间距(m)深度(m)小于80中心一排1
580~200两排错开1
5大于200梅花型1
0柱基梅花型1
5并不浅于短边3操作工艺3
1工艺流程:放钎点线索就位打钎拔钎灌砂记录锤击数检查孔深3
2按钎探孔位置平面布置图放线;孔位钉上小木桩或洒上白灰点

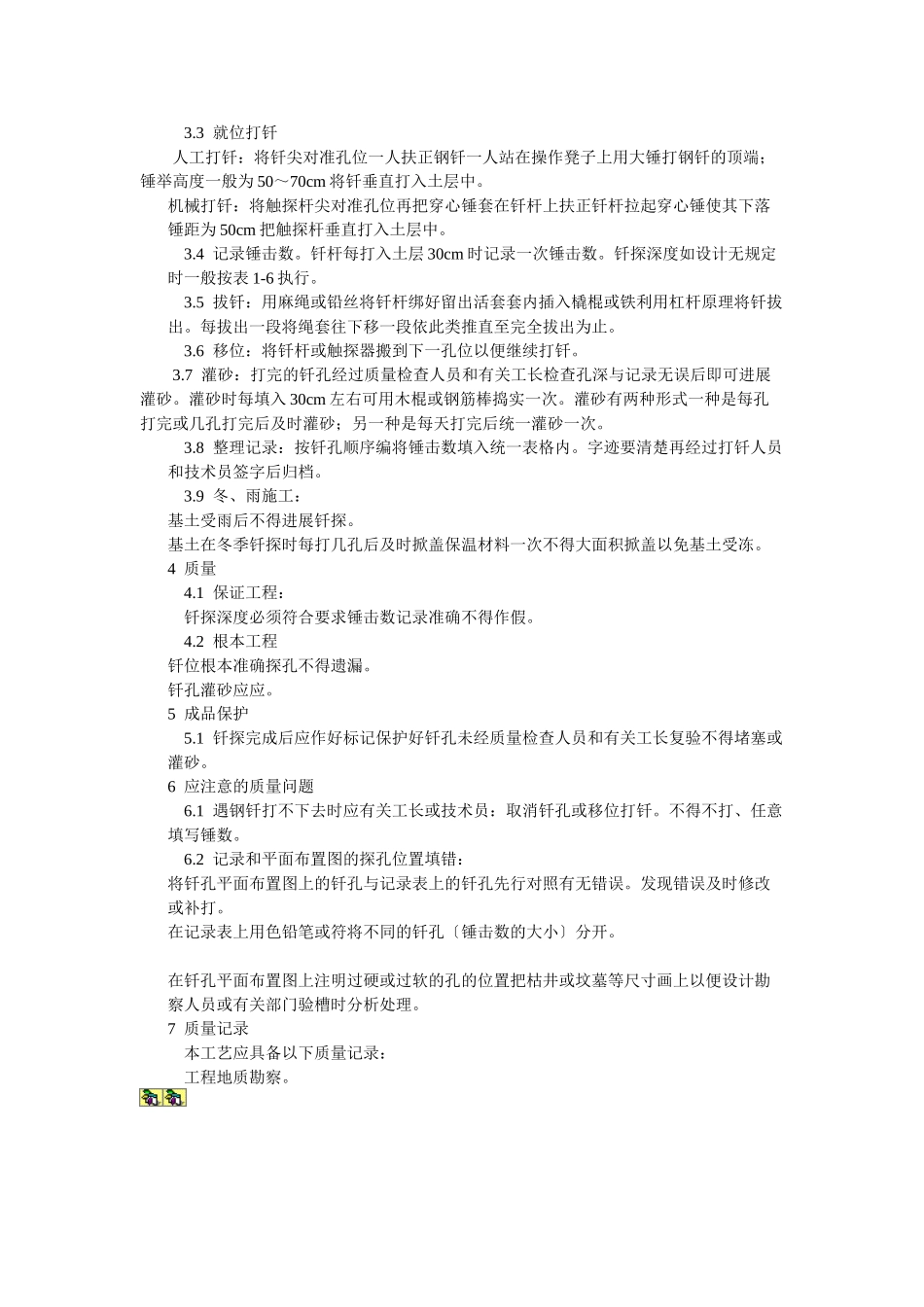

3就位打钎人工打钎:将钎尖对准孔位一人扶正钢钎一人站在操作凳子上用大锤打钢钎的顶端;锤举高度一般为50~70cm将钎垂直打入土层中
机械打钎:将触探杆尖对准孔位再把穿心锤套在钎杆上扶正钎杆拉起穿心锤使其下落锤距为50cm把触探杆垂直打入土层中
4记录锤击数
钎杆每打入土层30cm时记录一次锤击数
钎探深度如设计无规定时一般按表1-6执行
5拔钎:用麻绳或铅丝将钎杆绑好留出活套套内插入橇棍或铁利用杠杆原理将钎拔出
每拔出一段将绳套往下移一段依此类推直至完全拔出为止
6移位:将钎杆或触探器搬到下一孔位以便继续打钎
7灌砂:打完的钎孔经过质量检查人员和有关工长检查孔深与记录无误后即可进展灌砂
灌砂时每填入30cm左右可用木棍
