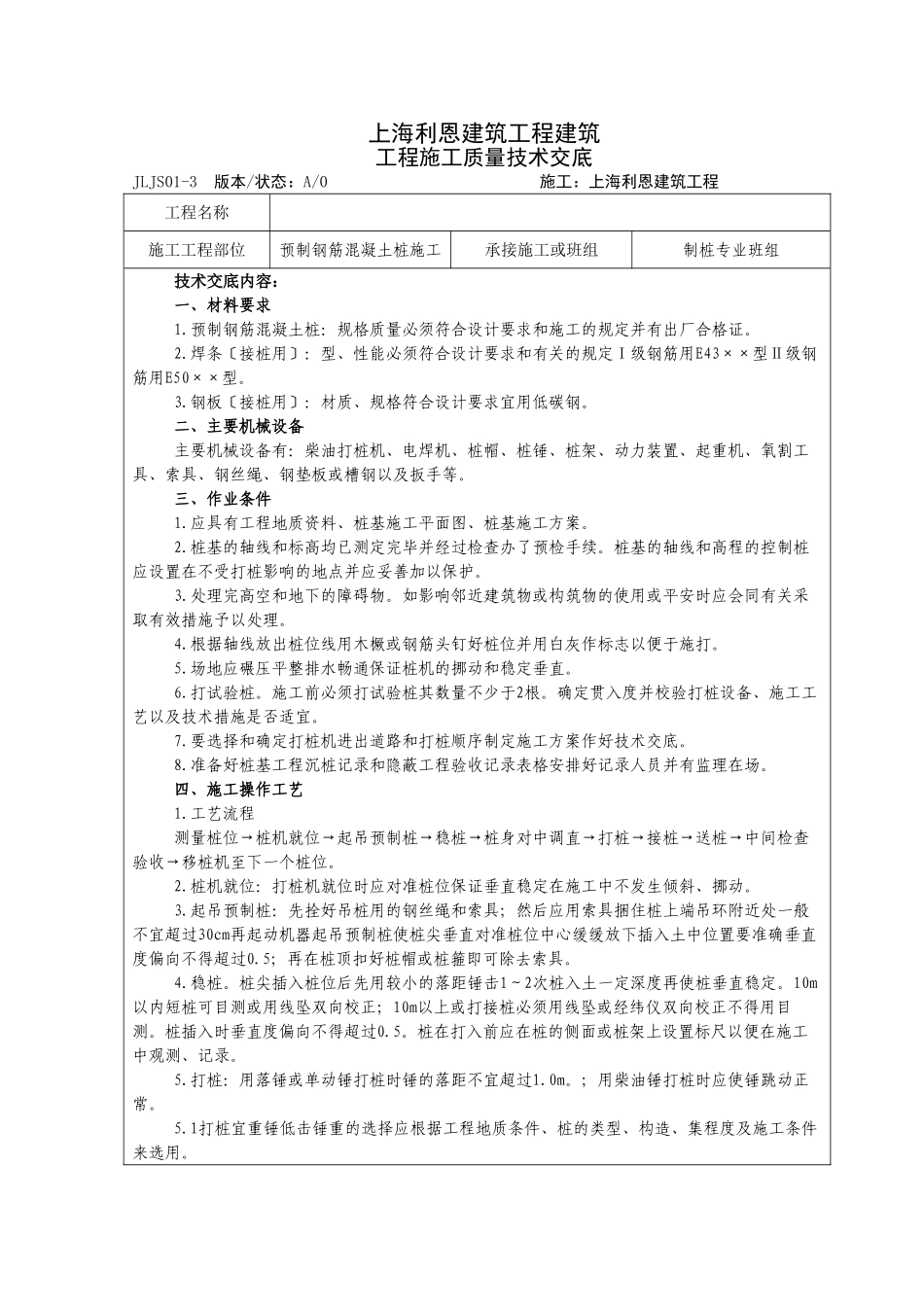

上海利恩建筑工程建筑工程施工质量技术交底JLJS01-3版本/状态:A/0施工:上海利恩建筑工程工程名称施工工程部位预制钢筋混凝土桩施工承接施工或班组制桩专业班组技术交底内容:一、材料要求1
预制钢筋混凝土桩:规格质量必须符合设计要求和施工的规定并有出厂合格证
焊条〔接桩用〕:型、性能必须符合设计要求和有关的规定Ⅰ级钢筋用E43××型Ⅱ级钢筋用E50××型
钢板〔接桩用〕:材质、规格符合设计要求宜用低碳钢
二、主要机械设备主要机械设备有:柴油打桩机、电焊机、桩帽、桩锤、桩架、动力装置、起重机、氧割工具、索具、钢丝绳、钢垫板或槽钢以及扳手等
三、作业条件1
应具有工程地质资料、桩基施工平面图、桩基施工方案
桩基的轴线和标高均已测定完毕并经过检查办了预检手续
桩基的轴线和高程的控制桩应设置在不受打桩影响的地点并应妥善加以保护
处理完高空和地下的障碍物
如影响邻近建筑物或构筑物的使用或平安时应会同有关采取有效措施予以处理
根据轴线放出桩位线用木橛或钢筋头钉好桩位并用白灰作标志以便于施打
场地应碾压平整排水畅通保证桩机的挪动和稳定垂直
施工前必须打试验桩其数量不少于2根
确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜
要选择和确定打桩机进出道路和打桩顺序制定施工方案作好技术交底
准备好桩基工程沉桩记录和隐蔽工程验收记录表格安排好记录人员并有监理在场
四、施工操作工艺1
工艺流程测量桩位→桩机就位→起吊预制桩→稳桩→桩身对中调直→打桩→接桩→送桩→中间检查验收→移桩机至下一个桩位
桩机就位:打桩机就位时应对准桩位保证垂直稳定在施工中不发生倾斜、挪动

起吊预制桩:先拴好吊桩用的钢丝绳和索具;然后应用索具捆住桩上端吊环附近处一般不宜超过30cm再起动机器起吊预制桩使桩尖垂直对准桩位中心缓缓放下插入土中位置要准确垂直度偏向不得超
