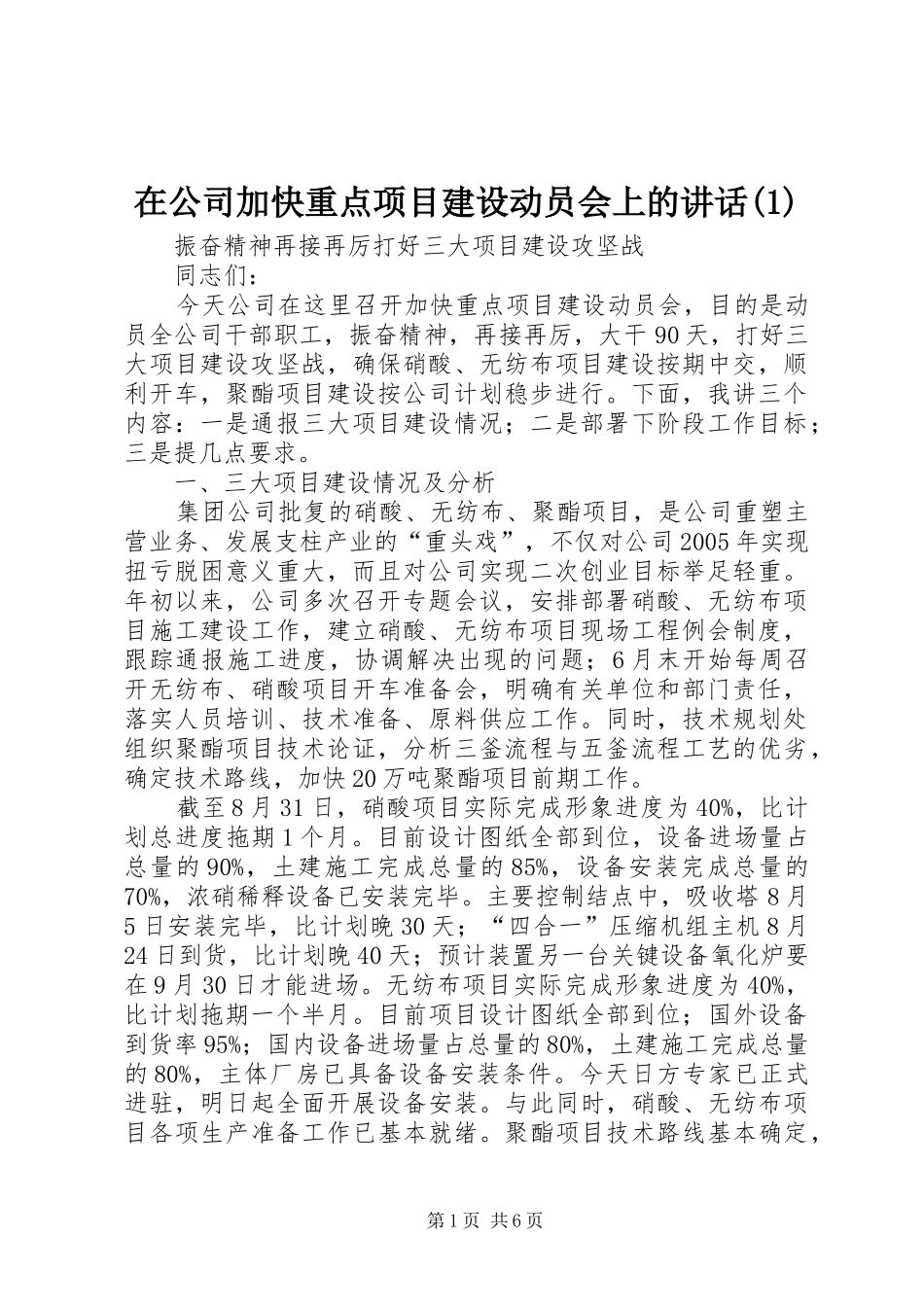

在公司加快重点项目建设动员会上的讲话(1)振奋精神再接再厉打好三大项目建设攻坚战同志们:今天公司在这里召开加快重点项目建设动员会,目的是动员全公司干部职工,振奋精神,再接再厉,大干90天,打好三大项目建设攻坚战,确保硝酸、无纺布项目建设按期中交,顺利开车,聚酯项目建设按公司计划稳步进行
下面,我讲三个内容:一是通报三大项目建设情况;二是部署下阶段工作目标;三是提几点要求
一、三大项目建设情况及分析集团公司批复的硝酸、无纺布、聚酯项目,是公司重塑主营业务、发展支柱产业的“重头戏”,不仅对公司2005年实现扭亏脱困意义重大,而且对公司实现二次创业目标举足轻重
年初以来,公司多次召开专题会议,安排部署硝酸、无纺布项目施工建设工作,建立硝酸、无纺布项目现场工程例会制度,跟踪通报施工进度,协调解决出现的问题;6月末开始每周召开无纺布、硝酸项目开车准备会,明确有关单位和部门责任,落实人员培训、技术准备、原料供应工作
同时,技术规划处组织聚酯项目技术论证,分析三釜流程与五釜流程工艺的优劣,确定技术路线,加快20万吨聚酯项目前期工作
截至8月31日,硝酸项目实际完成形象进度为40%,比计划总进度拖期1个月
目前设计图纸全部到位,设备进场量占总量的90%,土建施工完成总量的85%,设备安装完成总量的70%,浓硝稀释设备已安装完毕
主要控制结点中,吸收塔8月5日安装完毕,比计划晚30天;“四合一”压缩机组主机8月24日到货,比计划晚40天;预计装置另一台关键设备氧化炉要在9月30日才能进场
无纺布项目实际完成形象进度为40%,比计划拖期一个半月
目前项目设计图纸全部到位;国外设备到货率95%;国内设备进场量占总量的80%,土建施工完成总量的80%,主体厂房已具备设备安装条件
今天日方专家已正式进驻,明日起全面开展设备安装
与此同时,硝酸、无纺布项目各项生产准备工作已基本就绪
聚酯项目技术路线基
