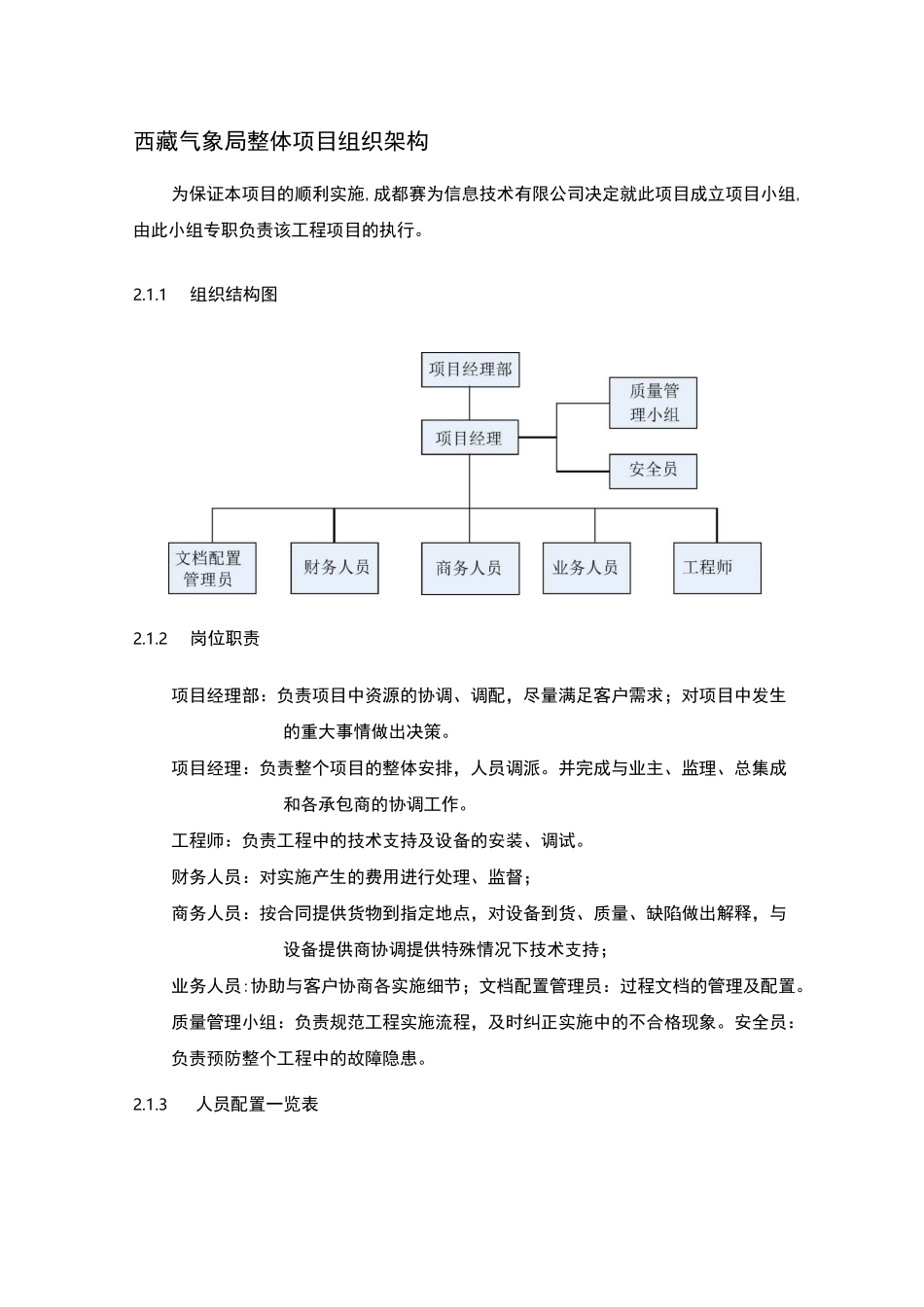

西藏气象局整体项目组织架构为保证本项目的顺利实施,成都赛为信息技术有限公司决定就此项目成立项目小组,由此小组专职负责该工程项目的执行
1组织结构图2
2岗位职责项目经理部:负责项目中资源的协调、调配,尽量满足客户需求;对项目中发生的重大事情做出决策
项目经理:负责整个项目的整体安排,人员调派
并完成与业主、监理、总集成和各承包商的协调工作
工程师:负责工程中的技术支持及设备的安装、调试
财务人员:对实施产生的费用进行处理、监督;商务人员:按合同提供货物到指定地点,对设备到货、质量、缺陷做出解释,与设备提供商协调提供特殊情况下技术支持;业务人员:协助与客户协商各实施细节;文档配置管理员:过程文档的管理及配置
质量管理小组:负责规范工程实施流程,及时纠正实施中的不合格现象
安全员:负责预防整个工程中的故障隐患

3人员配置一览表姓名职务电话邮件地址周海飞项目经理tht-冷人珲技术经理韩林财务人员张涛商务人员黄征宇业务人员王磊文档配置管理员罗超质量管理小组杨畅安全员2
2项目实施管理计划2
1供货进度计划在大型项目中,是否能按工期完成的一个关键因素就是设备能否按时到货成都赛为信息技术有限公司商务部结合多年在大型系统集成项目的成功经验,形成了一套有效的设备采购管理机制
商务部的主要职能为:全面负责本项目的定货、分货、发货事宜;协调与公司内部营运部门的关系;向项目管理组汇报设备到货情况
可见,公司有实力足以保证设备的准时到货
2工程实施进度表我公司承诺签订合同之日起,60日内完成硬件设备交货、安装调试及系统集成,将货物运抵招标文件中指定的到货点

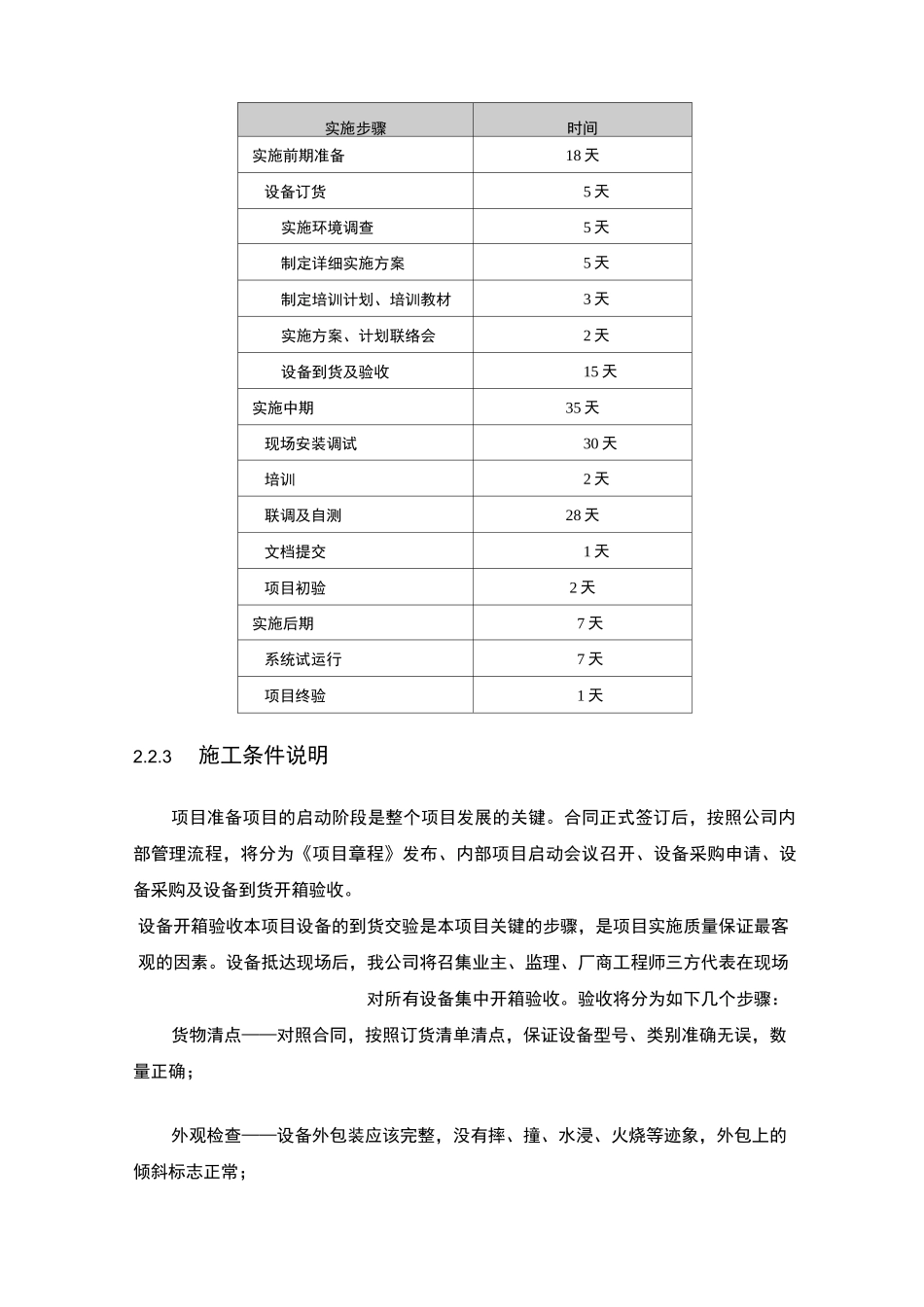

(项目实施周期自合同签定之日开始计算)实施步骤时间实施前期准备18天设备订货5天实施环境调查5天制定详细实施方案5天制定培训计划、培训教材3天实施方案、计划联络会2天设备到货及验收15天实施中期35天现场安装调试
