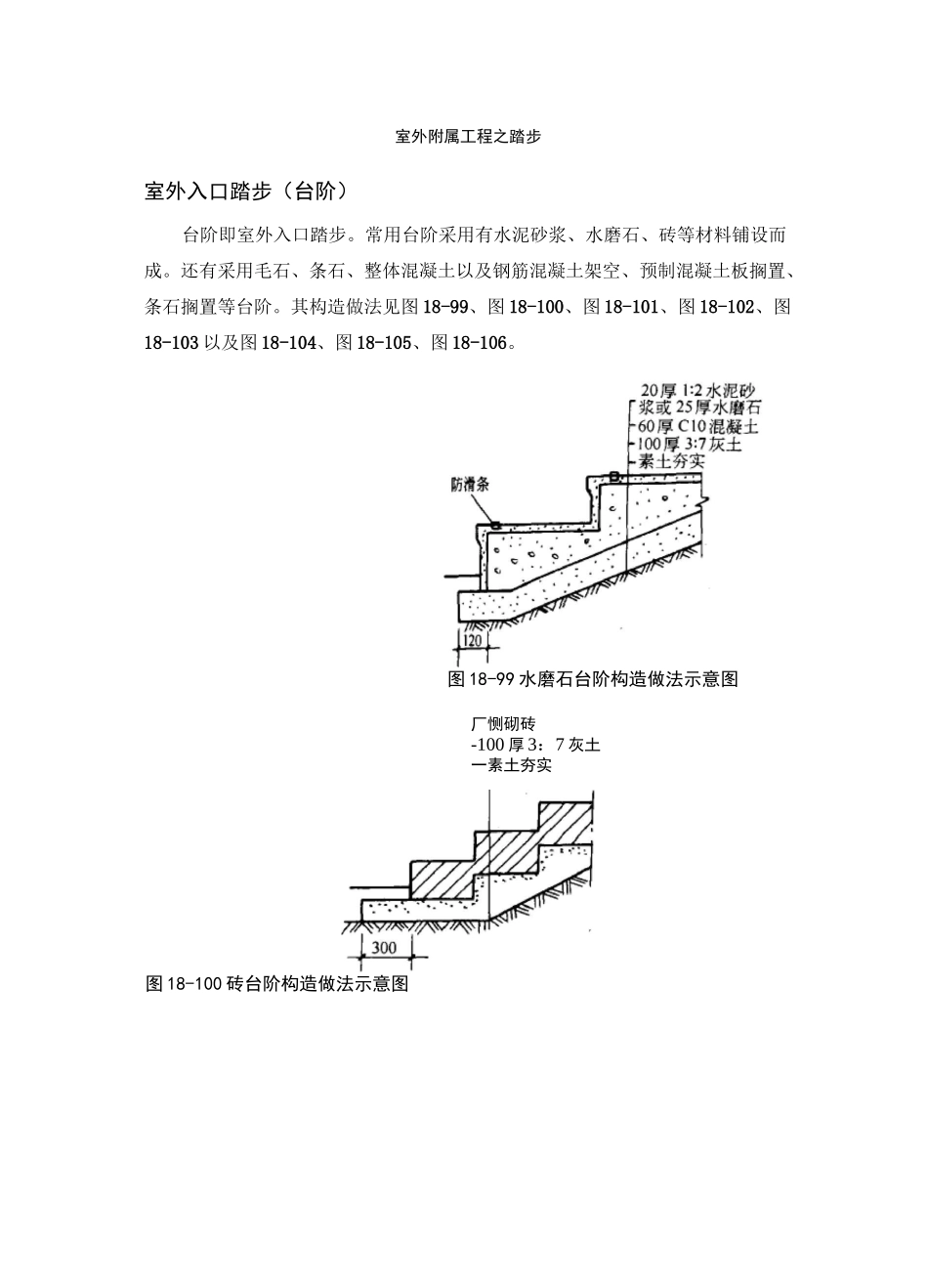

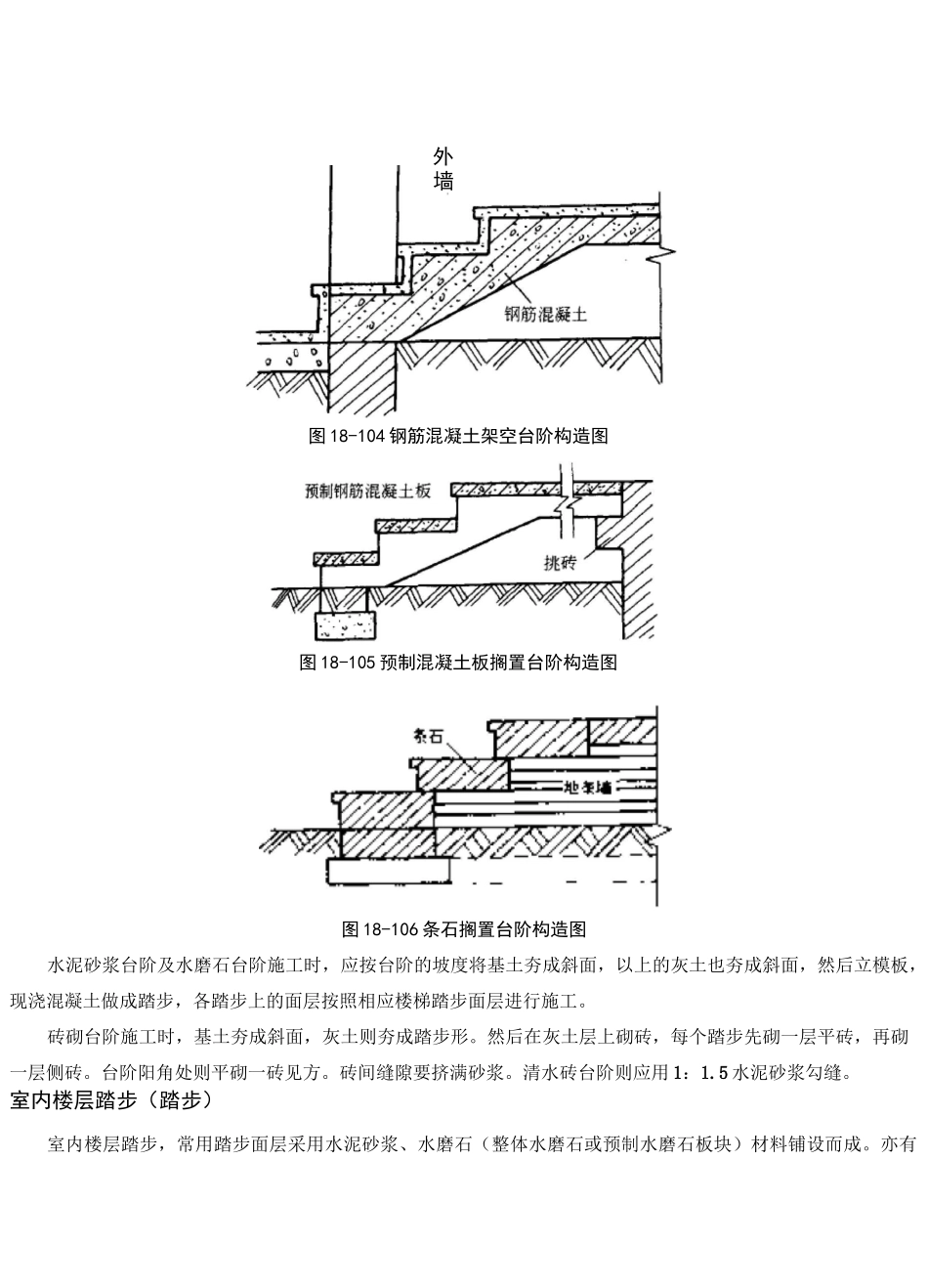

室外附属工程之踏步室外入口踏步(台阶)台阶即室外入口踏步。常用台阶采用有水泥砂浆、水磨石、砖等材料铺设而成。还有采用毛石、条石、整体混凝土以及钢筋混凝土架空、预制混凝土板搁置、条石搁置等台阶。其构造做法见图18-99、图18-100、图18-101、图18-102、图18-103以及图18-104、图18-105、图18-106。图18-99水磨石台阶构造做法示意图厂恻砌砖-100厚3:7灰土一素土夯实图18-100砖台阶构造做法示意图乱石丈于冰冻深度昆口知厚水泥砂浆”r混砂垫层图18-101毛石台阶构造图z/0垫层伽公妙Z〃7图18-102条石台阶构造图水泥砂浆抹面垫层乃氐JY图18-103整体混凝土台阶构造图混淅土台阶图18-106条石搁置台阶构造图水泥砂浆台阶及水磨石台阶施工时,应按台阶的坡度将基土夯成斜面,以上的灰土也夯成斜面,然后立模板,现浇混凝土做成踏步,各踏步上的面层按照相应楼梯踏步面层进行施工。砖砌台阶施工时,基土夯成斜面,灰土则夯成踏步形。然后在灰土层上砌砖,每个踏步先砌一层平砖,再砌一层侧砖。台阶阳角处则平砌一砖见方。砖间缝隙要挤满砂浆。清水砖台阶则应用1:1.5水泥砂浆勾缝。室内楼层踏步(踏步)室内楼层踏步,常用踏步面层采用水泥砂浆、水磨石(整体水磨石或预制水磨石板块)材料铺设而成。亦有外墙图18-104钢筋混凝土架空台阶构造图图18-105预制混凝土板搁置台阶构造图采用大理石、花岗石和砖(缸砖、陶瓷地砖、水泥花砖)等板块材料铺设而成。1.组成材料所用的材料同本章“18-4整体面层铺设”和“18-5板块面层铺设”中同类面层中的组成材料。2.施工要点(1)楼梯踏步的高度,应以楼梯间结构层的标高结合楼梯上、下级踏步与平台、走道连接处面层的做法进行划分,以使铺设后每级踏步的高度与上一级踏步和下一级踏步的高度差不应大于10mm。(2)楼梯踏步面施工前,应在楼梯一侧墙面上画出各个踏步做面层后的高宽尺寸及形状,或按每个梯段的上、下两头踏步口画一斜线作为分步标准,见图18-107。图18-107画斜线作为分步标准示意图(3)楼梯踏步面层的施工与相应的面层基本相同,每个踏步宜先抹立面(踢面)后再抹平面(踏面)。楼梯踏步面层应自上而下进行施工。(4)水磨石面层常做水泥钢屑防滑条,见图18-108。有防滑条的踏步,应在底层砂浆抹完后,用素水泥浆粘上用水浸泡过的米厘条,然后抹面层砂浆,与米厘条相平,待面层砂浆凝固后,取出米厘条,在槽内填以1:1.5水泥钢屑浆,并高出踏面4〜5mm,用圆阳角抹子捋实捋光。亦可采用预制的水泥钢屑防滑条,用素水泥浆粘结埋入槽内。图18-108楼梯防滑条踏步面层构造做法图(5)水泥砂浆楼梯踏步施工:1)清扫基层,洒水润湿,并涂素水泥浆一道,随即抹1:3水泥砂浆(体积比)底子灰,厚约15mm;2)抹立面(踢面)时,先用靠尺压在上面,并按尺寸留出灰口,依着靠尺用木抹搓平,见图18-109(a);再把靠尺支在立面上抹平面,依着靠尺用木抹搓平,见图18-109(b),并做出棱角,把底子灰划麻,次日罩面;图18-109楼梯踏步抹面步骤3)罩面灰宜采用1:2〜2.5水泥砂浆(体积比),厚8mm。应根据砂浆干湿情况先抹出几步,再返上去压光,并用阴、阳角抹子将阴、阳角搏光,24h后开始浇水养护,一般是一周左右,在未达到强度前严禁上人。(6)现制水磨石楼梯踏步施工:1)罩面一般用1:1.5水泥石粒浆(体积比),石粒常用粒径为4〜6mm。其他参见“水泥砂浆楼梯踏步”和同类面层施工;2)完工后应用木板或草帘等铺设在踏步上保护。(7)预制水磨石、大理石板等楼梯踏步施工:1)先在立墙上弹出踢脚线和踏步线,方法参见本施工要求(2)2)安装顺序应为踢脚板f踏步立板f踏步板,逐步由上往下安装;3)穿踏步板的楼梯栏杆洞眼位置必须准确,洞眼可稍大一些,楼梯栏杆安装后用与踏步板同颜色的素水泥浆灌严;4)踢脚线、踏步立板和踏步板的施工(安装)方法,参见本章“18-5-3大理石面层和花岗石面层”、“18-5-4预制板块面层”;5)施工(安装)后应铺设木板保护,7d内不准上人,14d内不准运输材料等重物。(8)楼梯踏步面层未验收前,应严加保护,以防碰坏或撞掉踏步边角。坡道坡道(大门坡道)采用水泥砂浆、水磨石、混凝土等材料铺设...
