城市建设投资局上半年工作总结20XX年上半年,我局在市委、市政府的正确领导下,在市直各部门的殷切关怀下,在社会各界的大力支持下,紧紧围绕我市“为纪念改革开放三十周年暨撤县设市二十周年”活动,努力促进我市现代化中等城市建设步伐,全体人员团结一心,努力拼搏,较好地完成了上半年的工作任务
一、新城小区建设新城小区作为我市机关干部及社会各界关心、关注的焦点,用地面积450余亩,总建筑面积50余万平方米,总投资约5亿元,到目前为止,共完成投资4
7亿元,完成了总工程量的96%,其中今年上半年完成0

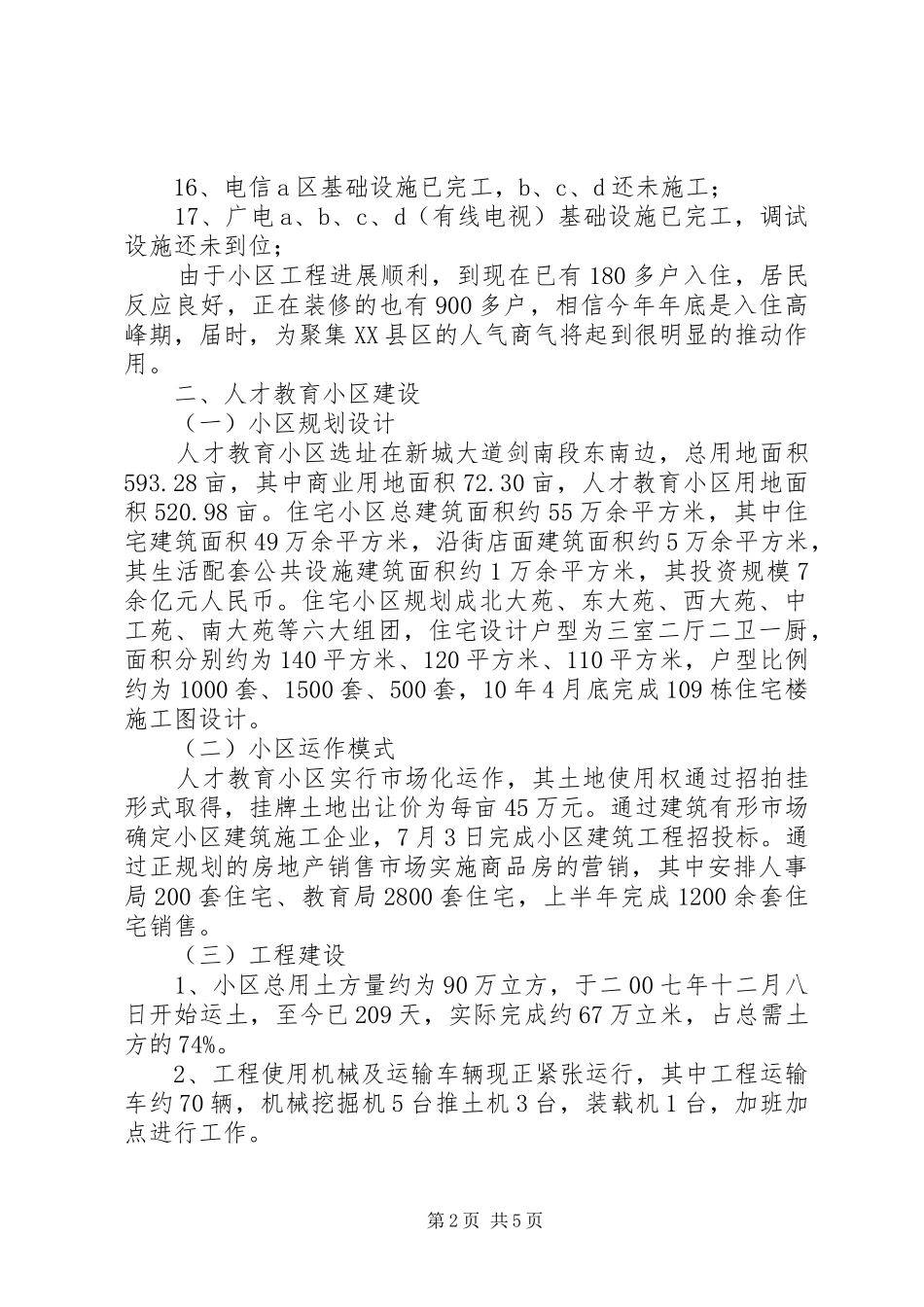

7亿元,小区内各种基础设施工程已基本完工,各种设施设备也基本到位,水、电、煤气全部交付使用,截止到10年6月30日,其它项目工程量的完成情况如下:1、外部环境工程的土方、路基、路面硬化、雨、污水管道全部完工;2、广场砖铺装完成了95%;3、停车位全部完工;4、自行车棚全部完成;5、绿化工程95%;6、亮化完成了70%;7、柏油a区完成了四分之一,d区全部完工;8、监控工程完成了70%左右;9、外墙漆全部完工;10、各维修工程完成95%左右;11、b区旱喷泉完成80%左右,c区假山、小桥流水等工程完成80%左右;12、a区物管理大楼交付使用,b、c、d区物管大楼基本交付使用;13、游步道、路面花岗岩铺张等工程完成65%左右;14、会所一、二交付使用;15、强电、弱电基础工程完工;第1页共5页16、电信a区基础设施已完工,b、c、d还未施工;17、广电a、b、c、d(有线电视)基础设施已完工,调试设施还未到位;由于小区工程进展顺利,到现在已有180多户入住,居民反应良好,正在装修的也有900多户,相信今年年底是入住高峰期,届时,为聚集XX县区的人气商气将起到很明显的推动作用
二、人才教育小区建设(一)小区规划设计人才教育小区选址在新城大道剑南段东南边,总用地面积593
28亩,其中商业用地面积
