2乡宁县樊家坪小区公租房5#楼基础模板施工方案乡宁县樊家坪小区公租房5#楼基础模板施工方案一、编制依据1、乡宁县樊家坪小区公租房5#楼施工组织设计2、施工合同及相关协议3、施工图纸、技术核定单及变更4、《建筑工程施工质量验收统一标准》GB50300-2013《混凝土施工技术规范》QB0201-20155、施工现场条件二、工程概况本工程为乡宁县樊家坪小区公租房5#楼,地上十一层,地下一层,地下室层高5
4m,一至十一层层高均为3
0m,建筑总高度33
3m,建筑面积为7281
剪力墙结构,基础采用钢筋混凝土筏板基础
本工程基础垫层侧模采用砌筑120mm厚(M10水泥砂浆MU10机红砖砌筑)砖挡墙做为侧模板,基础筏板、剪力墙、梁、柱、顶板、电梯井、集水井坑支模采用多层板木龙骨支设

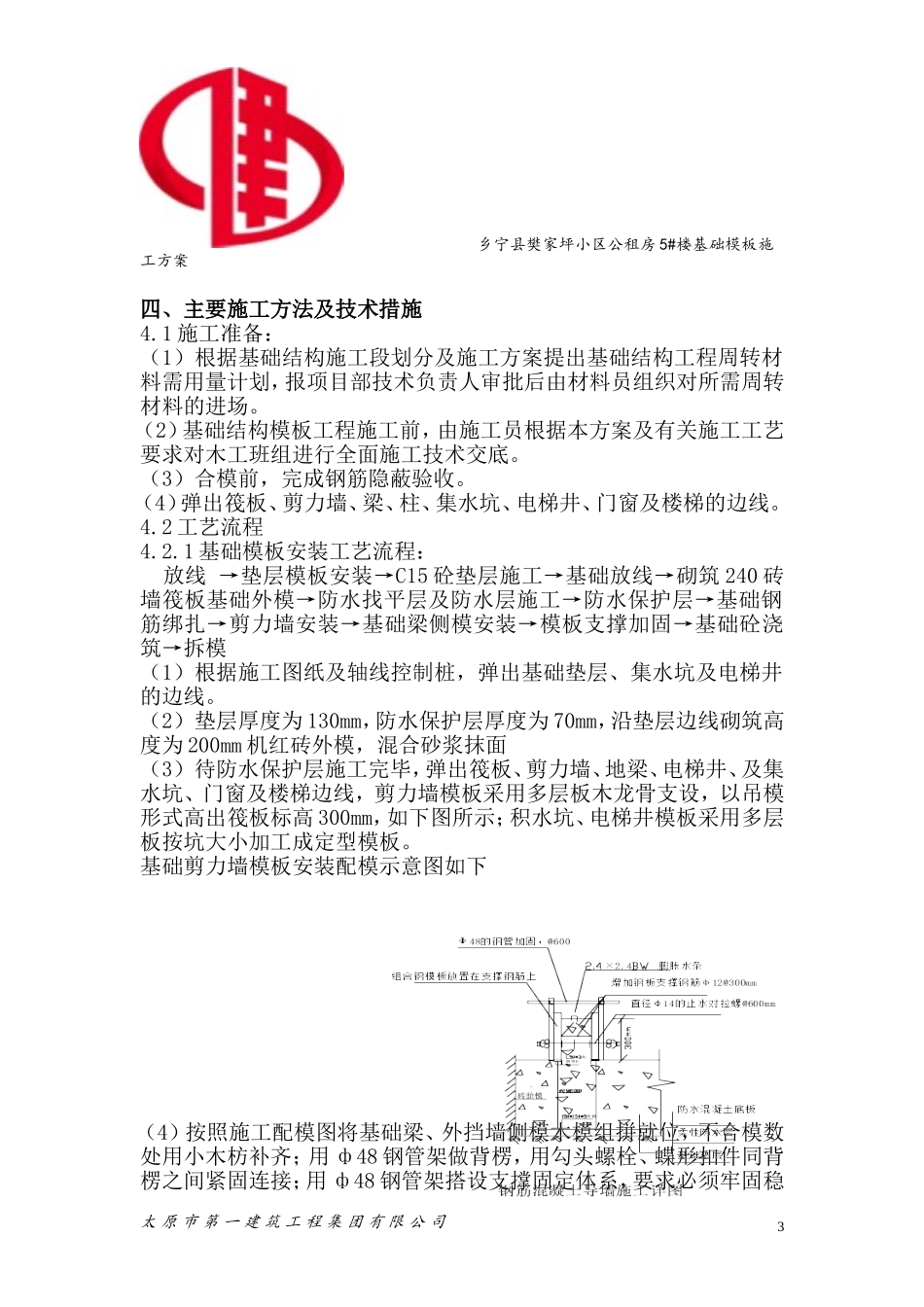

三、施工部署1、项目部管理机构2、施工机械准备表主要施工机械需用量计划表太原市第一建筑工程集团有限公司名称规格功率数量项目经理:侯军军项目副经理:祁彦章技术负责人:葛锦宗技术员刘晓强模板工程施工班组材料员赵帅萌安全员王凌超造价员安晓丽质量员郭帅帅施工员张连宝机械员宋凡资料员郭帅帅3乡宁县樊家坪小区公租房5#楼基础模板施工方案四、主要施工方法及技术措施4
1施工准备:(1)根据基础结构施工段划分及施工方案提出基础结构工程周转材料需用量计划,报项目部技术负责人审批后由材料员组织对所需周转材料的进场
(2)基础结构模板工程施工前,由施工员根据本方案及有关施工工艺要求对木工班组进行全面施工技术交底
(3)合模前,完成钢筋隐蔽验收
(4)弹出筏板、剪力墙、梁、柱、集水坑、电梯井、门窗及楼梯的边线
2工艺流程4
1基础模板安装工艺流程:放线→垫层模板安装→C15砼垫层施工→基础放线→砌筑240砖墙筏板基础外模→防水找平层及防水层施工→防水保护层→基础钢筋绑扎→剪力墙安装→基础梁侧模安装→模板支撑加
