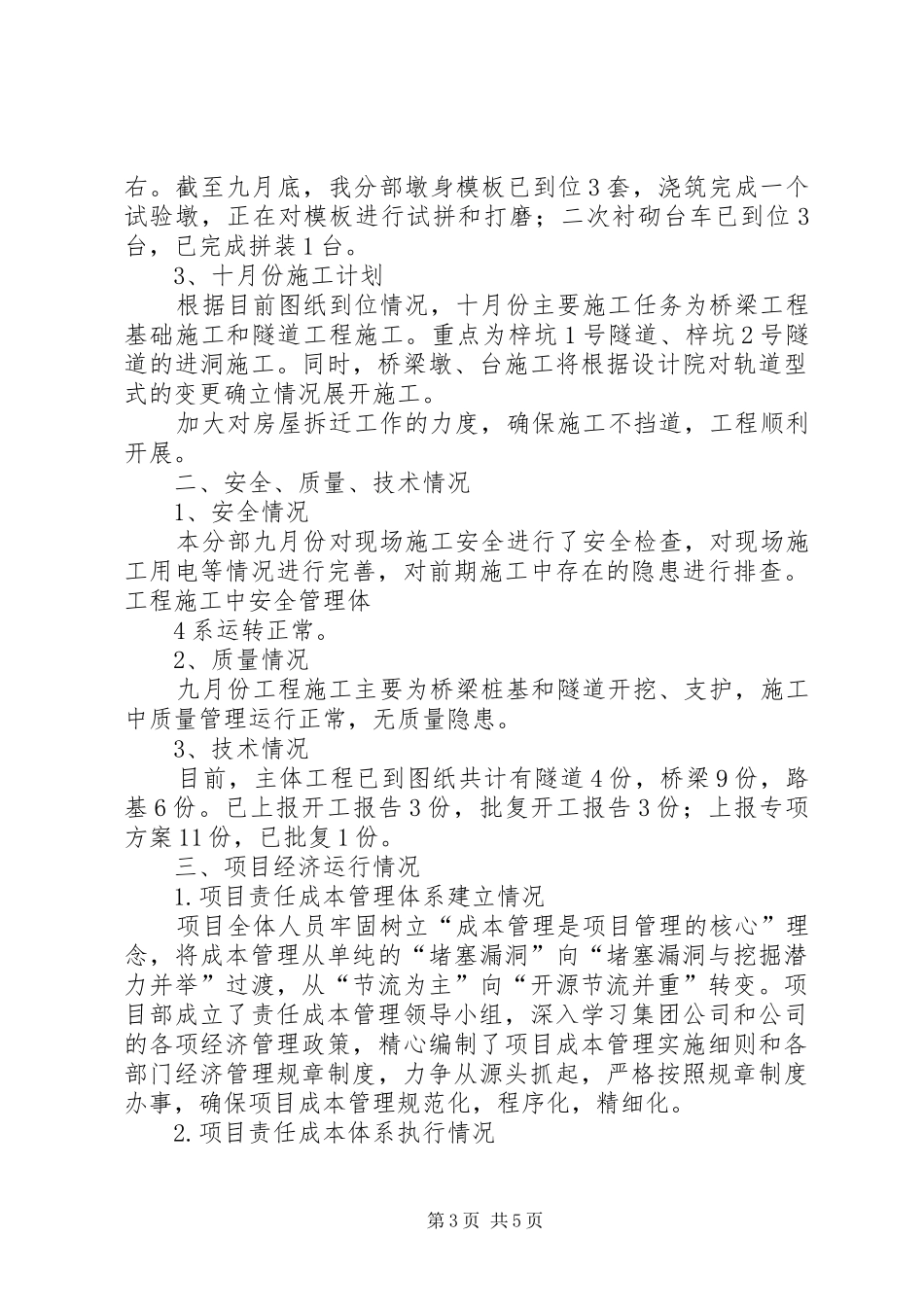

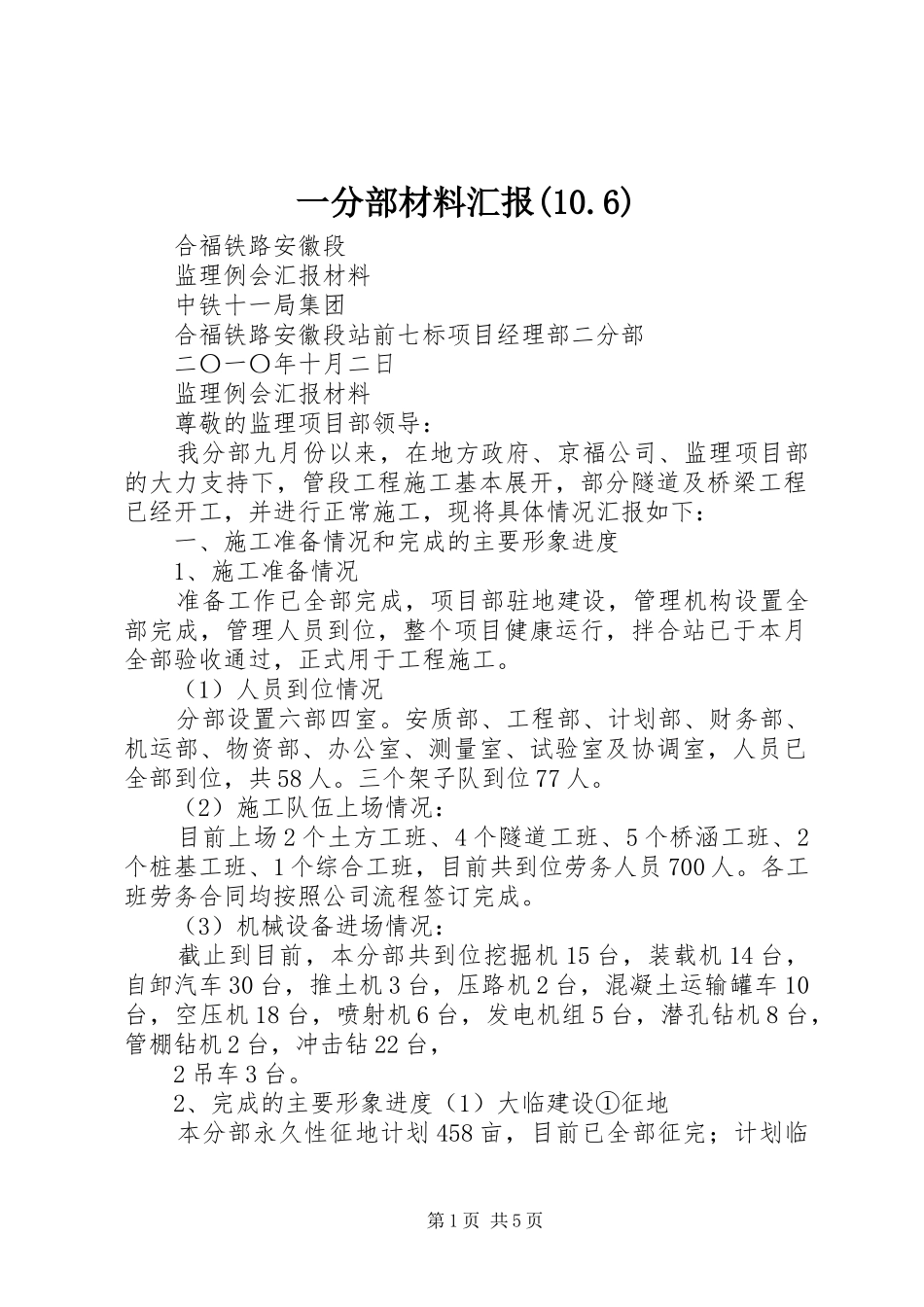

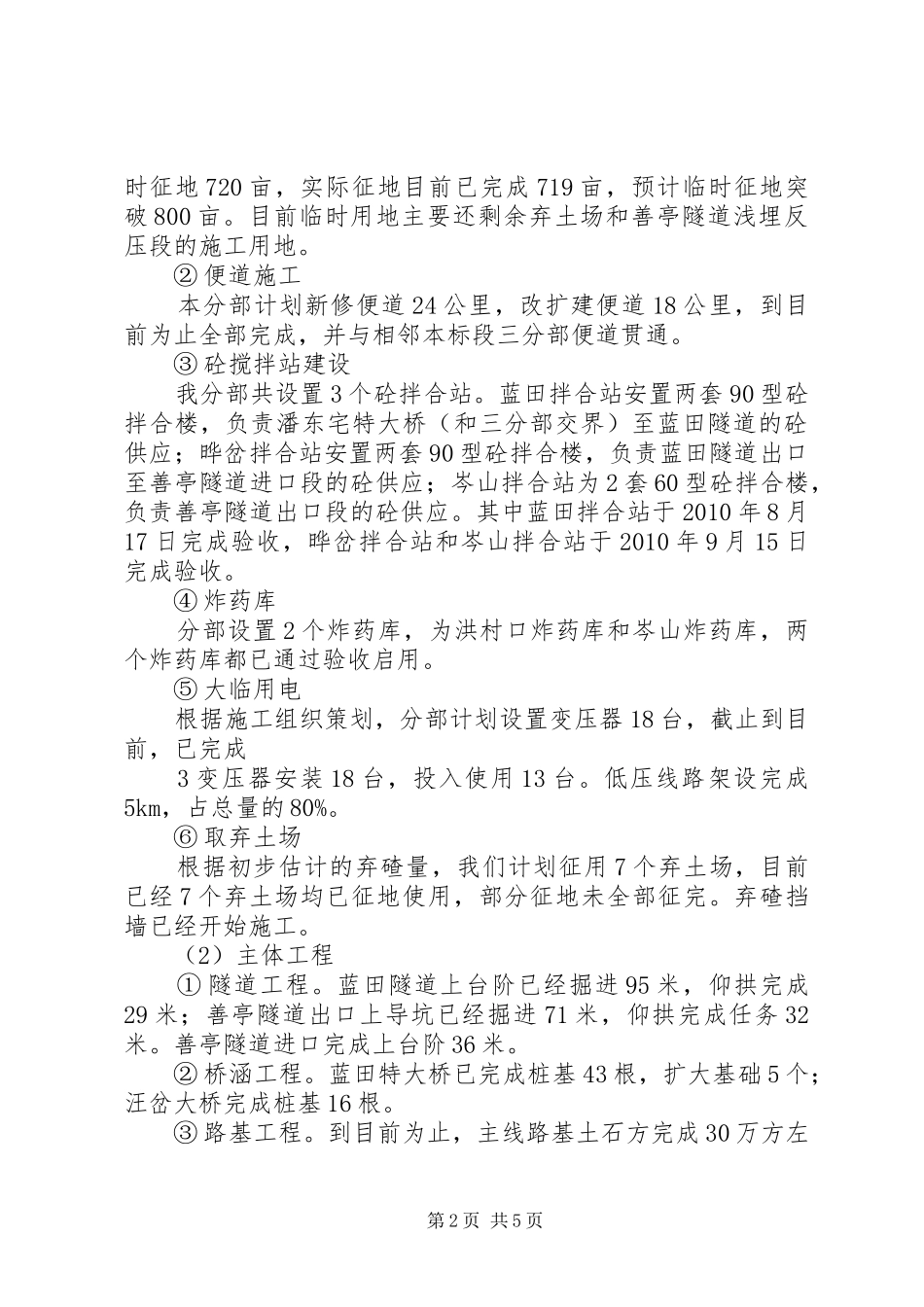

一分部材料汇报(10.6)合福铁路安徽段监理例会汇报材料中铁十一局集团合福铁路安徽段站前七标项目经理部二分部二〇一〇年十月二日监理例会汇报材料尊敬的监理项目部领导:我分部九月份以来,在地方政府、京福公司、监理项目部的大力支持下,管段工程施工基本展开,部分隧道及桥梁工程已经开工,并进行正常施工,现将具体情况汇报如下:一、施工准备情况和完成的主要形象进度1、施工准备情况准备工作已全部完成,项目部驻地建设,管理机构设置全部完成,管理人员到位,整个项目健康运行,拌合站已于本月全部验收通过,正式用于工程施工。(1)人员到位情况分部设置六部四室。安质部、工程部、计划部、财务部、机运部、物资部、办公室、测量室、试验室及协调室,人员已全部到位,共58人。三个架子队到位77人。(2)施工队伍上场情况:目前上场2个土方工班、4个隧道工班、5个桥涵工班、2个桩基工班、1个综合工班,目前共到位劳务人员700人。各工班劳务合同均按照公司流程签订完成。(3)机械设备进场情况:截止到目前,本分部共到位挖掘机15台,装载机14台,自卸汽车30台,推土机3台,压路机2台,混凝土运输罐车10台,空压机18台,喷射机6台,发电机组5台,潜孔钻机8台,管棚钻机2台,冲击钻22台,2吊车3台。2、完成的主要形象进度(1)大临建设①征地本分部永久性征地计划458亩,目前已全部征完;计划临第1页共5页时征地720亩,实际征地目前已完成719亩,预计临时征地突破800亩。目前临时用地主要还剩余弃土场和善亭隧道浅埋反压段的施工用地。②便道施工本分部计划新修便道24公里,改扩建便道18公里,到目前为止全部完成,并与相邻本标段三分部便道贯通。③砼搅拌站建设我分部共设置3个砼拌合站。蓝田拌合站安置两套90型砼拌合楼,负责潘东宅特大桥(和三分部交界)至蓝田隧道的砼供应;晔岔拌合站安置两套90型砼拌合楼,负责蓝田隧道出口至善亭隧道进口段的砼供应;岑山拌合站为2套60型砼拌合楼,负责善亭隧道出口段的砼供应。其中蓝田拌合站于2010年8月17日完成验收,晔岔拌合站和岑山拌合站于2010年9月15日完成验收。④炸药库分部设置2个炸药库,为洪村口炸药库和岑山炸药库,两个炸药库都已通过验收启用。⑤大临用电根据施工组织策划,分部计划设置变压器18台,截止到目前,已完成3变压器安装18台,投入使用13台。低压线路架设完成5km,占总量的80%。⑥取弃土场根据初步估计的弃碴量,我们计划征用7个弃土场,目前已经7个弃土场均已征地使用,部分征地未全部征完。弃碴挡墙已经开始施工。(2)主体工程①隧道工程。蓝田隧道上台阶已经掘进95米,仰拱完成29米;善亭隧道出口上导坑已经掘进71米,仰拱完成任务32米。善亭隧道进口完成上台阶36米。②桥涵工程。蓝田特大桥已完成桩基43根,扩大基础5个;汪岔大桥完成桩基16根。③路基工程。到目前为止,主线路基土石方完成30万方左第2页共5页右。截至九月底,我分部墩身模板已到位3套,浇筑完成一个试验墩,正在对模板进行试拼和打磨;二次衬砌台车已到位3台,已完成拼装1台。3、十月份施工计划根据目前图纸到位情况,十月份主要施工任务为桥梁工程基础施工和隧道工程施工。重点为梓坑1号隧道、梓坑2号隧道的进洞施工。同时,桥梁墩、台施工将根据设计院对轨道型式的变更确立情况展开施工。加大对房屋拆迁工作的力度,确保施工不挡道,工程顺利开展。二、安全、质量、技术情况1、安全情况本分部九月份对现场施工安全进行了安全检查,对现场施工用电等情况进行完善,对前期施工中存在的隐患进行排查。工程施工中安全管理体4系运转正常。2、质量情况九月份工程施工主要为桥梁桩基和隧道开挖、支护,施工中质量管理运行正常,无质量隐患。3、技术情况目前,主体工程已到图纸共计有隧道4份,桥梁9份,路基6份。已上报开工报告3份,批复开工报告3份;上报专项方案11份,已批复1份。三、项目经济运行情况1.项目责任成本管理体系建立情况项目全体人员牢固树立“成本管理是项目管理的核心”理念,将成本管理从单纯的“堵塞漏洞”向“堵塞漏洞与挖掘潜力并举”过渡,从“节流为主”向“开源节流并重”转变。项目部成立了责任成本管理领导小组,...
