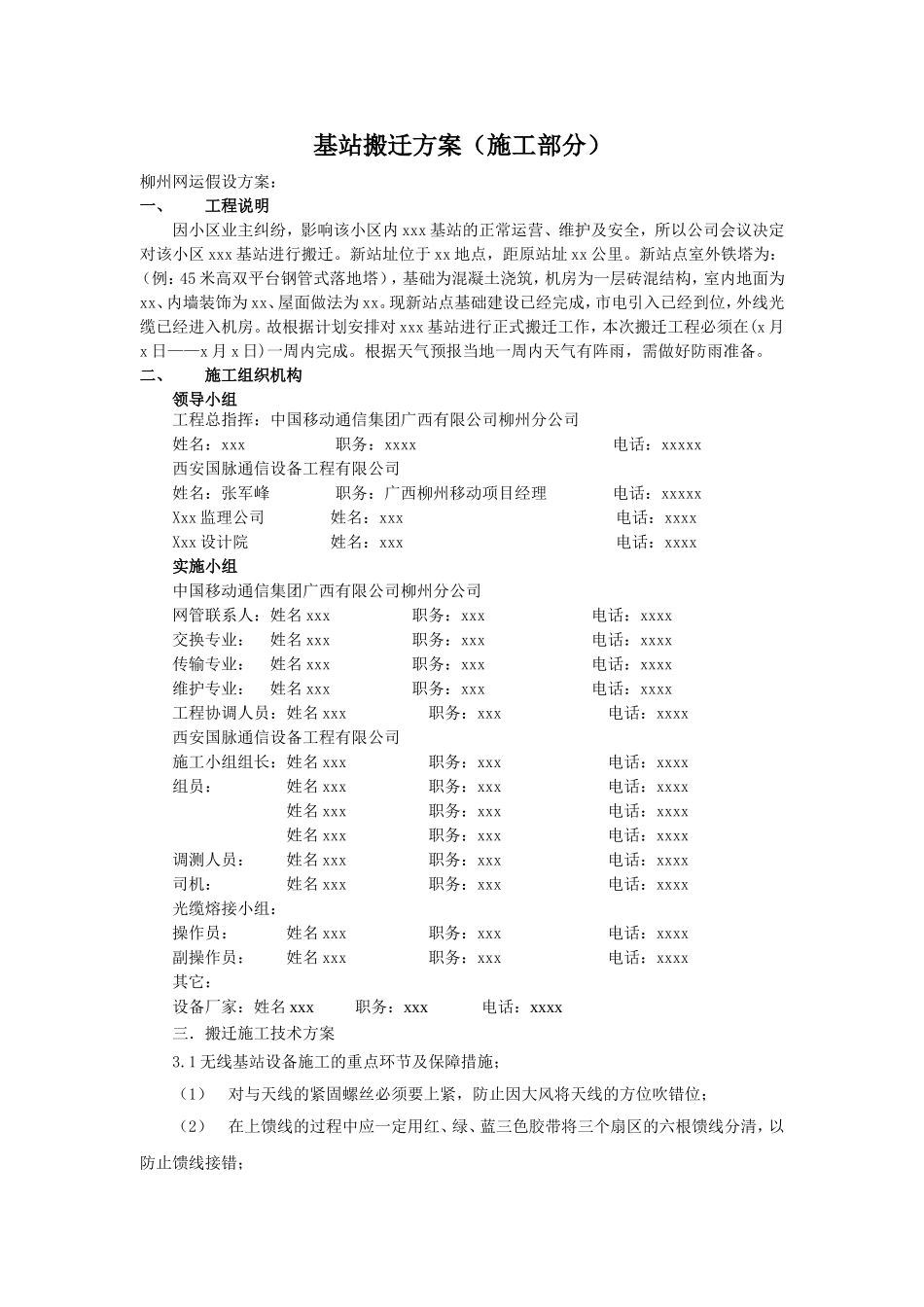

基站搬迁方案(施工部分)柳州网运假设方案:一、工程说明因小区业主纠纷,影响该小区内xxx基站的正常运营、维护及安全,所以公司会议决定对该小区xxx基站进行搬迁
新站址位于xx地点,距原站址xx公里
新站点室外铁塔为:(例:45米高双平台钢管式落地塔),基础为混凝土浇筑,机房为一层砖混结构,室内地面为xx、内墙装饰为xx、屋面做法为xx
现新站点基础建设已经完成,市电引入已经到位,外线光缆已经进入机房
故根据计划安排对xxx基站进行正式搬迁工作,本次搬迁工程必须在(x月x日——x月x日)一周内完成
根据天气预报当地一周内天气有阵雨,需做好防雨准备
二、施工组织机构领导小组工程总指挥:中国移动通信集团广西有限公司柳州分公司姓名:xxx职务:xxxx电话:xxxxx西安国脉通信设备工程有限公司姓名:张军峰职务:广西柳州移动项目经理电话:xxxxxXxx监理公司姓名:xxx电话:xxxxXxx设计院姓名:xxx电话:xxxx实施小组中国移动通信集团广西有限公司柳州分公司网管联系人:姓名xxx职务:xxx电话:xxxx交换专业:姓名xxx职务:xxx电话:xxxx传输专业:姓名xxx职务:xxx电话:xxxx维护专业:姓名xxx职务:xxx电话:xxxx工程协调人员:姓名xxx职务:xxx电话:xxxx西安国脉通信设备工程有限公司施工小组组长:姓名xxx职务:xxx电话:xxxx组员:姓名xxx职务:xxx电话:xxxx姓名xxx职务:xxx电话:xxxx姓名xxx职务:xxx电话:xxxx调测人员:姓名xxx职务:xxx电话:xxxx司机:姓名xxx职务:xxx电话:xxxx光缆熔接小组:操作员:姓名xxx职务:xxx电话:xxxx副操作员:姓名xxx职务:xxx电话:xxxx其它:设备厂家:姓名xxx职务:xxx电话:xxxx三.搬迁施工技术方案3

1无线基站设备施工的重点环节及
