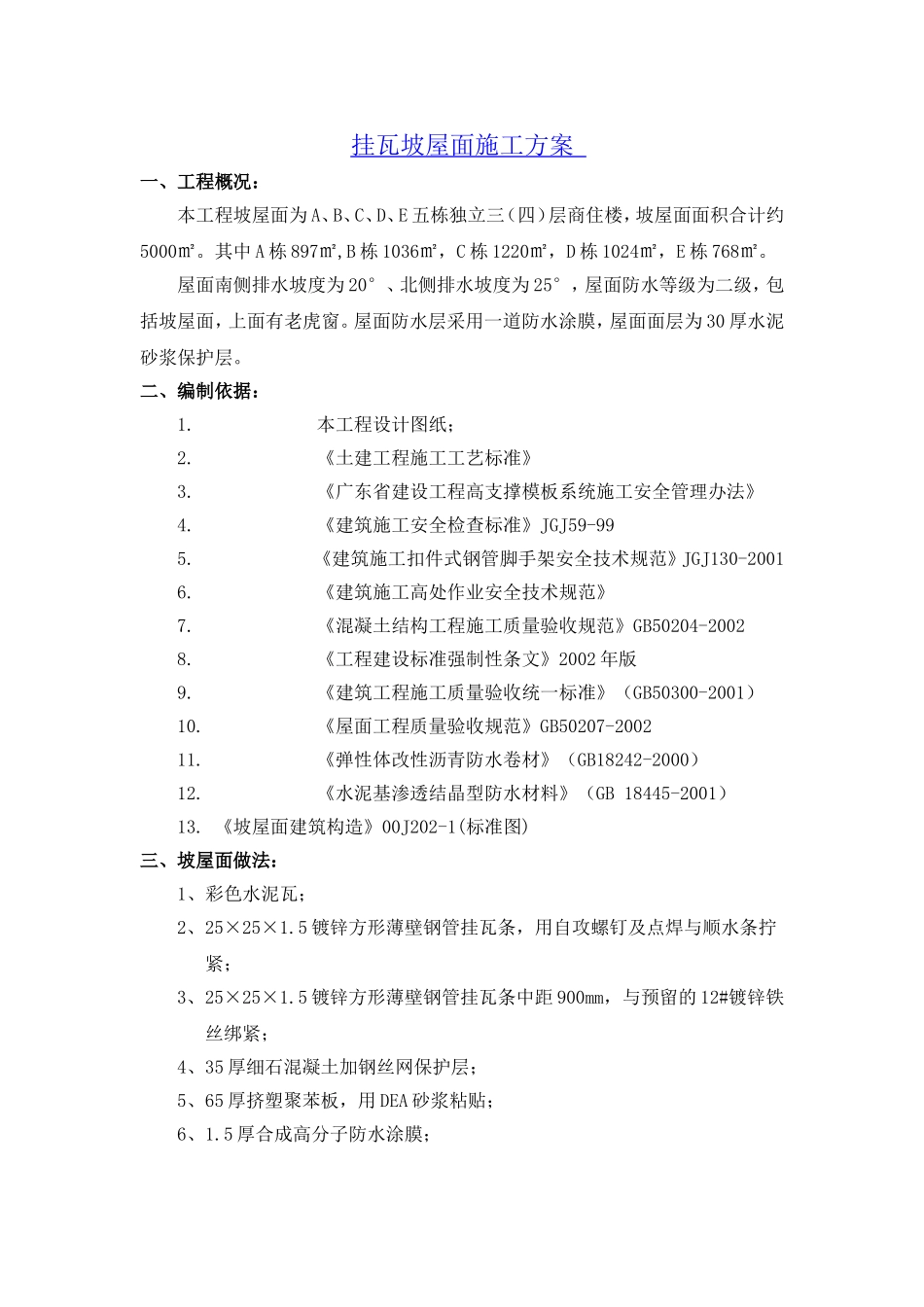

挂瓦坡屋面施工方案一、工程概况:本工程坡屋面为A、B、C、D、E五栋独立三(四)层商住楼,坡屋面面积合计约5000㎡
其中A栋897㎡,B栋1036㎡,C栋1220㎡,D栋1024㎡,E栋768㎡
屋面南侧排水坡度为20°、北侧排水坡度为25°,屋面防水等级为二级,包括坡屋面,上面有老虎窗
屋面防水层采用一道防水涂膜,屋面面层为30厚水泥砂浆保护层
二、编制依据:1
本工程设计图纸;2

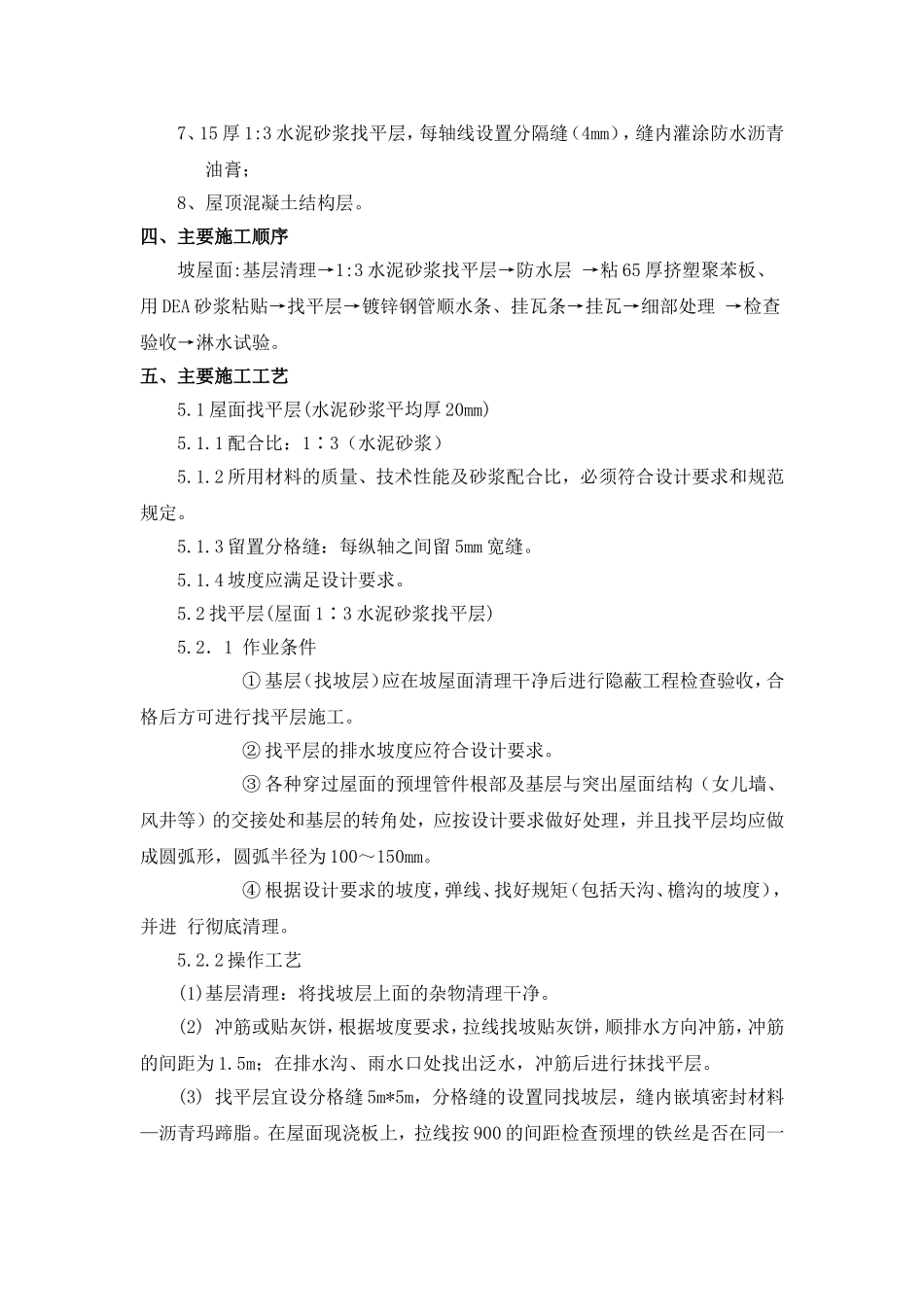

《土建工程施工工艺标准》3
《广东省建设工程高支撑模板系统施工安全管理办法》4
《建筑施工安全检查标准》JGJ59-995
《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20016
《建筑施工高处作业安全技术规范》7
《混凝土结构工程施工质量验收规范》GB50204-20028
《工程建设标准强制性条文》2002年版9
《建筑工程施工质量验收统一标准》(GB50300-2001)10
《屋面工程质量验收规范》GB50207-200211
《弹性体改性沥青防水卷材》(GB18242-2000)12
《水泥基渗透结晶型防水材料》(GB18445-2001)13
《坡屋面建筑构造》00J202-1(标准图)三、坡屋面做法:1、彩色水泥瓦;2、25×25×1
5镀锌方形薄壁钢管挂瓦条,用自攻螺钉及点焊与顺水条拧紧;3、25×25×1
5镀锌方形薄壁钢管挂瓦条中距900mm,与预留的12#镀锌铁丝绑紧;4、35厚细石混凝土加钢丝网保护层;5、65厚挤塑聚苯板,用DEA砂浆粘贴;6、1
5厚合成高分子防水涂膜;7、15厚1:3水泥砂浆找平层,每轴线设置分隔缝(4mm),缝内灌涂防水沥青油膏;8、屋顶混凝土结构层
四、主要施工顺序坡屋面:基层清理→1:3水泥砂浆找平层→防水层→粘65厚挤塑聚苯板、用DEA砂浆粘贴→找平层→镀锌钢管顺水条、挂瓦条→挂瓦→细部处理→检查验收→淋水试验
