技术交底工程名称碧桂园·城市花园3#车库施工单位广东腾越建设工程有限公司交底部位屋面交底日期交底内容:施工准备1
技术准备:在屋顶结构开始施工前,组织有关技术、生产人员对屋顶施工进行研讨并编制专项施工方案
提前组织审图,在施工中经常与设计沟通解决技术问题
人员准备:木工、钢筋工、混凝土工各工种施工人员必须齐备,并具有坡屋面施工经验
序号工种人数1混凝土工152钢筋工153木工204杂工8施工技术措施及安全防护措施一、模板施工及质量要求1
工艺流程:确定檐口及屋脊底标高→搭设钢管脚手架→安装屋面模板→虎头窗模板安装2
在支模板时,当板短向>4m时,模板应起拱板跨度的千分之2
模板拼缝要严密、平整
虎头窗模板安装:屋面模板安装完成后,根据各虎头窗的位置、几何尺寸、标高,分别在屋面板上放线,安装虎头窗模板
技术措施:支撑要有足够的强度和刚度,支柱下应垫木板,支撑扣件要拧牢,
模板安装、梁底模要通线调平,侧模要加固牢靠,竖向垂直,板底模龙骨要厚薄一致,表面平整,线条侧面顺直,竖向垂直
模板支撑及安全措施:立杆采用直接连接,浇筑混凝土前需对立杆加固,下部通设扫地杆

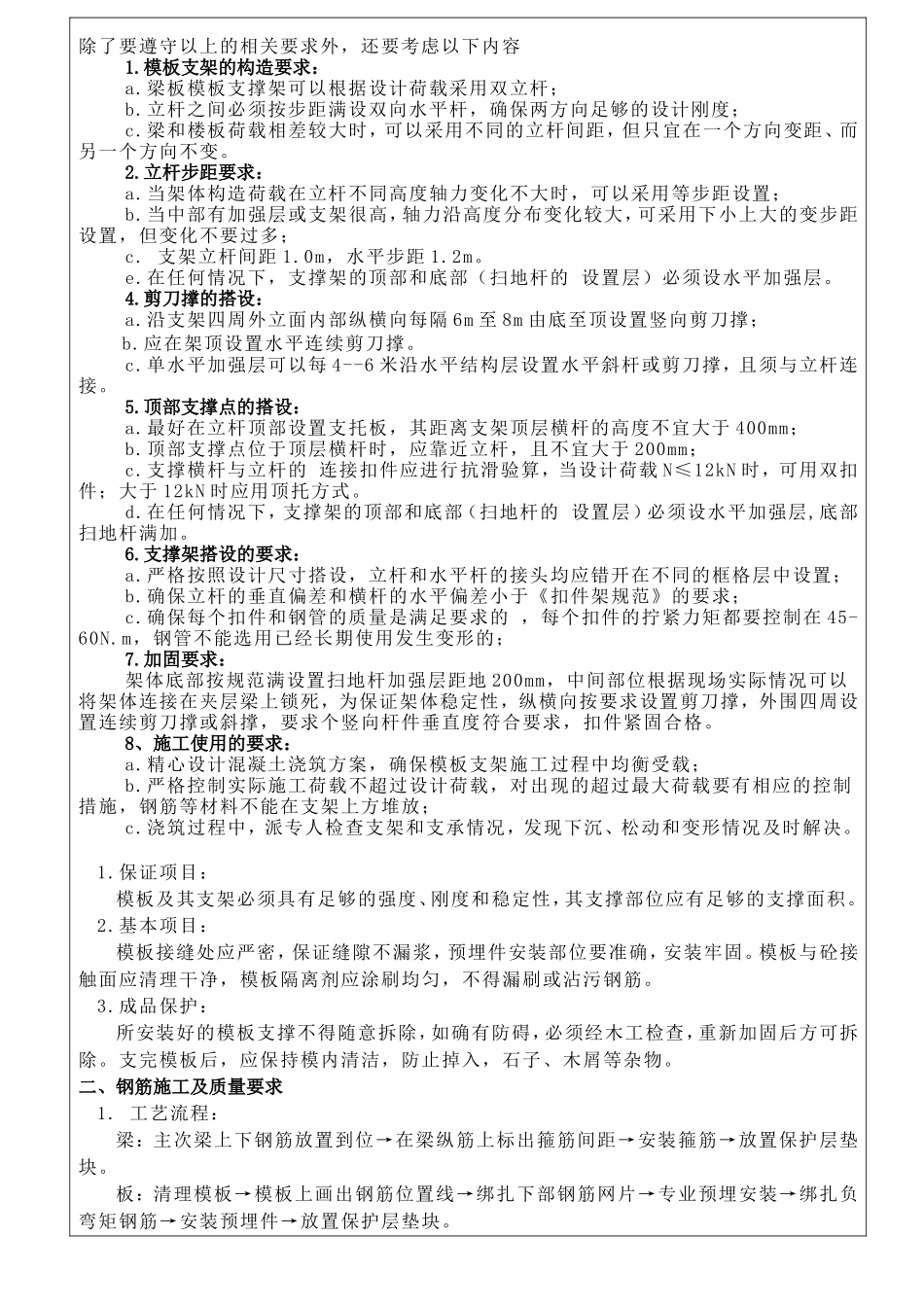

被交底人(签字)技术负责人:(签字)除了要遵守以上的相关要求外,还要考虑以下内容1

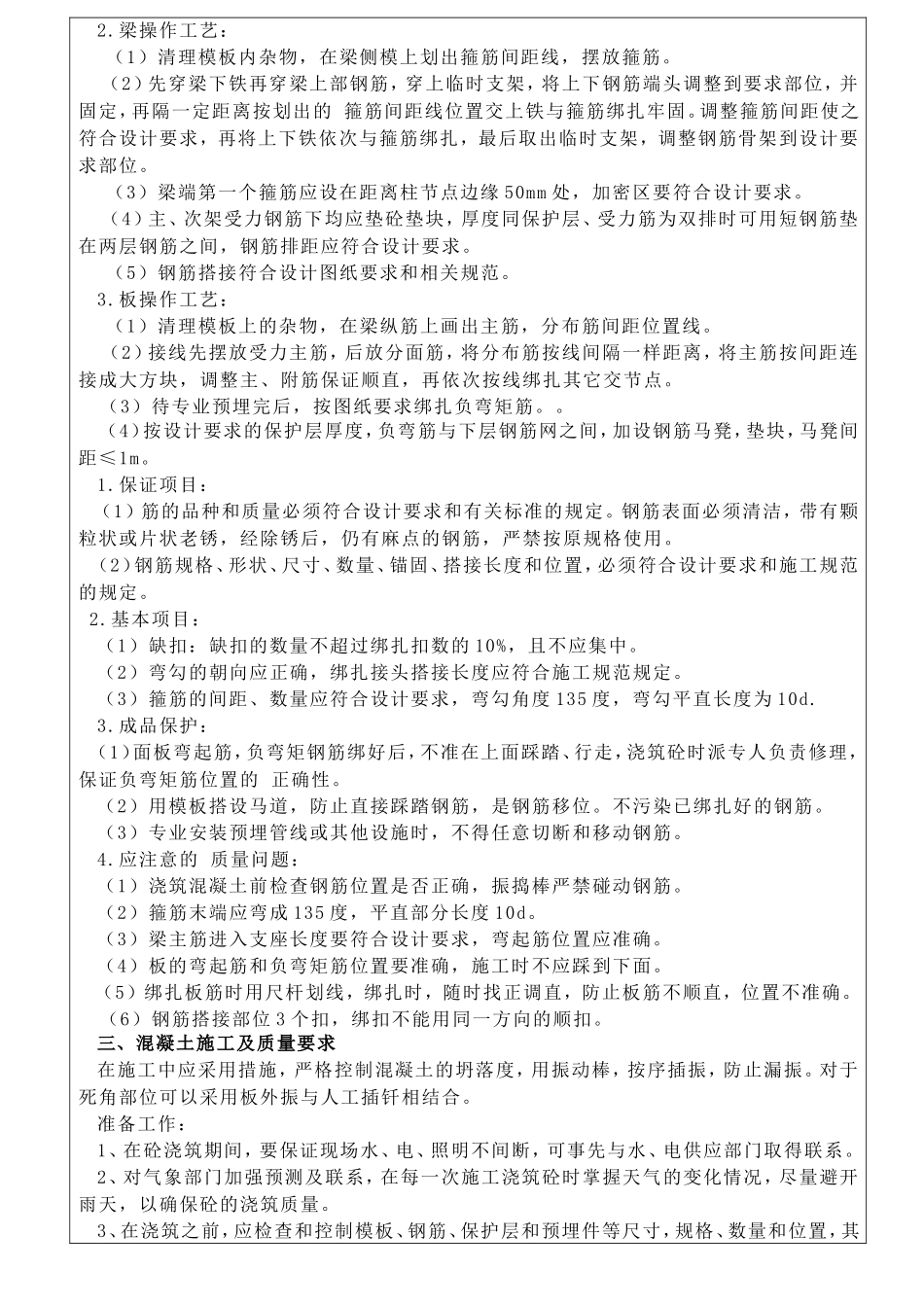

模板支架的构造要求:a
梁板模板支撑架可以根据设计荷载采用双立杆;b
立杆之间必须按步距满设双向水平杆,确保两方向足够的设计刚度;c
梁和楼板荷载相差较大时,可以采用不同的立杆间距,但只宜在一个方向变距、而另一个方向不变
立杆步距要求:a
当架体构造荷载在立杆不同高度轴力变化不大时,可以采用等步距设置;b
当中部有加强层或支架很高,轴力沿高度分布变化较大,可采用下小上大的变步距设置,但变化不要过多;c
支架立杆间距1
0m,水平步距1
在任何情况下,支撑架的顶部和底部(扫地杆的设置层)必须设水平加强层
