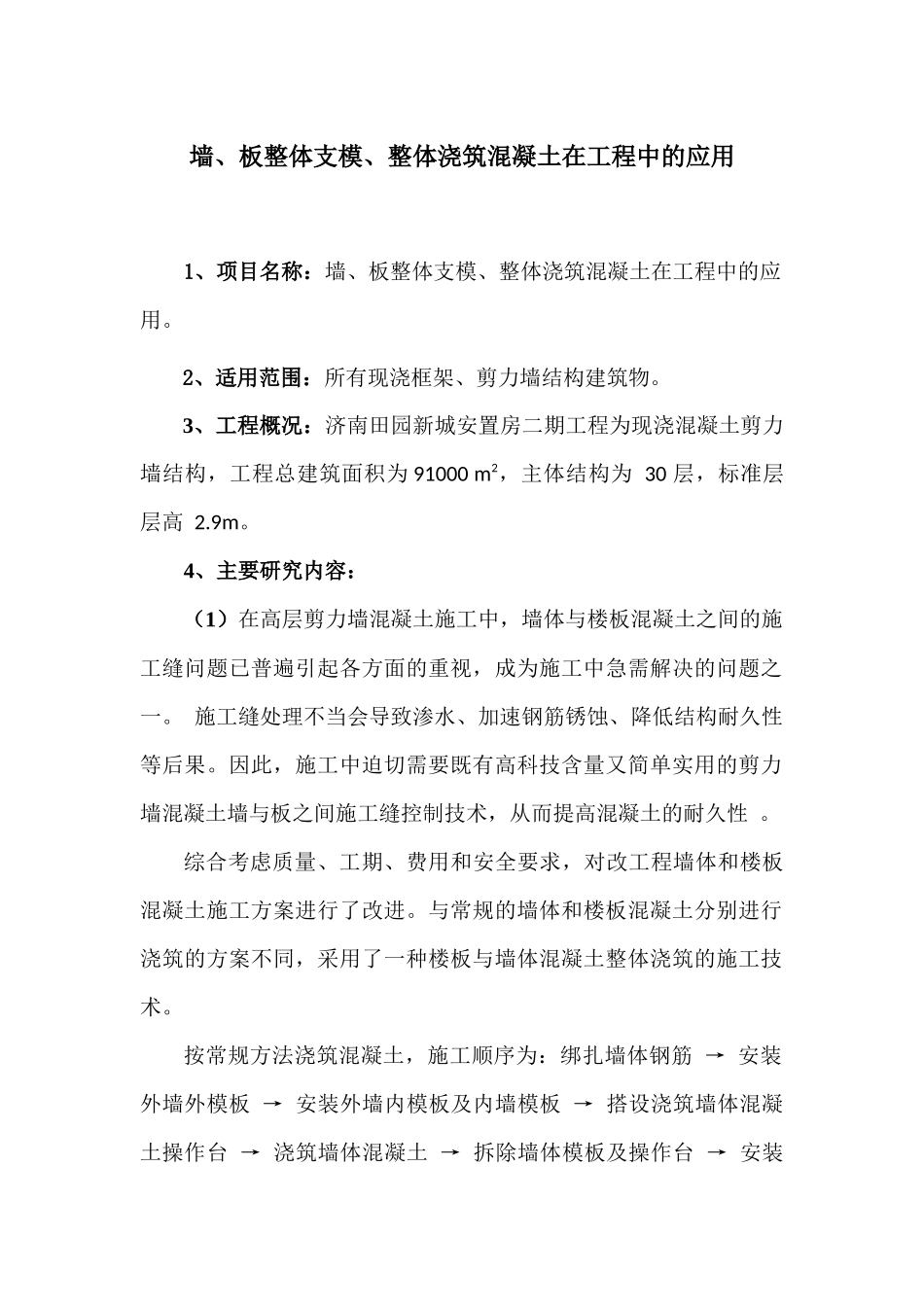

墙、板整体支模、整体浇筑混凝土在工程中的应用1、项目名称:墙、板整体支模、整体浇筑混凝土在工程中的应用
2、适用范围:所有现浇框架、剪力墙结构建筑物
3、工程概况:济南田园新城安置房二期工程为现浇混凝土剪力墙结构,工程总建筑面积为91000m2,主体结构为30层,标准层层高2
4、主要研究内容:(1)在高层剪力墙混凝土施工中,墙体与楼板混凝土之间的施工缝问题已普遍引起各方面的重视,成为施工中急需解决的问题之一
施工缝处理不当会导致渗水、加速钢筋锈蚀、降低结构耐久性等后果
因此,施工中迫切需要既有高科技含量又简单实用的剪力墙混凝土墙与板之间施工缝控制技术,从而提高混凝土的耐久性
综合考虑质量、工期、费用和安全要求,对改工程墙体和楼板混凝土施工方案进行了改进
与常规的墙体和楼板混凝土分别进行浇筑的方案不同,采用了一种楼板与墙体混凝土整体浇筑的施工技术

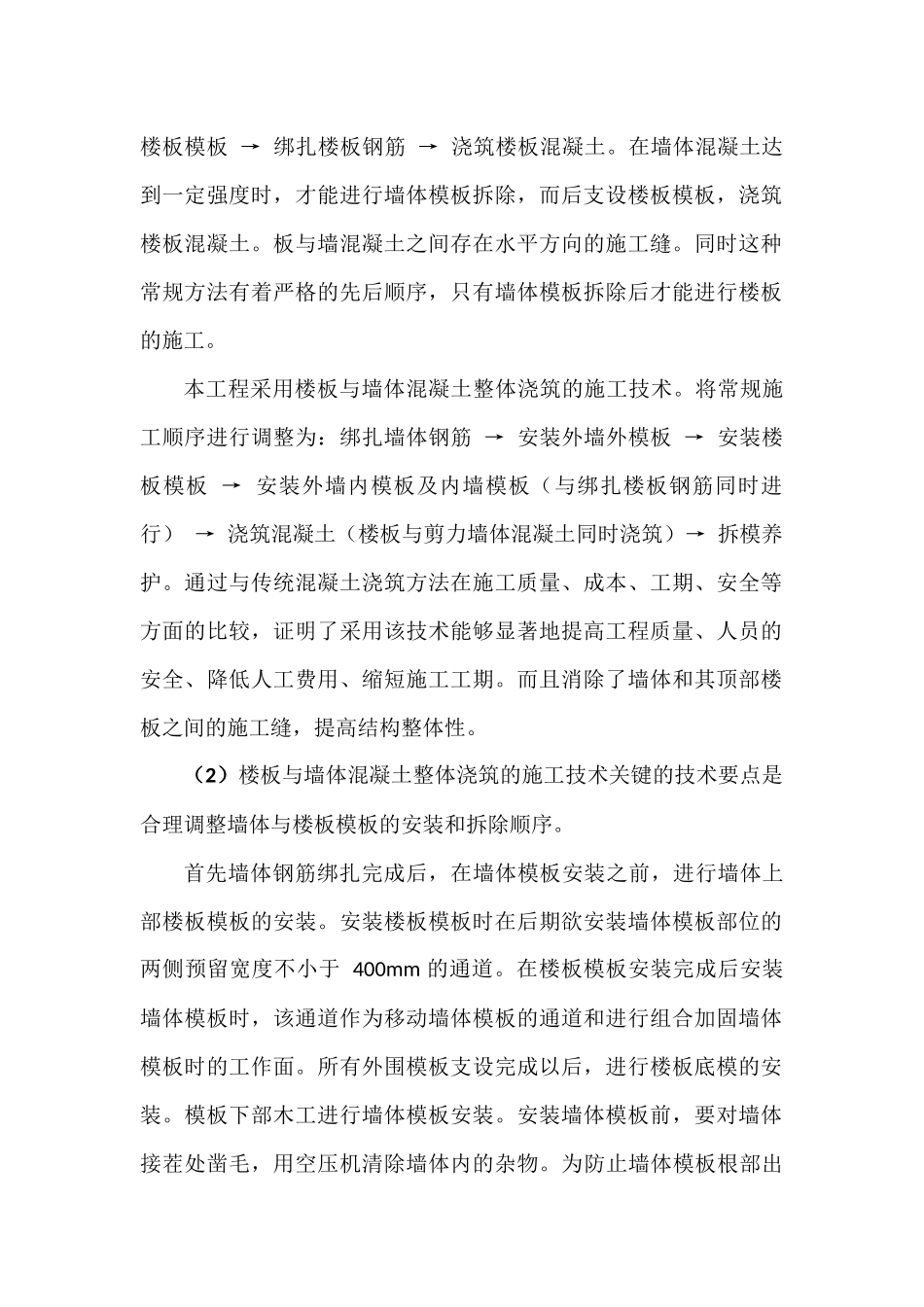

按常规方法浇筑混凝土,施工顺序为:绑扎墙体钢筋→安装外墙外模板→安装外墙内模板及内墙模板→搭设浇筑墙体混凝土操作台→浇筑墙体混凝土→拆除墙体模板及操作台→安装楼板模板→绑扎楼板钢筋→浇筑楼板混凝土
在墙体混凝土达到一定强度时,才能进行墙体模板拆除,而后支设楼板模板,浇筑楼板混凝土
板与墙混凝土之间存在水平方向的施工缝
同时这种常规方法有着严格的先后顺序,只有墙体模板拆除后才能进行楼板的施工
本工程采用楼板与墙体混凝土整体浇筑的施工技术
将常规施工顺序进行调整为:绑扎墙体钢筋→安装外墙外模板→安装楼板模板→安装外墙内模板及内墙模板(与绑扎楼板钢筋同时进行)→浇筑混凝土(楼板与剪力墙体混凝土同时浇筑)→拆模养护
通过与传统混凝土浇筑方法在施工质量、成本、工期、安全等方面的比较,证明了采用该技术能够显著地提高工程质量、人员的安全、降低人工费用、缩短施工工期
而且消除了墙体和其顶部楼板之间的施工缝,提高结构整体性

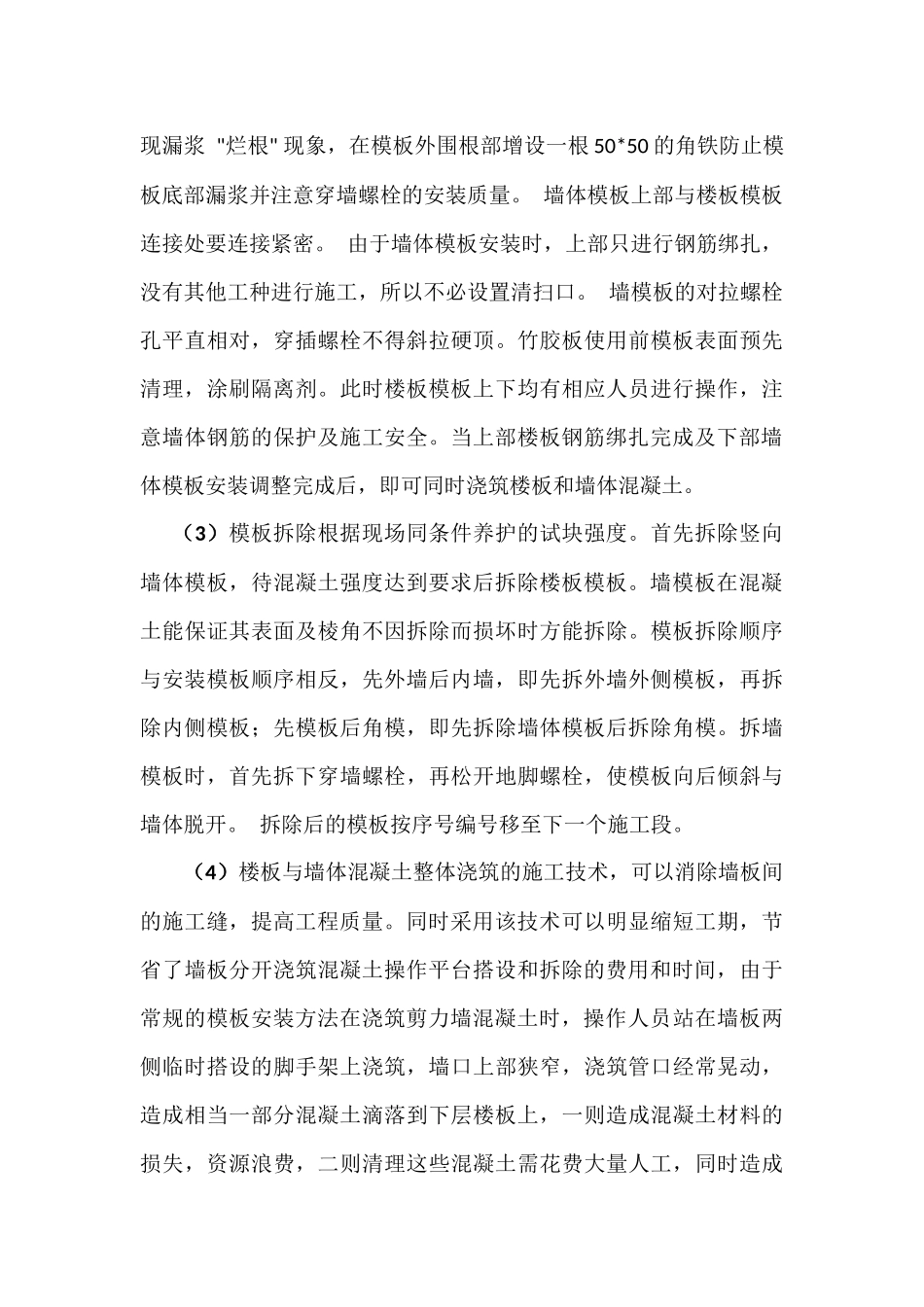

(2)楼板与墙体混
